خط كروس آيلاند

خط كروس آيلاند ( CRL ) هو خط نقل جماعي سريع (MRT) عالي السعة، قيد الإنشاء حاليًا في سنغافورة. سيمتد الخط من الشرق إلى الغرب عبر المناطق المخططة من تشانغي إلى بايونير ، مرورًا بمناطق باسير ريس ، وهوغانغ ، وسيرانغون ، وأنغ مو كيو ، وبوكيت تيماه ، وكليمنتي ، وجورونغ إيست ، وبون لاي . ومن باسير ريس، سيتفرع الخط إلى بونغول . [ 2 ] عند تشغيله بالكامل، سيحل هذا الخط ، الذي يبلغ طوله 67 كيلومترًا (42 ميلًا)، محل خط الشرق والغرب (EWL) ليصبح أطول خط في شبكة النقل الجماعي السريع، حيث يخدم حوالي 26 محطة. [ 3 ] سيستخدم الخط قطارات CRRC تشينغداو سيفانغ CR151 الكهربائية متعددة الوحدات (EMU)، التي تتكون من ست عربات. ومع ذلك، ولتلبية الطلب المستقبلي، سيتم بناء محطات على الخط لاستيعاب قطارات مكونة من ثماني عربات.

أُعلن عن خطط مشروع خط السكك الحديدية المركزي (CRL) لأول مرة عام 2013. ومن المتوقع أن يخدم المشروع العديد من المراكز الرئيسية، بما في ذلك منطقة بحيرة جورونغ ومنطقة بونغول الرقمية ، موفرًا خطًا بديلًا يربط الشرق بالغرب لتخفيف الضغط على خط السكك الحديدية الشرقي الغربي (EWL). بعد فترة وجيزة من الإعلان، دعت بعض جماعات حماية البيئة إلى تحويل مسار أنفاق خط السكك الحديدية المركزي بعيدًا عن محمية مستجمعات المياه المركزية الطبيعية (CCNR). ورغم هذه الدعوات، قررت الحكومة الاستمرار في المسار المباشر الأصلي عام 2019، مُعللة ذلك بوقت التنقل والعوامل الاقتصادية واستهلاك الطاقة على المدى الطويل. تم الانتهاء من تحديد مسار ومحطات المرحلة الأولى عام 2019، تلتها محطة بونغول عام 2020، ثم المرحلة الثانية عام 2022، والمرحلة الثالثة عام 2026. [ 4 ] من المتوقع أن يصل عدد ركاب الخط المقترح إلى أكثر من مليون راكب يوميًا على المدى الطويل، [ 5 ] وأن تبلغ تكلفته التقديرية 40.7 مليار دولار سنغافوري . [ 6 ]

تاريخ

إعلان

أعلن وزير النقل آنذاك، لوي تاك يو، عن خط سكة حديد جزيرة سنغافورة لأول مرة في 17 يناير 2013. وكان من المخطط أن يخفف الخط الازدحام على خط الشرق والغرب الحالي ، وأن يبدأ من تشانغي على الساحل الشرقي لسنغافورة، مرورًا بالمدن الشرقية الرئيسية، بما في ذلك باسير ريس، وهوغانغ، وأنغ مو كيو. ومن هذه النقطة، كان من المقرر أن يمتد غربًا باتجاه بوكيت تيماه، وكليمنتي، والساحل الغربي، قبل أن ينتهي في منطقة جورونغ الصناعية. وكان من المقرر إنشاء خط فرعي يربط الخط الرئيسي بمنطقة بونغول. وكان من المخطط أن يبلغ  طول الخط 50 كيلومترًا وأن يُفتتح في عام 2030. [ 7 ] [ 8 ] بدأت الدراسات المتعلقة بخط سكة حديد جزيرة سنغافورة في مايو 2013. [ 9 ]

محاذاة الخطوط

الطرق النهائية والبديلة التي تعبر مستجمع المياه المركزي [ 10 ]

منذ الإعلان عنه، ثار جدلٌ حول مسار امتداد خط مترو الأنفاق في بوكيت تيماه، الذي يعبر محمية مستجمعات المياه المركزية الطبيعية وخزان ماكريتشي ، مما دفع جمعية الطبيعة في سنغافورة إلى المطالبة بإعادة توجيه الخط. وحثت جماعات بيئية الحكومة على عدم بناء خط المترو تحت محمية مستجمعات المياه المركزية الطبيعية. [ 11 ]

في 19 يوليو 2013، طرحت هيئة السكك الحديدية الوطنية مسارين بديلين مقترحين: [ 12 ] مسار شمالي يمر بالقرب من خط تومسون-الساحل الشرقي ، متجهاً غرباً نحو ماندي وسونغي كادوت وغالي باتو قبل أن ينتهي عند تشوا تشو كانغ ، ومسار جنوبي يلتف حول المحمية على طول طريق لورني. وأشار البروفيسور لي دير-هورنغ، أستاذ الهندسة، إلى إمكانية إنشاء الخط عبر المحمية دون التأثير على البيئة، لكنه قال إن القرار "لا ينبغي أن يستند إلى النقل فقط". [ 13 ]

طُرحت مناقصة لتقييم الأثر البيئي للخط في 24 فبراير 2014 لتسهيل أعمال الإنشاءات المدنية للخط. [ 14 ] وفي يوليو 2014، عيّنت هيئة النقل البري شركة إدارة الموارد البيئية (سنغافورة) المحدودة (ERM) لإجراء تقييم الأثر البيئي لجزء الخط المحيط بالمحمية الطبيعية وعبرها. وكان من المقرر إجراء التقييم على مرحلتين، حيث تتناول المرحلة الأولى دراسة النظام البيئي والظروف الفيزيائية على طول المسارين المستقيم والجانبي، بالإضافة إلى تقييم كيفية تأثير إنشاء الخط وتشغيله على محمية كولكاتا الطبيعية. [ 15 ] وقد صدر تقرير المرحلة الأولى من تقييم الأثر البيئي في فبراير 2016. [ 16 ] [ 17 ]

بدأت أعمال دراسة التربة على طول طريق CCNR في فبراير 2017، وبحلول أكتوبر، أُعلن عن قرب اكتمالها بنهاية العام. [ 11 ] وفي 20 مارس 2018، أعلنت هيئة النقل البري (LTA) أن نتائج دراسة الأثر البيئي للحفر والأعمال الأولية الأخرى ستُستكمل في وقت لاحق من ذلك العام. [ 18 ] وصدر تقرير المرحلة الثانية من تقييم الأثر البيئي في سبتمبر 2019. [ 19 ] وفي 4 ديسمبر 2019، أكدت وزارة النقل اختيار المسار المباشر أسفل طريق CCNR، مع مراعاة عوامل التخفيف مثل حفر نفق أعمق من المعتاد أسفل الطريق، بالإضافة إلى عدم وجود أعمال سطحية في المنطقة. ومن المتوقع أيضًا أن تكون تكلفة الإنشاء أقل بملياري دولار من المسارات البديلة. [ 20 ]

في ديسمبر 2022، منحت هيئة النقل البري عقد تصميم وبناء الأنفاق المحفورة بين فيرويز درايف وسين مينغ ووك إلى مشروع مشترك بين شركة أوباياشي وشركة شنغهاي لهندسة الأنفاق (سنغافورة) المحدودة مقابل 758 مليون دولار. [ 21 ] [ 22 ]

المرحلة الأولى

أعمال البناء في موقع خط سكة حديد هوغانغ

في 25 يناير 2019، أعلن وزير النقل آنذاك ، خاو بون وان، عن مسار المرحلة الأولى من خط سكة حديد شانغي الشرقي (CRL1). يمتد هذا الجزء من الخط لمسافة 29 كيلومترًا (18 ميلًا) ، ويتألف من 12 محطة، من محطة أفييشن بارك إلى محطة برايت هيل . وكان من المقرر إنشاء مستودع جديد في شانغي إيست بمساحة 57 هكتارًا لخدمة الخط. بدأ العمل رسميًا في المرحلة الأولى من خط سكة حديد شانغي الشرقي (CRL1) في 18 يناير 2023. [ 23 ] [ 24 ] كان من المتوقع في الأصل أن يكتمل المشروع في عام 2029، [ 25 ] [ 26 ] [ 27 ] إلا أن موعد الافتتاح تأجل لمدة عام نتيجة للقيود المفروضة على أعمال البناء بسبب جائحة كوفيد-19 . [ 28 ]

امتداد بونغول

كان مشروع امتداد بونغول في البداية جزءًا من خط الساحل الشمالي، [ 29 ] الذي أعلن عنه وزير التنمية الوطنية ليم هنغ كيانغ لأول مرة في ديسمبر 1996. [ 30 ] وكان من المقرر أن يربط خط القطار الخفيف بين باسير ريس وودلاندز [ 30 ] أو سيمباوانغ. [ 31 ] [ 32 ] وقد تم إنشاء صندوق محطة للخط المستقبلي أسفل محطة بونغول NEL. [ 33 ] وخلال مؤتمر وطني نظمته وحدة التغذية الراجعة في أبريل 2005، أكدت وزارة النقل أن خطط خط المترو لا تزال قيد الدراسة، استجابةً لاقتراحات إنشاء خط بين باسير ريس وبونغول. ومع ذلك، لن يتم بناء الخط إلا بالتزامن مع خطط التنمية على طول مساره. [ 34 ]

في 10 مارس 2020، أعلنت هيئة النقل البري (LTA) تفاصيل امتداد خط سكة حديد كريك (CRL) - بونغول (CPE) بطول 7.3 كيلومتر (4.5 ميل) . يتألف هذا الخط من أربع محطات، من محطة باسير ريس إلى محطة بونغول . وكما هو الحال مع خط CRL1، تأجل افتتاح امتداد CPE من موعده الأصلي في عام 2031 [ 35 ] [ 36 ] إلى عام 2032 [ 28 ] . وحتى يناير 2022، لم تكن هناك خطط لتمديد خط بونغول إلى جالان كايو [ 37 ] . كما اقترح عضو البرلمان غان ثيام بوه خدمة سكان فيرنفيل وييو تشو كانغ بتمديد خط CRL بونغول إلى محطة ييو تشو كانغ ، إلا أن وزير النقل تشي هونغ تات رفض الاقتراح [ 38 ] .

امتداد إلى مبنى الركاب رقم 5 في مطار شانغي

كانت هيئة النقل البري (LTA) تدرس أيضًا إمكانية تمديد خط مترو شانغي إلى مبنى الركاب رقم 5 في مطار شانغي. [ 39 ] وقد أكدت الهيئة هذا الأمر لاحقًا في يناير 2019، خلال إعلان المرحلة الأولى من مشروع خط مترو شانغي (CRL)، مع احتمال تخصيص رمز المحطة "CR1" لمحطة في مبنى الركاب رقم 5. [ 40 ] وفي وقت لاحق من ذلك العام، وتحديدًا في 25 مايو، نشرت الهيئة الخطة الرئيسية للنقل البري 2040، والتي أكدت تمديد كل من خط مترو شانغي (CRL) وخط تومسون-الساحل الشرقي (TEL) إلى مبنى الركاب رقم 5، مع خطط لتمديد خط تومسون-الساحل الشرقي (TEL) إلى محطة مطار شانغي الحالية على الخط الشرقي-الغربي، واستيعاب فرع مطار شانغي من ذلك الخط، والذي يضم محطتي إكسبو وتاناه ميراه . [ 41 ] [ 42 ] [ 43 ]

في 14 مايو 2025، خلال حفل وضع حجر الأساس للمبنى رقم 5، [ 44 ] أكدت مجموعة مطار شانغي، المشغلة للمطار، خططها لتمديد خطي قطار TEL وCRL إلى المبنى، وكُشف النقاب عن التصميم الأولي للمحطة. [ 45 ] [ 46 ] [ 47 ] وفي وقت لاحق، في 25 يوليو، أعلنت هيئة النقل البري رسميًا عن محطة شانغي للمبنى رقم 5 كمحطة تبادل مع خط قطار TEL، [ 48 ] وكشفت عن موقع محطة شانغي للمبنى رقم 5 ومسارات تمديد كلا الخطين. [ 49 ] [ 50 ] ستقع محطة شانغي للمبنى رقم 5 في مركز النقل البري للمبنى، على حدود منطقة شانغي الشرقية الحضرية. [ 46 ] [ 51 ]

المرحلة الثانية

في ديسمبر 2021، وكجزء من معرض افتراضي نظمته هيئة النقل البري (LTA)، عرضت خريطة مستقبلية للنظام سلسلة من 11 محطة غير مسماة على النصف الغربي من خط السكك الحديدية الدائرية (CRL). [ 52 ] كما أظهرت الخريطة إمكانية تبادل الخطوط في الجزء الغربي مع محطات قائمة وأخرى قيد الإنشاء: محطة كينغ ألبرت بارك ، ومحطة كليمنتي ، ومحطة رصيف جورونغ، ومحطة جول سيركل . وقد تم إيقاف عرض الخريطة والمعرض الافتراضي منذ ذلك الحين. وأوضحت هيئة النقل البري أن المسار كان "مخططًا مبدئيًا" لم يتم اعتماده نهائيًا بعد، وأن محطات التبادل لا تزال قيد التحديد. [ 53 ]

في 20 سبتمبر 2022، أكد وزير النقل آنذاك ، إس. إسواران، محطات المرحلة الثانية من مشروع خط السكك الحديدية الدائرية (CRL). ومن المتوقع افتتاح هذا الجزء، الذي يبلغ طوله 15 كيلومترًا (9.3 ميل) ، في عام 2032، ويمتد على ست محطات من محطة تيرف سيتي إلى محطة جورونغ ليك ديستريكت . [ 54 ] [ 55 ] وكان من المتوقع بدء أعمال بناء هذه المحطات في عام 2023. [ 54 ] وفي 7 يوليو 2025، أُقيم حفل وضع حجر الأساس في محطة كليمنتي ، إيذانًا بالبدء الرسمي لأعمال بناء المرحلة الثانية. [ 56 ]

المرحلة الثالثة

في عام ٢٠٢١، نشرت هيئة النقل البري خريطة لنظام مترو الأنفاق في ثلاثينيات القرن الحالي كجزء من معرض افتراضي، قبل أن تستبدلها بخريطة أخرى أغفلت تفاصيل المرحلتين الثانية والثالثة. [ ٥٧ ] وفي فبراير ٢٠٢٢، أشارت التوقعات إلى أن طول المرحلتين الثانية والثالثة سيبلغ حوالي ١٤ كيلومترًا (٨.٧ ميل) و ١٣ كيلومترًا (٨.١ ميل) على التوالي. [ ٥٨ ] وتوقعت صحيفة ستريتس تايمز أن تُستكمل الأعمال المدنية للمرحلة الثالثة بحلول نهاية عام ٢٠٣٣، على أن تبدأ عمليات التشغيل في عام ٢٠٣٤ أو بعده. [ ٥٩ ] ومع ذلك، صرّحت هيئة النقل البري بأن الجدول الزمني الدقيق غير واضح، ولن يُعرف إلا بعد الانتهاء من الدراسات الهندسية المتقدمة، والتي كانت لا تزال جارية حتى يوليو ٢٠٢٥. [ ٥٦ ]

اختتمت الدراسات الخاصة بالمرحلة الثالثة بحلول مارس 2026. [ 60 ]

في 31 يوليو 2026، أُعلن عن محطات المرحلة الثالثة. يمتد هذا الامتداد لمسافة 10 كيلومترات (6.2 ميل) ويتألف من أربع محطات، مع محطتي تبادل في محطة رصيف جورونغ ومحطة دائرة جول على خط منطقة جورونغ وخط الشرق والغرب على التوالي. كما سيتم بناء مستودع ثانٍ لخط السكك الحديدية الدائرية (CRL) بعد محطة دائرة جول في موقع نادي رافلز الريفي سابقًا. من المقرر أن تبدأ أعمال بناء المرحلة الثالثة في عام 2027، على أن تكتمل في أواخر ثلاثينيات القرن الحالي. [ 61 ] وقد تم تخصيص عقارات صناعية للاستحواذ عليها، جزئيًا أو كليًا، لتسهيل أعمال البناء. [ 61 ] وحتى 31 يوليو 2026، لم يتم الإعلان عن مسارات المرحلة الثالثة.

الخطط المستقبلية

في الخطط المفاهيمية لإعادة تطوير قاعدة بايا ليبار الجوية ، تم اقتراح محطة إضافية بين محطتي ديفو وتامبينز الشمالية لخدمة المشاريع التطويرية الجديدة. [ 62 ]

الشبكة والعمليات

طريق

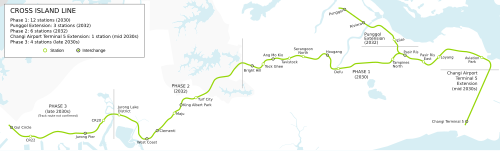

المسار المخطط لخط سكة حديد كروس آيلاند [ 63 ] [ 64 ]

من المخطط أن يمتد خط السكك الحديدية الدائرية (CRL) بطول 58 كيلومترًا (36 ميلًا) في اتجاه شرقي غربي عام، ويخدم 27 محطة [ 65 ] ، ويمثل مسارًا بديلًا لخط الشرق والغرب (EWL) وخط وسط المدينة (DTL) الحاليين. [ 7 ] [ 66 ] تبدأ المرحلة الأولى من الخط غربًا من تشانغي ، شرقًا ، إلى باسير ريس . ويتفرع الخط إلى منطقة بونغول الرقمية [ 35 ] ، ثم يتجه جنوبًا غربًا نحو تامبينز الشمالية ، وغربًا إلى هوغانغ ، ثم إلى سين مينغ عبر أنغ مو كيو . [ 63 ] تربط المرحلة الثانية من الخط بوكيت تيماه بسين مينغ ، مرورًا بنفق عبر محمية CCNR ، قبل أن يواصل مساره جنوبًا غربًا إلى الساحل الغربي عبر كليمنتي ، ثم يتجه شمالًا غربًا إلى منطقة بحيرة جورونغ . [ 64 ] وتختتم المرحلة الثالثة الخط عند منطقة جورونغ الصناعية . [ 64 ]

خدمات

سيتم ربط نصف محطات خط السكك الحديدية العابرة للقارات على الأقل بالخطوط الحالية، مما يوفر طرقًا بديلة للمسافرين. [ 3 ]

كما دُرست إمكانية تطبيق خدمة سريعة لخط السكك الحديدية العابرة للقارات (CRL). [ 67 ] إلا أن وزير النقل آنذاك، خاو، أعلن في عام 2018 أن الخدمات السريعة غير مجدية، مُشيرًا إلى التكلفة الباهظة اللازمة لبناء مسارات وأنفاق وأنظمة إشارات إضافية، الأمر الذي قد يؤثر على ركاب القطارات العادية والخطوط القائمة. [ 68 ] [ 69 ]

المحطات

الأسماء المذكورة هي أسماء مؤقتة، باستثناء محطات التبادل الحالية. [ 25 ]

الجدول الزمني لمحطات خط كروس آيلاند
تاريخمشروعوصف
2030المرحلة 1 (CRL1)حديقة الطيرانبرايت هيل
2032امتداد بونغول (CPE)باسير ريسبونغول
المرحلة الثانية (CRL2)مدينة تيرف - منطقة بحيرة جورونغ
منتصف ثلاثينيات القرن الحاليامتداد إلى مبنى الركاب رقم 5 في مطار شانغيمجمع الطيرانمبنى الركاب رقم 5 في مطار شانغي
أواخر ثلاثينيات القرن الحاليالمرحلة 3 (CRL3)منطقة بحيرة جورونغ - دائرة غول

أسطورة

مرتفعنهاية الخطالتحويل خارج المنطقة المدفوعة
مستوى الأرضمناسب للكراسي المتحركةمحطة تبادل الحافلات
مترو الأنفاقمأوى الدفاع المدنيوسائل النقل الأخرى

قائمة

رمز المحطةاسم المحطةصورةتقاطع؛ وسائل النقل المجاورةافتتاحيكلف
توسعة مبنى الركاب رقم 5 في مطار شانغي (قيد التخطيط، ومن المقرر أن يكون جاهزاً بحلول منتصف ثلاثينيات القرن الحالي)
CR1 TE32مبنى الركاب رقم 5 في مطار شانغيلا يظهر خط تومسون - الساحل الشرقي،  مطار شانغي،مبنى الركاب رقم 5
منتصف ثلاثينيات القرن الحالي؛ بعد تسع  سنوات
سيتم الإعلان عنه لاحقاً
المرحلة الأولى (قيد الإنشاء، ومن المقرر أن تكون جاهزة بحلول عام 2030)
2حديقة الطيرانمحطة عبارات شانغي
2030؛ بعد أربع  سنوات
320 مليون دولار سنغافوري [ 70 ] [ 71 ]
356 مليون دولار سنغافوري [ 72 ] [ أ ]
CR3لويانغ
748 مليون دولار سنغافوري [ 73 ] [ 74 ]
CR4باسير ريس إيست363 مليون دولار سنغافوري [ 75 ]
CR5 CP1 EW1باسير ريس خط عبور الجزيرة (امتداد بونغول)  (2032) خط الشرق والغرب -باسير ريس  980 مليون دولار سنغافوري [ 76 ]
CR6تامبينز الشماليةتامبينز الشمالية397 مليون دولار سنغافوري [ 77 ]
446 مليون دولار سنغافوري [ 70 ] [ 78 ] [ ب ]
CR7ديفو
467 مليون دولار سنغافوري [ 79 ]
CR8 NE14هوغانغ خط الشمال الشرقي  -هوغانغ سنترال604 مليون دولار سنغافوري [ 80 ]
CR9سيرانغون الشمالية454 مليون دولار سنغافوري [ 81 ] [ 82 ]
CR10تافيستوك407 مليون دولار سنغافوري [ 81 ] [ 82 ]
CR11 NS16أنغ مو كيو الخط الشمالي الجنوبي  -أنج مو كيو644 مليون دولار سنغافوري [ 83 ]
CR12سمن تيك615.9 مليون دولار سنغافوري [ 84 ]
CR13 TE7برايت هيل خط تومسون - الساحل الشرقي 526 مليون دولار سنغافوري [ 85 ]
758 مليون دولار سنغافوري [ 86 ] [ ج ]
المرحلة الثانية (قيد الإنشاء، ومن المقرر أن تكون جاهزة بحلول عام 2032)
CR14مدينة تيرف
2032؛ بعد ست  سنوات
530 مليون دولار سنغافوري [ 87 ]
CR15 DT6حديقة الملك ألبرتلا يظهر خط وسط المدينة 447 مليون دولار سنغافوري [ 88 ]
CR16ماجولا يظهر480 مليون دولار سنغافوري [ 89 ]
199 مليون دولار سنغافوري [ 90 ] [ د ]
CR17 EW23كليمنتيلا يظهر خط الشرق والغرب  -كليمنتي514 مليون دولار سنغافوري [ 88 ]
CR18 JEالساحل الغربي خط منطقة جورونغ (الشرقي)  (أواخر ثلاثينيات القرن العشرين)510 مليون دولار سنغافوري [ 91 ]
242 مليون دولار سنغافوري [ 92 ] [ هـ ]
CR19منطقة بحيرة جورونغ590 مليون دولار سنغافوري [ 93 ]
المرحلة 3 (قيد التخطيط، ومن المقرر أن تكون جاهزة بحلول أواخر ثلاثينيات القرن الحالي) [ 94 ]
CR20CR20
أواخر ثلاثينيات القرن الحادي والعشرين؛ بعد 13  عامًا
سيتم الإعلان عنه لاحقاً
CR21 JS12رصيف جورونغلا يظهر خط منطقة جورونغ
CR22CR22
CR23 EW30دائرة جوللا يظهر خط الشرق والغرب
امتداد بونغول (قيد الإنشاء، ومن المقرر أن يكون جاهزاً بحلول عام 2032)
CP1 CR5 EW1باسير ريس خط كروس آيلاند،  الخط الشرقي الغربي -باسير ريس
2032؛ بعد ست  سنوات
980 مليون دولار سنغافوري [ 76 ]
CP2إلياس562 مليون دولار [ 95 ]
CP3 PE4ريفييرا قطار بونغول الخفيف (الحلقة الشرقية) 1.1 مليار دولار سنغافوري [ 96 ]
CP4 NE17 PTCبونغول خط شمال شرق  بونغول للقطارات الخفيفة -بونغول  496 مليون دولار سنغافوري [ 86 ]

المستودعات

اسم المستودع؛ الخطوطموقعصورةسعة التخزين الخاصة بكل خطيكلفافتتاح
 شانغي الشرقية شانغيلا يظهر70 قطارًا1.05 مليار دولار سنغافوري [ 97 ] [ 98 ] [ 99 ]
2030؛ بعد أربع  سنوات
سيتم الإعلان عنه لاحقاًتوماسلا يظهرسيتم الإعلان عنه لاحقاً

مركز التحكم بالقطارات

سيتم تجهيز خط كروس آيلاند بنظام إشارات متحركة قائم على الاتصالات من سيمنز ترين جارد ، مع نظام تحكم آلي بالقطارات (ATC) ضمن التشغيل الآلي للقطارات (ATO) GoA 4 (UTO). [ 100 ]

عربات السكك الحديدية

تم عرض نموذج CR151 في مكتب هيئة النقل البري في هامبشاير

ستُقدَّم خدمات خط السكك الحديدية المركزي (CRL) من خلال طلبية أولية من وحدات القطارات الكهربائية المتعددة (EMU) المكونة من ست عربات، والتي صممتها وصنعتها شركة CRRC Qingdao Sifang في مدينة تشينغداو الصينية، والمعروفة باسم CRRC Qingdao Sifang CR151 . ستستمد هذه القطارات الطاقة من سكة موصلة علوية لزيادة التسارع، ليصبح هذا الخط الثاني في شبكة مترو الأنفاق الذي يستخدم هذه التقنية بعد خط الشمال الشرقي (NEL)، كما ستُجهَّز بأنظمة مراقبة الحالة لتمكين الكشف السريع عن الأعطال المحتملة. [ 101 ]

بالإضافة إلى ذلك، ستحتوي كل عربة على خمسة أبواب في كل جانب، على غرار قطارات T251 على خط تومسون-إيست كوست (TEL)، وستتضمن ممرات أوسع بين العربات لتسهيل حركة الركاب داخل القطار وأثناء الصعود والنزول. وسيتم إنشاء أرصفة خط CRL لاستيعاب قطارات مكونة من ثماني عربات، وهي الأطول في شبكة مترو الأنفاق، والتي من المتوقع أن تُستخدم بكامل طاقتها في السنوات الأولى من التشغيل مع ازدياد طلب الركاب. [ 102 ]

أعلنت هيئة النقل البري (LTA) في 14 يونيو 2023 عن منحها عقدًا بقيمة 589 مليون دولار سنغافوري لتوريد قطارات للخط. يشمل العقد مبدئيًا طلبية لـ 44 قطارًا، ويتضمن خيارًا لتوريد 11 قطارًا إضافيًا، بالإضافة إلى خدمات صيانة أسطول القطارات. وكان من المقرر تسليم القطارات تدريجيًا بدءًا من عام 2027. [ 103 ] وعُرض نموذج ثلاثي الأبعاد بتقنية الواقع المختلط لقطار خط السكك الحديدية الساحلية (CRL) في مكتب هيئة النقل البري في هامبشاير كجزء من فعالية للتواصل مع الجمهور. [ 104 ] [ 105 ] [ 106 ]

وصل أول قطار، رقم 5002، إلى ميناء جورونغ قادماً من تشينغداو في أواخر مايو 2026. [ 107 ]

ملاحظات ومراجع

ملحوظات

  1. نفق ​​بين حديقة الطيران ولويانغ
  2. نفق ​​بين تامبينز الشمالية وديفو
  3. نفق ​​بين برايت هيل وتيرف سيتي
  4. نفق ​​بين ماجو وكليمنتي
  5. نفق ​​بين الساحل الغربي ومنطقة بحيرة جورونغ

مراجع

  1. "التقرير السنوي لهيئة النقل البري 2021/22" (ملف PDF) . هيئة النقل البري . صفحة  44. تم الاطلاع عليه في 1 ديسمبر 2022 .
  2. «كلمة السيد لوي تاك يو، وزير النقل، خلال زيارته لمحطة خط النقل السريع DTL1 في الحي الصيني، 17 يناير 2013، الساعة 9:30 صباحًا في محطة خط النقل السريع DTL1 في الحي الصيني» . وزارة النقل. 17 يناير 2013. مؤرشف من الأصل في 20 فبراير 2013. تم الاطلاع عليه في 19 يناير 2013 .
  3. 1 2 "خط عبور الجزيرة" . هيئة النقل البري . مؤرشف من الأصل في 27 ديسمبر 2019. تم الاطلاع عليه في 31 يوليو 2026 .
  4. «سيتم بناء ست محطات إضافية لقطار الأنفاق في المرحلة الثانية من خط كروس آيلاند؛ ومن المقرر افتتاحها بحلول عام 2032» . وكالة الأنباء المركزية . تم الاطلاع عليه بتاريخ 20 سبتمبر 2022 .
  5. هيئة النقل البري (8 مارس 2021). "هيئة النقل البري تمنح عقدًا مدنيًا للمرحلة الأولى من خط سكة حديد الجزيرة" . غرفة أخبار هيئة النقل البري . تم الاطلاع عليه بتاريخ 31 أغسطس 2022 .
  6. "نفق مترو أنفاق تحت غابات سنغافورة المطيرة؟ مستحيل، يقول النشطاء" . رويترز . 26 فبراير 2016. تم الاطلاع عليه بتاريخ 31 أغسطس 2022 .
  7. ١ ٢ "خطاب السيد لوي تاك يو خلال زيارته لمحطة الحي الصيني DTL1 في ١٧ يناير ٢٠١٣" . وزارة النقل . ١٧ يناير ٢٠١٣. مؤرشف من الأصل في ٢٦ فبراير ٢٠٢٠. تم الاطلاع عليه في ١٩ سبتمبر ٢٠١٩ .
  8. «سيتم بناء المزيد من خطوط مترو الأنفاق الجديدة بحلول عام 2030» . صحيفة ستريتس تايمز . 17 يناير 2013. مؤرشف من الأصل في 17 نوفمبر 2017. تم الاطلاع عليه في 4 نوفمبر 2017 .
  9. «بدء دراسات خط سكة حديد عبر الجزيرة» . صحيفة ستريتس تايمز . 4 نوفمبر 2017. مؤرشف من الأصل في 7 نوفمبر 2017. تم الاطلاع عليه في 4 نوفمبر 2017 .
  10. "خط عبور الجزيرة: إلى جانب المسار المباشر والمسار الالتفافي، ماذا عن مسار شبه مباشر؟" . TODAY . تم الاطلاع عليه بتاريخ 31 مارس 2023 .
  11. 1 2 "اكتملت معظم اختبارات التربة لخط مترو الأنفاق في المحمية الطبيعية" . صحيفة ستريتس تايمز . 19 أكتوبر 2017. مؤرشف من الأصل في 23 أكتوبر 2017. تم الاطلاع عليه في 23 أكتوبر 2017 .
  12. "ورقة نقاش وموقف" (ملف PDF) . جمعية الطبيعة (سنغافورة). 18 يوليو 2013. مؤرشفة (ملف PDF) من الأصل في 12 نوفمبر 2013. تم الاطلاع عليها في 12 أغسطس 2013 .
  13. «جمعية الطبيعة تقترح مسارًا بديلًا لخط سكة حديد كروس آيلاند» . اليوم . ١٩ يوليو ٢٠١٣. مؤرشف من الأصل في ٢١ يوليو ٢٠١٣. تم الاطلاع عليه في ١٢ أغسطس ٢٠١٣ .
  14. ليم، أدريان (25 فبراير 2014). "هيئة النقل البري تدرس الأثر البيئي لخط مترو الأنفاق الجديد" . آسيا وان . مؤرشف من الأصل في 8 مايو 2014. تم الاطلاع عليه في 8 مايو 2014 .
  15. "إدارة الموارد البيئية لتقييم الأثر البيئي لخط سكة حديد الجزيرة" . هيئة النقل البري . 4 يوليو 2014. مؤرشف من الأصل في 15 يوليو 2014. تم الاطلاع عليه في 13 يوليو 2014 .
  16. تشاي تشين، نيو (19 فبراير 2016). "هيئة النقل البري تنشر تقرير تقييم الأثر البيئي لخط مترو الأنفاق العابر للجزيرة" . اليوم . مؤرشف من الأصل في 7 أكتوبر 2021. تم الاطلاع عليه في 7 أكتوبر 2021 .
  17. «اكتملت التحقيقات في موقع خط سكة حديد كروس آيلاند» . هيئة النقل البري . مؤرشف من الأصل في 7 أكتوبر 2021. تم الاطلاع عليه في 7 أكتوبر 2021 .
  18. «خط سكة حديد عبر الجزيرة: سيتم نشر نتائج أعمال التحقيق في الموقع» . صحيفة ستريتس تايمز . 20 مارس 2018. مؤرشف من الأصل في 23 مارس 2018. تم الاطلاع عليه في 22 مارس 2018 .
  19. "تقرير تقييم الأثر البيئي (المرحلة الثانية)" . هيئة النقل البري . مؤرشف من الأصل بتاريخ 7 أكتوبر 2021. تم الاطلاع عليه بتاريخ 7 أكتوبر 2021 .
  20. تان، كريستوفر؛ تان، أودري (4 ديسمبر 2019). "خط مترو الأنفاق العابر للجزيرة سيمر مباشرة تحت محمية مستجمعات المياه المركزية الطبيعية" . وكالة الأنباء المركزية . مؤرشف من الأصل في 4 ديسمبر 2019. تم الاطلاع عليه في 4 ديسمبر 2019 .
  21. «هيئة النقل البري تمنح عقودًا مدنية لتمديد خط سكة حديد الجزيرة العابر - بونغول ونفق محفور للمرحلة الثانية من خط سكة حديد الجزيرة العابر» . هيئة النقل البري . 5 ديسمبر 2022. تم الاطلاع عليه بتاريخ 14 أبريل 2025 .
  22. لي، نيان تجو (5 ديسمبر 2022). "هيئة النقل البري تمنح عقدًا بقيمة 758 مليون دولار لبناء نفق مترو الأنفاق الذي سيمر أسفل محمية مستجمعات المياه المركزية الطبيعية" . صحيفة ستريتس تايمز . تاريخ الاطلاع: 14 أبريل 2025 .
  23. "بدء أعمال الإنشاء في خط سكة حديد الجزيرة" . هيئة النقل البري . 18 يناير 2023. تم الاطلاع عليه بتاريخ 18 يناير 2023 .
  24. «بدء إنشاء خط كروس آيلاند، مع 12 محطة في المرحلة الأولى» . وكالة الأنباء المركزية . 18 يناير 2023. تم الاطلاع عليه بتاريخ 18 يناير 2023 .
  25. ١ ٢ "بيان صحفي مشترك صادر عن هيئة النقل البري وهيئة النقل في اسكتلندا - خط سكة حديد عبر الجزيرة ١: وصلات جديدة بحلول عام ٢٠٢٩" . ٥ مارس ٢٠٢٠. مؤرشف من الأصل في ٥ مارس ٢٠٢٠. تم الاطلاع عليه في ٥ مارس ٢٠٢٠ .
  26. تان، كريستوفر (25 يناير 2019). "الانتهاء من المرحلة الأولى لخط مترو الأنفاق العابر للجزيرة؛ وسيضم 12 محطة" . صحيفة ستريتس تايمز . مؤرشف من الأصل في 25 يناير 2019. تم الاطلاع عليه في 25 يناير 2019 .
  27. «المرحلة الأولى من خط كروس آيلاند ستُفتتح بحلول عام 2029 وتضم 12 محطة - وكالة الأنباء المركزية» . وكالة الأنباء المركزية . 5 مارس 2020. مؤرشف من الأصل في 25 يناير 2019. تم الاطلاع عليه في 5 مارس 2020 .
  28. ١ ٢ "ردّ خطي من وزير النقل أونغ يي كونغ على سؤال برلماني بشأن تحديثات خط تومسون إيست كوست، وخط جورونغ الإقليمي، وخط كروس آيلاند" . وزارة النقل . مؤرشف من الأصل بتاريخ ١٧ مايو ٢٠٢١. تم الاطلاع عليه بتاريخ ١٧ مايو ٢٠٢١ .
  29. لودر، إليسا (2021). بونغول: من أرض زراعية إلى مدينة بيئية ذكية (ملف PDF) . سنغافورة: مركز المدن الصالحة للعيش. ص 35. ISBN  978-981-18-1908-7.
  30. 1 2 فيلو، رافي (15 ديسمبر 1996). "دراسة ربط خط قطار باسير ريس وودلاندز الخفيف" . صحيفة ستريتس تايمز . ص 1. تاريخ الاطلاع: 15 يونيو 2024 .
  31. «الخطط طويلة الأجل السابقة» . هيئة التنمية الحضرية . ١٢ ديسمبر ٢٠٢٠. مؤرشف من الأصل في ٣ سبتمبر ٢٠٢٠. تم الاطلاع عليه في ٢١ ديسمبر ٢٠٢٠ .
  32. "الخطة المفاهيمية لعام 2001" (ملف PDF) . هيئة التنمية الحضرية . مؤرشفة من الأصل (ملف PDF) بتاريخ 10 يوليو 2012. تم الاطلاع عليها بتاريخ 22 يونيو 2024 .
  33. ليونغ، تشان تيك (2003). الوصول إلى هناك : قصة خط الشمال الشرقي . سنغافورة: هيئة النقل البري . ص 196-197 . ISBN   981-04-5886-X. OCLC 53383062 .
  34. تان، كريستوفر (16 أبريل 2005). "خط مترو الأنفاق المستقبلي لربط المدن الشمالية" (ملف PDF) . صحيفة ستريتس تايمز . ص 6. مؤرشف من الأصل (ملف PDF) في 1 فبراير 2025. تم الاطلاع عليه في 1 فبراير 2025 - عبر Nexis Uni.
  35. ١ ٢ "خط سكة حديد عبر الجزيرة - امتداد بونغول: تحسين الربط بالسكك الحديدية لسكان بونغول وباسير ريس" . هيئة النقل البري .gov.sg . مؤرشف من الأصل بتاريخ ١٠ مارس ٢٠٢٠. تم الاطلاع عليه بتاريخ ١٠ مارس ٢٠٢٠ .
  36. يي، وونغ كاي (10 مارس 2020). "سيحصل سكان بونغول وباسير ريس على أربع محطات قطار إضافية بحلول عام 2031" . صحيفة ستريتس تايمز . مؤرشف من الأصل في 10 مارس 2020. تم الاطلاع عليه في 8 ديسمبر 2020 .
  37. «ردّ خطي من وزير النقل إس إسواران على سؤال برلماني بشأن مقترح تمديد خط مترو الأنفاق العابر للجزيرة من بونغول ويست إلى طريق ييو تشو كانغ وجالان كايو» . وزارة النقل . ١١ يناير ٢٠٢٢. تاريخ الاطلاع: ١١ أكتوبر ٢٠٢٣ .{{cite web}}: CS1 maint: deprecated archiveal service ( link )
  38. «رد كتابي على سؤال برلماني بشأن الربط المقترح بين امتداد خط مترو الأنفاق العابر للجزيرة في بونغول ومحطة مترو الأنفاق في ييو تشو كانغ» . وزارة النقل . 8 يناير 2025. تاريخ الاطلاع: 12 يناير 2025 .
  39. «من المرجح أن يخدم خطان من مترو الأنفاق مبنى الركاب رقم 5 في مطار شانغي» . صحيفة ستريتس تايمز . 6 مارس 2017. مؤرشف من الأصل في 22 أكتوبر 2017. تم الاطلاع عليه في 23 أكتوبر 2017 .
  40. تان، كريستوفر (25 يناير 2019). "الانتهاء من المرحلة الأولى لخط مترو الأنفاق العابر للجزيرة؛ وسيضم 12 محطة" . صحيفة ستريتس تايمز . مؤرشف من الأصل في 5 مارس 2020. تم الاطلاع عليه في 15 مايو 2025 .
  41. تشونغ، آرون (25 مايو 2019). "محطات جديدة وتوسعات للخطوط مُخطط لها لشبكة السكك الحديدية في سنغافورة" . قناة نيوز آسيا . ميدياكورب . مؤرشف من الأصل في 13 فبراير 2020. تم الاطلاع عليه في 15 مايو 2025 .
  42. "محطات مترو جديدة، وتوسعات للخطوط، وخط سكة حديد جديد محتمل: مخطط هيئة النقل البري لعام 2040" . TODAYonline . مؤرشف من الأصل بتاريخ 25 مايو 2019. تم الاطلاع عليه بتاريخ 25 مايو 2019 .
  43. "الخطة الرئيسية للنقل البري 2040: توحيد سنغافورة | المركز الإعلامي | هيئة النقل البري" . www.lta.gov.sg. مؤرشف من الأصل بتاريخ 23 أغسطس 2019. تم الاطلاع عليه بتاريخ 26 مايو 2019 .
  44. بايج تشيلفان، فانيسا (14 مايو 2025). "رئيس الوزراء وونغ يضع حجر الأساس لمبنى الركاب رقم 5 في مطار شانغي؛ وستنتقل جميع رحلات الخطوط الجوية السنغافورية وسكوت إليه عند افتتاحه" . صحيفة ستريتس تايمز . تم الاطلاع عليه بتاريخ 14 مايو 2025 .
  45. "صحيفة حقائق: مبنى الركاب رقم 5 في مطار شانغي" . مجموعة مطار شانغي . تم الاطلاع عليها بتاريخ 14 مايو 2025 .
  46. 1 2 لوي، إستر (14 مايو 2025). "تمديد خطوط مترو الأنفاق TEL وCRL لخدمة مبنى الركاب رقم 5 في مطار شانغي" . صحيفة ستريتس تايمز . تم الاطلاع عليه في 15 مايو 2025 .
  47. أونغ، جاستن (غوانغشي) (14 مايو 2025). "مبنى الركاب رقم 5 في مطار شانغي سيخلق فرص عمل وفرصًا تجارية للسنغافوريين، كما صرّح رئيس الوزراء وونغ خلال حفل وضع حجر الأساس" . وكالة الأنباء المركزية . تم الاطلاع عليه بتاريخ 14 مايو 2025 .
  48. "محطة مترو الأنفاق في مطار شانغي، المبنى رقم 5، ستكون محطة تبادل تربط بين خطي قطار الأنفاق (TEL) وخط قطار الأنفاق (CRL)" . وكالة الأنباء المركزية (CNA). 25 يوليو 2025. تاريخ الاطلاع: 25 يوليو 2025 .
  49. "تمديد خط تومسون-إيست كوست وخط كروس آيلاند: ربط مطار شانغي مباشرة بمركز المدينة والمراكز الرئيسية" . هيئة النقل البري . 25 يوليو 2025. تاريخ الاطلاع: 25 يوليو 2025 .
  50. "محطة مترو الأنفاق في مطار شانغي، المبنى رقم 5، ستكون محطة تبادل تربط بين خطي قطار الأنفاق (TEL) وخط قطار الأنفاق (CRL)" . وكالة الأنباء المركزية (CNA) . 25 يوليو 2025. تاريخ الاطلاع: 25 يوليو 2025 .
  51. «مقترحات لتطوير منطقة تشانغي الشرقية الحضرية بجوار مبنى الركاب رقم 5» . صحيفة ستريتس تايمز . 20 أغسطس 2025. الرقم الدولي الموحد للدوريات 0585-3923 . تاريخ الاطلاع: 8 مارس 2026 .
  52. "خريطة النظام المستقبلي" . هيئة النقل البري . مؤرشفة من الأصل في 1 ديسمبر 2021. تم الاطلاع عليها في 7 ديسمبر 2021 .
  53. كوك، يوفينغ (7 ديسمبر 2021). "قد تضم المراحل التالية من خط كروس آيلاند 11 محطة" . صحيفة ستريتس تايمز . مؤرشف من الأصل في 7 ديسمبر 2021. تم الاطلاع عليه في 7 ديسمبر 2021 .
  54. 1 2 تشيو، هوي مين (20 سبتمبر 2022). "سيتم بناء ست محطات إضافية لقطار الأنفاق في المرحلة الثانية من خط كروس آيلاند؛ ومن المقرر افتتاحها بحلول عام 2032" . وكالة الأنباء المركزية . تم الاطلاع عليه بتاريخ 20 سبتمبر 2022 .
  55. كوك، يوفينغ (20 سبتمبر 2022). "افتتاح المرحلة الثانية من خط كروس آيلاند بحلول عام 2032 بست محطات مترو، من مدينة تيرف إلى منطقة بحيرة جورونغ" . صحيفة ستريتس تايمز . تاريخ الاطلاع: 20 سبتمبر 2022 .
  56. 1 2 أونغ، جاستن (غوانغشي) (7 يوليو 2025). "بدء أعمال الإنشاء في 6 محطات من المرحلة الثانية لخط كروس آيلاند؛ ومن المقرر الانتهاء منها في عام 2032" . وكالة الأنباء المركزية . تم الاطلاع عليه في 7 يوليو 2025 .
  57. "خريطة نظام مترو الأنفاق تُظهر محطات خط السكك الحديدية الدائرية القادمة من هيئة النقل البري" . المعرض الافتراضي لهيئة النقل البري . مؤرشف من الأصل في 1 ديسمبر 2021. تم الاطلاع عليه في 28 يناير 2025 .
  58. 56 公里 跨岛线全长约صحيفة (باللغة الصينية). ٢١ فبراير ٢٠٢٢. مؤرشفة من الأصل بتاريخ ٢٠ فبراير ٢٠٢٢. تم الاطلاع عليها بتاريخ ٢١ فبراير ٢٠٢٢ .
  59. كوك، يوفينغ (21 فبراير 2022). "قد تُستكمل المرحلة الأخيرة من خط سكة حديد كروس آيلاند في نهاية عام 2033" . صحيفة ستريتس تايمز . مؤرشف من الأصل في 20 فبراير 2022. تم الاطلاع عليه في 21 فبراير 2022 .
  60. بايج تشيلفان، فانيسا (4 مارس 2026). "إضافة محطة جديدة لخط منطقة جورونغ في تينغا؛ تأجيل افتتاح الخط إلى منتصف عام 2028: جيفري سيو" . صحيفة ستريتس تايمز . مؤرشف من الأصل في 4 مارس 2026. تم الاطلاع عليه في 4 مارس 2026 .
  61. 1 2 أونغ، جاستن (31 يوليو 2026). "خط كروس آيلاند سيحصل على 4 محطات جديدة تربط تامان جورونغ والمناطق الصناعية الغربية بحلول أواخر ثلاثينيات القرن الحالي" . سي إن إيه . تم الاسترجاع في 31 يوليو 2026 .
  62. "مجتمع مبتكر ونشط؛ وظائف ومساحات متنوعة وإبداعية" . هيئة التنمية الحضرية . مؤرشف من الأصل في 6 يونيو 2022. تم الاطلاع عليه في 6 يونيو 2022 .
  63. 1 2 "بيان صحفي مشترك - خط سكة حديد الجزيرة العابر 1: وصلات جديدة بحلول عام 2029" . هيئة أراضي سنغافورة . تم الاطلاع عليه بتاريخ 31 مارس 2023 .
  64. 1 2 3 أوتو، هيرميس (20 سبتمبر 2022). "افتتاح المرحلة الثانية من خط كروس آيلاند بحلول عام 2032 بست محطات مترو، من مدينة تيرف إلى منطقة بحيرة جورونغ" . صحيفة ستريتس تايمز . تاريخ الاطلاع: 9 أبريل 2023 .
  65. كوك، يوفينغ (20 سبتمبر 2022). "افتتاح المرحلة الثانية من خط كروس آيلاند بحلول عام 2032 بست محطات مترو، من مدينة تيرف إلى منطقة بحيرة جورونغ" . صحيفة ستريتس تايمز . تاريخ الاطلاع: 20 سبتمبر 2022 .
  66. مسفيرة، هتي (17 يناير 2013). "سنغافورة ستضم خطين جديدين لقطار الأنفاق بحلول عام 2030" . وكالة الأنباء المركزية . مؤرشف من الأصل في 18 يناير 2013.
  67. سيم، رويستون (7 مارس 2014). "هيئة النقل البري تدرس استخدام القطارات السريعة على خط كروس آيلاند" . صحيفة ستريتس تايمز . مؤرشف من الأصل في 3 يونيو 2021. تم الاطلاع عليه في 7 ديسمبر 2021 .
  68. «ردّ خطي من وزير النقل خاو بون وان على سؤال برلماني بشأن القطارات السريعة على خطوط مترو الأنفاق الجديدة» . وزارة النقل . ١٩ نوفمبر ٢٠١٨. مؤرشف من الأصل في ٨ مارس ٢٠٢١. تم الاطلاع عليه في ٧ ديسمبر ٢٠٢١ .
  69. ليم، جانيس (19 نوفمبر 2018). "خدمة القطار السريع على خط كروس آيلاند مستبعدة: خاو بون وان" . وكالة الأنباء المركزية . تم الاطلاع عليه في 6 أبريل 2026 .
  70. 1 2 يونغ، كليمنت (8 نوفمبر 2021). "بدء إنشاء محطة مترو أفييشن بارك في تشانغي العام المقبل" . صحيفة ستريتس تايمز . مؤرشف من الأصل في 8 نوفمبر 2021. تم الاطلاع عليه في 8 نوفمبر 2021 .
  71. تشنغ، إيان (8 نوفمبر 2021). "من المقرر بدء أعمال بناء محطة أفييشن بارك في الربع الأول من عام 2022" . وكالة الأنباء المركزية . مؤرشف من الأصل في 8 نوفمبر 2021. تم الاطلاع عليه في 8 نوفمبر 2021 .
  72. يونغ، كليمنت (8 مارس 2021). "هيئة النقل البري تمنح عقدًا بقيمة 356 مليون دولار لأعمال نفق خط كروس آيلاند" . صحيفة ستريتس تايمز . مؤرشف من الأصل في 8 مارس 2021. تم الاطلاع عليه في 8 مارس 2021 .
  73. وي، توه تينغ (13 سبتمبر 2021). "الحاجة إلى تحويلات مرورية متعددة ابتداءً من نهاية عام 2021 لإنشاء محطة مترو لويانغ" . صحيفة ستريتس تايمز . مؤرشف من الأصل في 13 سبتمبر 2021. تم الاطلاع عليه في 13 سبتمبر 2021 .
  74. «بدء إنشاء محطة لويانغ لقطار الأنفاق على خط كروس آيلاند في الربع الأخير من العام» . وكالة الأنباء المركزية . ١٣ سبتمبر ٢٠٢١. مؤرشف من الأصل في ١٣ سبتمبر ٢٠٢١. تم الاطلاع عليه في ١٣ سبتمبر ٢٠٢١ .
  75. حمزة، فردوس (7 فبراير 2022). "بدء إنشاء محطة باسير ريس إيست لقطار الأنفاق على خط كروس آيلاند في الربع الثاني" . وكالة الأنباء المركزية . مؤرشف من الأصل في 7 فبراير 2022. تم الاطلاع عليه في 7 فبراير 2022 .
  76. ١ ٢ "هيئة النقل البري تمنح عقدًا بقيمة ٩٨٠ مليون دولار لمحطة باسير ريس على خط كروس آيلاند" . صحيفة ستريتس تايمز . ٢٦ أبريل ٢٠٢١. مؤرشف من الأصل في ٢٦ أبريل ٢٠٢١. تم الاطلاع عليه في ١٠ يوليو ٢٠٢١ .
  77. «هيئة النقل البري تمنح عقودًا مدنية لتصميم وبناء محطتي ديفو وتامبينز الشمالية والأنفاق على طول المرحلة الأولى من خط كروس آيلاند» . هيئة النقل البري . ٢٢ فبراير ٢٠٢٢. مؤرشف من الأصل في ٢٢ فبراير ٢٠٢٢. تم الاطلاع عليه في ٢٢ فبراير ٢٠٢٢ .
  78. تشنغ، إيان (8 نوفمبر 2021). "من المقرر بدء أعمال بناء محطة أفييشن بارك في الربع الأول من عام 2022" . وكالة الأنباء المركزية . مؤرشف من الأصل في 8 نوفمبر 2021. تم الاطلاع عليه في 8 نوفمبر 2021 .
  79. «هيئة النقل البري تمنح عقودًا مدنية لتصميم وبناء محطتي ديفو وتامبينز الشمالية والأنفاق على طول المرحلة الأولى من خط كروس آيلاند» . هيئة النقل البري . مؤرشف من الأصل في 22 أبريل 2024. تم الاطلاع عليه في 22 فبراير 2022 .
  80. «هيئة النقل البري تمنح عقدًا مدنيًا لتصميم وبناء محطة تبادل هوغانغ والأنفاق للمرحلة الأولى من خط كروس آيلاند» . هيئة النقل البري . مؤرشف من الأصل بتاريخ 10 يوليو 2021. تم الاطلاع عليه بتاريخ 10 يوليو 2021 .
  81. ١ ٢ "بدء إنشاء محطتي مترو سيرانغون الشمالية وتافيستوك في الربع الثاني من عام ٢٠٢٢" . وكالة الأنباء المركزية . ١٣ يناير ٢٠٢٢. مؤرشف من الأصل في ١٥ يناير ٢٠٢٢. تم الاطلاع عليه في ١٥ يناير ٢٠٢٢ .
  82. 1 2 توه، تينغ وي (13 يناير 2022). "هيئة النقل البري تمنح عقدين بقيمة 861 مليون دولار لإنشاء محطتي مترو سيرانغون الشمالية وتافيستوك" . صحيفة ستريتس تايمز . مؤرشف من الأصل في 15 يناير 2022. تم الاطلاع عليه في 15 يناير 2022 .
  83. «هيئة النقل البري تمنح عقدًا مدنيًا لتصميم وبناء محطة أنغ مو كيو والأنفاق ضمن المرحلة الأولى من خط سكة حديد الجزيرة» . هيئة النقل البري . مؤرشف من الأصل بتاريخ 20 يوليو 2021. تم الاطلاع عليه بتاريخ 20 يوليو 2021 .
  84. «عقد بقيمة 615.9 مليون جنيه إسترليني مُنح لمشروع الممر الشمالي الجنوبي» . STCars . مؤرشف من الأصل بتاريخ 10 يوليو 2021. تم الاطلاع عليه بتاريخ 10 يوليو 2021 .
  85. «منح آخر عقد مدني للمرحلة الأولى من خط سكة حديد الجزيرة» . هيئة النقل البري . 30 مارس 2022. مؤرشف من الأصل في 31 مارس 2022. تم الاطلاع عليه في 30 مارس 2022 .
  86. 1 2 لي، نيان تجو (5 ديسمبر 2022). "هيئة النقل البري تمنح عقدًا بقيمة 758 مليون دولار لبناء نفق مترو الأنفاق الذي سيمر أسفل محمية مستجمعات المياه المركزية الطبيعية" . صحيفة ستريتس تايمز . تم الاطلاع عليه بتاريخ 16 أغسطس 2024 .
  87. ويليام، ويتني (28 مايو 2024). "هيئة النقل البري تمنح عقدًا بقيمة 530 مليون دولار لمحطة تيرف سيتي على خط كروس آيلاند؛ من المقرر بدء العمل في الربع الثالث من عام 2024" . صحيفة ستريتس تايمز . تم الاطلاع عليه بتاريخ 16 أغسطس 2024 .
  88. 1 2 لوي، إستر (2 أكتوبر 2023). "هيئة النقل البري تمنح عقودًا بقيمة 961 مليون دولار لمحطتي تبادل على خط كروس آيلاند" . صحيفة ستريتس تايمز . تم الاطلاع عليه في 16 أغسطس 2024 .
  89. لوي، إستر (31 يناير 2024). "بدء العمل في محطة ماجو على خط كروس آيلاند في الربع الثاني من عام 2024؛ تم منح عقد بقيمة 480 مليون دولار" . صحيفة ستريتس تايمز . تم الاطلاع عليه بتاريخ 16 أغسطس 2024 .
  90. تشيلفان، فانيسا بيج (16 أغسطس 2024). "هيئة النقل البري تمنح عقودًا بقيمة 599 مليون دولار لأنفاق خط كروس آيلاند ونظام إمداد الطاقة" . صحيفة ستريتس تايمز . مؤرشف من الأصل في 15 أغسطس 2024. تم الاطلاع عليه في 17 أغسطس 2024 .
  91. "هيئة النقل البري تمنح عقدًا مدنيًا لتصميم وبناء محطة الساحل الغربي ضمن المرحلة الثانية من خط كروس آيلاند" . هيئة النقل البري . 6 ديسمبر 2023. تاريخ الاطلاع: 16 يناير 2024 .
  92. كوك، يوفينغ (19 يونيو 2024). "هيئة النقل البري تمنح مشروعًا مشتركًا يابانيًا عقدًا بقيمة 242 مليون دولار لبناء أنفاق لخط كروس آيلاند" . صحيفة ستريتس تايمز . تم الاطلاع عليه بتاريخ 16 أغسطس 2024 .
  93. سوه، تيريز (31 يوليو 2024). "عقد بقيمة 590 مليون دولار أمريكي مُنح لمحطة وأنفاق مترو جورونغ ليك ديستريكت، ومن المقرر بدء العمل في الربع الأخير من العام" . صحيفة ستريتس تايمز . تاريخ الاطلاع: 16 أغسطس 2024 .
  94. حمزة، عقيل؛ تشيلفان، فانيسا بيج (31 يوليو 2026). "إنشاء 4 محطات جديدة لخط مترو الأنفاق العابر للجزيرة؛ محطات تبادل في رصيف جورونغ، ودائرة غول" . صحيفة ستريتس تايمز . تاريخ الاسترجاع: 31 يوليو 2026 .
  95. حمزة، عقيل (30 يناير 2023). "هيئة النقل البري تمنح عقدًا بقيمة 562 مليون دولار لمحطة مترو الأنفاق والأنفاق؛ التمديد سيفيد أكثر من 40 ألف أسرة" . صحيفة ستريتس تايمز . تاريخ الاطلاع: 16 أغسطس 2024 .
  96. «بدء أعمال الإنشاء في محطة ريفيرا على امتداد خط بونغول لخط كروس آيلاند في أوائل عام 2023» . صحيفة ستريتس تايمز . 30 سبتمبر 2022. تاريخ الاطلاع: 16 أغسطس 2024 .
  97. "هيئة النقل البري تمنح عقدًا لمستودع تشانغي الشرقي" . هيئة النقل البري . 28 مايو 2021. مؤرشف من الأصل في 16 ديسمبر 2021. تم الاطلاع عليه في 28 مايو 2021 .
  98. كوروهي، ري (28 مايو 2021). "هيئة النقل البري تمنح عقدًا بقيمة 1.05 مليار دولار لمستودع تشانغي الشرقي لخط كروس آيلاند" . صحيفة ستريتس تايمز . مؤرشف من الأصل في 16 ديسمبر 2021. تم الاطلاع عليه في 28 مايو 2021 .
  99. «هيئة النقل البري تمنح عقدًا مدنيًا لتصميم وبناء أنفاق بين محطة أفييشن بارك ومستودع شانغي إيست ضمن المرحلة الأولى من خط كروس آيلاند» . هيئة النقل البري . ١٦ ديسمبر ٢٠٢١. مؤرشف من الأصل في ٢٨ ديسمبر ٢٠٢١. تم الاطلاع عليه في ٧ يونيو ٢٠٢٢ .
  100. «شركة سيمنز موبيليتي تفوز بعقد لتوفير نظام التحكم القائم على الاتصالات في سنغافورة...» press.siemens.com . تم الاطلاع عليه بتاريخ 9 سبتمبر 2023 .
  101. سوه، بي شوان (14 يونيو 2023). "خط كروس آيلاند سيحصل على 44 قطارًا جديدًا من قطارات الأنفاق" . سي إن إيه . سنغافورة . تم الاطلاع عليه بتاريخ 14 يونيو 2023 .
  102. لوي، إستر (14 يونيو 2023). "هيئة النقل البري تشتري 44 قطارًا جديدًا لخط كروس آيلاند مقابل 589 مليون دولار" . صحيفة ستريتس تايمز . سنغافورة . تاريخ الاطلاع: 14 يونيو 2023 .
  103. "شراء 44 قطارًا جديدًا لخط السكك الحديدية العابر للجزيرة" . هيئة النقل البري . 14 يونيو 2022.
  104. "استمارة التسجيل للمشاركة العامة في نموذج الواقع المختلط لقطار خط السكك الحديدية الدائرية" . FormSG . هيئة النقل البري . تم الاطلاع عليها بتاريخ 31 مايو 2024 .
  105. "تمرين إشراك الجمهور بشأن قطارات خط الجزيرة العابر (CRL) المستقبلية" . FormSG . هيئة النقل البري . تم الاطلاع عليه بتاريخ 31 مايو 2024 .
  106. لقد تم إرجاع هذه السيارة!.轨道交通展_轨道展_ARTS国际先进轨道交通技术展览会(باللغة الصينية) . تم الاسترجاع في 31 مايو 2024 .
  107. "وصول أول قطار لخط كروس آيلاند إلى سنغافورة" . آسيا وان . 31 مايو 2026. تم الاطلاع عليه بتاريخ 31 مايو 2026 .
