ريل بالتيكا

مشروع "ريل بالتيكا" هو مشروع بنية تحتية للسكك الحديدية قيد الإنشاء، يهدف إلى دمج دول البلطيق في شبكة السكك الحديدية الأوروبية. [ 3 ] ويتضمن المشروع خط سكة حديد متصل لنقل الركاب والبضائع، بمحطات تمتد من تالين (إستونيا) إلى وارسو (بولندا)، مرورًا ببارنو (إستونيا)، وريغا (لاتفيا)، وكاوناس (ليتوانيا)، مع فرعين يمتدان من الخط الرئيسي باتجاه مطار ريغا الدولي وفيلنيوس (ليتوانيا). يبلغ طول الخط الإجمالي في دول البلطيق 870 كيلومترًا (540 ميلًا) ، منها 213 كيلومترًا (132 ميلًا) في إستونيا، و 265 كيلومترًا (165 ميلًا) في لاتفيا، و 392 كيلومترًا (244 ميلًا) في ليتوانيا. [ 4 ]

ستقوم شركة "ريل بالتيكا" بإنشاء أول خط سكة حديد رئيسي واسع النطاق ذي مقياس قياسي في المنطقة. [5] تستخدم شبكات السكك الحديدية في إستونيا ولاتفيا وليتوانيا بشكل رئيسي المقياس الروسي ( 1520 مم ) . بُنيت أولى خطوط السكك الحديدية في هذه الدول في النصف الثاني من القرن التاسع عشر كجزء من شبكة السكك الحديدية للإمبراطورية الروسية . وبينما بُنيت بعض خطوط السكك الحديدية أو حُوّلت إلى مقياس ضيق أو قياسي في فترة ما بين الحربين العالميتين الأولى والثانية في دول البلطيق المستقلة أو التي احتلتها ألمانيا ، فقد أُعيد تحويلها لاحقًا إلى المقياس الروسي تحت الحكم السوفيتي بعد عام 1945.

اعتبارًا من عام 2025من المقرر إنجاز المرحلة الأولى من خط السكة الحديدية أحادي المسار، الذي يربط تالين عبر لاتفيا (ريغا) بالحدود الليتوانية البولندية، في عام 2030، على أن يتبعه إنجاز خط السكة الحديدية ثنائي المسار، رهناً بتوفر التمويل. [ 6 ] [ 7 ] يُعد مشروع "ريل بالتيكا" أحد المشاريع ذات الأولوية للاتحاد الأوروبي ، وهو جزء من ممر بحر الشمال - بحر البلطيق التابع لشبكة النقل الأوروبية العابرة (TEN-T)، ويهدف أيضاً إلى أن يكون حافزاً لبناء الممر الاقتصادي في شمال شرق أوروبا . كما اقتُرح توسيع "ريل بالتيكا" ليشمل نفقاً بحرياً للسكك الحديدية بين تالين وهلسنكي . [ 8 ] [ 9 ] [ 10 ] وبحلول عام 2024، ارتفعت التكلفة التقديرية للمشروع من 5.8 مليار يورو في عام 2017 إلى 23.8 مليار يورو (بأسعار عام 2023).

ملخص

مشروع Rail Baltica في عام 2006، عندما تم تصور مسارين (المسار الذي تم اختياره في النهاية هو مسار وسيط، عبر Panevėžys في ليتوانيا و Pärnu في إستونيا).

سفر التكوين

مشروع "سكك حديد البلطيق" هو ​​ثمرة ثلاثة مؤتمرات نقل أوروبية عُقدت في براغ (1991) وكريت (1994) وهلسنكي (1997). [ 11 ] يُشير مصطلح "سكك حديد البلطيق" إلى خط السكة الحديدية، الممتد من تالين إلى وارسو، وهو أول ممر من ممرات النقل الأوروبية التسعة التي حُددت في مؤتمر كريت في مارس 1994، بينما يُطلق على مشروع الطريق اسم "فيا بالتيكا" (جزء من الطريق الأوروبي E67 ). [ 11 ]

الأثر البيئي المقترح

سيكون خط سكة حديد بالتيكا خطًا كهربائيًا ، مدفوعًا برغبة في الحد من انبعاثات الكربون . وقد صُمم الخط لتجنب المناطق المحمية ضمن شبكة ناتورا 2000 ، بالإضافة إلى تقليل التأثيرات على المناطق المحمية الأخرى الحساسة بيئيًا ومناطق  شبكة السكك الحديدية القائمة بعرض 1520 مم. وسيتم تركيب حواجز عازلة للصوت عند الضرورة. كما سيتم إنشاء ممرات خاصة للحيوانات عبر السد الترابي. [ 12 ]

المحطات

خريطة الجزء البلطيقي من مشروع "ريل بالتيكا" (المعروف باسم "مشروع ريل بالتيكا العالمي" [ 3 ] ) مع المحطات

سيمكّن مشروع السكك الحديدية من النقل متعدد الوسائط ، أي نقل البضائع عبر وسيلتين أو أكثر من وسائل النقل. ويتضمن مشروع "ريل بالتيكا" خططًا لإنشاء ثلاث محطات شحن متعددة الوسائط في ميناء موغا (إستونيا)، وسالاسبيلس (لاتفيا)، وكاوناس (ليتوانيا). ويهدف هذا إلى تحقيق التكامل مع البنية التحتية الحالية لنظام السكك الحديدية البالغ عرضه 1520 ملم. كما سيضم المشروع سبع محطات دولية للركاب في تالين ، وبارنو ، وريغا ، ومطار ريغا، وبانيفيزيس ، وكاوناس ، وفيلنيوس ، بالإضافة إلى محطات إقليمية محتملة وخطوط ربط بالمطارات والموانئ البحرية. [ 12 ]

سيتم تشغيل الجزء الممتد من هلسنكي إلى تالين بواسطة العبّارات التجارية الحالية . وقد طُرح مشروع نفق هلسنكي-تالين لتوفير خط سكة حديد يربط بين المدينتين. [ 13 ] في نهاية أبريل 2021، وقّعت حكومتا إستونيا وفنلندا مذكرة تفاهم تلتزمان فيها بالتعاون في مجال النقل. وفي فبراير 2024، اعتبرت وزيرة النقل والاتصالات الفنلندية ، لولو ران، أن النفق غير واقعي، وأنه ليس ضمن أولويات الحكومة. [ 14 ]

حدود

سيتم إنشاء خط سكة حديد بالتيكا كخط سكة حديد تقليدي سريع جديد مملوك للقطاع العام. سيتم تزويده بالكهرباء ونظام إدارة حركة السكك الحديدية الأوروبي (ERTMS) ونظام إدارة حركة السكك الحديدية السريع (FRMCS) للإشارات والاتصالات. تبلغ السرعة التصميمية القصوى 249 كم/ساعة (155 ميل/ساعة) لقطارات الركاب، بينما تبلغ السرعة التشغيلية القصوى 234 كم/ساعة (145 ميل/ساعة) . [ 15 ] [ 16 ] سيعمل الخط كخط سكة حديد أحادي المسار كجزء من المرحلة الأولى من المشروع، مع بقاء خط سكة حديد مزدوج المسار ضمن نطاق المشروع. [ 17 ] أما بالنسبة لقطارات الشحن، فتبلغ السرعة التصميمية القصوى 120 كم/ساعة (75 ميل/ساعة) . سيتم بناء خط السكة الحديد الجديد بمقياس قياسي يبلغ 1435 مم ( 4 أقدام و 8 بوصات ونصف ) . تشمل المعايير الفنية الرئيسية الأخرى ما يلي : [ 18 ]

تتوافق معايير الشبكة مع المواصفات الفنية للاتحاد الأوروبي للتوافق التشغيلي (TSI – P2, F1). [ 19 ] [ 20 ]

تنظيم المشروع

منفذو المشروع

يُنفذ مشروع "سكك حديد البلطيق" من قبل دول البلطيق الثلاث: إستونيا، ولاتفيا، وليتوانيا. وقد أعلنت فنلندا في فبراير 2019 انضمامها إلى المشروع. [ 21 ] [ 22 ] [ 23 ] [ 24 ]

يستفيد من مشروع "سكك حديد البلطيق" وزارات الدول البلطيقية الثلاث: وزارة الشؤون الاقتصادية والاتصالات في إستونيا، ووزارة النقل في لاتفيا، ووزارة النقل والاتصالات في ليتوانيا. في عام ٢٠١٤، أسست هذه الدول شركة "آر بي ريل إيه إس"، وهي مشروع مشترك يعمل كمنسق رئيسي ومنفذ للمشروع. وتتمثل أعمالها الرئيسية في تصميم وبناء وتسويق خط السكة الحديد. كما تقدم "آر بي ريل إيه إس" مقترحات تمويل من الاتحاد الأوروبي إلى هيئة الشراء التابعة لمشروع "سكك حديد البلطيق" نيابةً عن جميع الأطراف المعنية، وذلك لتوفير الدراسات والخطط والتصاميم الخاصة بالمشروع العالمي، والأنظمة الفرعية (التحكم، والقيادة، والإشارات، والطاقة/الكهرباء)، والمواد الخام، والمكونات الرئيسية، وأجزاء المسارات العابرة للحدود. [ ٢٥ ]

تُعدّ شركات Rail Baltic Estonia OU في إستونيا، وEiropas Dzelzceļa līnijas SIA في لاتفيا، وRail Baltica statyba UAB وLtgInfra في ليتوانيا، الهيئات الوطنية المنفذة. [ 22 ] وتُنفّذ جميع أعمال الإنشاء التي تقوم بها هذه الهيئات تحت إشراف شركة RB Rail AS، وتستند إلى مبادئ وقواعد ونماذج عقود موحدة للمشتريات. [ 26 ]

التمويل

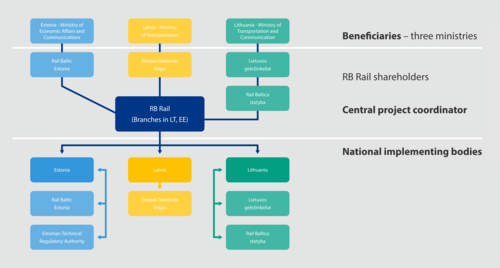

هيكل مشروع سكة ​​حديد البلطيق

أجرت شركة AECOM دراسة جدوى لمشروع خط سكة حديد البلطيق في دول البلطيق الثلاث في مايو 2011، وقدّرت تكلفة المشروع بـ 3.6 مليار يورو، وأثبتت جدواه الاقتصادية. وبناءً على هذه الدراسة، اتُخذت قرارات سياسية وعملية هامة - على المستويين الوطني والأوروبي - لتنفيذ مشروع خط سكة حديد البلطيق. [ 27 ]

منذ دراسة شركة AECOM، توسّع المشروع ليشمل عناصر إضافية لمشروع سكة ​​حديد البلطيق العالمي لتحسين الربط، وتسهيل حركة الركاب، وتعزيز التكامل بين وسائل النقل. تشمل هذه الإضافات مدّ خط سكة حديد البلطيق الرئيسي للركاب عبر مطار ريغا الدولي وإنشاء محطة ركاب المطار (لاتفيا)، وربط كاوناس بفيلنيوس (ليتوانيا)، وتحسين الربط في كاوناس (ليتوانيا)، وإنشاء خط ترام مطار أوليميستي-تالين (إستونيا). علاوة على ذلك، ساهم إعداد تقييمات الأثر البيئي والتخطيط المكاني وبعض التصاميم الأولية في تحسين تقديرات الاستثمار للمشروع. [ 28 ]

وهكذا، في أبريل 2017، قُدِّرت التكلفة الإجمالية لتنفيذ مشروع "ريل بالتيكا" العالمي في البلدان الثلاثة - بما في ذلك إنشاء قسم كاوناس-فيلنيوس - بنحو 5.8 مليار يورو، وفقًا لدراسة تحليل التكلفة والعائد التي أجراها خبراء من شركتي إرنست ويونغ وأتكينز إنترناشونال ، استنادًا إلى مبادئ الاتحاد الأوروبي لتحليل التكلفة والعائد. [ 28 ] [ 29 ] وأظهر التحليل أن المشروع مجدٍ اقتصاديًا وقابل للتطبيق، وأن فوائده الاجتماعية مثبتة، وأن فوائده القابلة للقياس ستفوق تكاليفه. وقد وفر ذلك المعايير المحدثة اللازمة لاستمرار التمويل المشترك للمشروع من قِبل الاتحاد الأوروبي والجهات الوطنية. [ 28 ]

تكمن ربحية المشروع في فوائده الاجتماعية والاقتصادية الأوسع نطاقاً، والتي قدرت شركة إرنست ويونغ قيمتها بنحو 16.22 مليار يورو. [ 30 ] إضافة إلى ذلك، ستتحقق فوائد عديدة لا تُحصى (معظمها تحفيزية) من خلال التكامل الإقليمي، مثل تنمية السياحة، وإنشاء أعمال تجارية جديدة، وزيادة جاذبية الاستثمار الأجنبي المباشر، والوصول إلى أسواق تصدير جديدة، ونقل التكنولوجيا، والابتكار.

يُموَّل المشروع من قِبَل الدول الأعضاء، وميزانية شبكة النقل الأوروبية عبر أوروبا (TEN-T) ، وصناديق الهيكلة والتماسك المُقدَّمة للدول الأعضاء الجديدة في الاتحاد الأوروبي. [ 31 ] وبحلول مطلع عام 2018، تلقت دول البلطيق الثلاث وشركة RB Rail AS منحتين بلغ مجموعهما 765 مليون يورو، مُخصَّصتين ضمن إطار آلية الربط الأوروبية (CEF) لإنشاء خط سكة حديد بالتيكا. وفي 13 يوليو/تموز 2018، وُقِّعت اتفاقية منحة ثالثة بقيمة 130 مليون يورو إضافية، منها 110 ملايين يورو مساهمة من آلية الربط الأوروبية. [ 32 ] وفي يوليو/تموز 2020، تم الحصول على تمويل إضافي من آلية الربط الأوروبية بقيمة 216 مليون يورو لأعمال الإنشاء والتصميم الفني والتخطيط. [ 33 ] وبذلك، يكون المشروع قد تلقى ما يقارب 1.2 مليار يورو من صناديق الاتحاد الأوروبي والصناديق الوطنية.

في أكتوبر 2023، أعلنت شركة "آر بي ريل إيه إس"، وهي مشروع مشترك بين دول البلطيق، عن توقيع اتفاقية منحة إضافية عابرة للحدود لتمويل مرفق ربط أوروبا (CEF)، بقيمة 928 مليون يورو. سيتجاوز هذا التمويل الكبير، بالإضافة إلى التمويل المشترك الوطني من دول البلطيق الثلاث، 1.1 مليار يورو، مما يُمكّن من تنفيذ الأنشطة اللازمة لمواصلة تطوير البنية التحتية للسكك الحديدية فائقة السرعة. [ 34 ]

في عام 2024، ارتفعت التكلفة التقديرية للمشروع إلى 23.8 مليار يورو، منها 15.3 مليار يورو للمرحلة الأولى من خط السكة الحديد أحادي المسار. وكشف تقرير مشترك صادر عام 2024 عن هيئات التدقيق في دول البلطيق أن المشروع يواجه عجزًا في التمويل قدره 10.1 مليار يورو للمرحلة الأولى و18.9 مليار يورو إجمالًا، محذرًا من احتمال وجود فجوة تمويلية في الفترة 2027-2028، مشيرًا إلى أن تكاليف عربات القطارات والتشغيل لم تكن مدرجة في ميزانية المشروع. [ 35 ] وأشار تقرير صادر عن محكمة المدققين الأوروبية عام 2026 إلى أن هذا التقدير قد لا يكون دقيقًا، نظرًا لأن دراسات التصميم النهائية لم تكن متوفرة إلا لثلث المسار تقريبًا، ولم يعد للمشروع جدول زمني واضح للتنفيذ بعد المرحلة الأولى. [ 36 ]

تقدم المشروع

في ديسمبر 2011، وقّع وزراء النقل في دول البلطيق إعلانًا بشأن مشروع "ريل بالتيكا" في فندق سوكوس فيرو.

في عام 2017، صادقت برلمانات دول البلطيق الثلاث على الاتفاقية الحكومية الدولية لمشروع سكة ​​حديد البلطيق، مؤكدة بذلك التزامها طويل الأمد بالمشروع. [ 37 ]

في أغسطس/آب 2016، وافقت الحكومة اللاتفية على التخطيط المكاني لخط سكة حديد "ريل بالتيكا" بالكامل. تبع ذلك موافقة الحكومة الليتوانية في يناير/كانون الثاني 2017 على الجزء الخاص بها من كاوناس إلى الحدود مع لاتفيا. أما مسار الجزء الممتد من كاوناس إلى الحدود مع بولندا، والمعروف باسم "ريل بالتيكا 1"، فهو رهنٌ بنتائج دراسة جدوى للتطوير. وفي 14 فبراير/شباط 2018، وافقت وزارة الإدارة العامة في جمهورية إستونيا على الخطة المكانية للخط في إستونيا، مما أدى إلى تحديد المسار النهائي والتصميم الأولي للسكك الحديدية في البلاد. وبموافقة إستونيا، اكتمل التخطيط المكاني والتصميم الفني الأولي لخط سكة حديد "ريل بالتيكا" في دول البلطيق. [ 38 ]

دخل مشروع خط سكة حديد البلطيق مرحلة التصميم في دول البلطيق الثلاث بعد اعتماد المبادئ التوجيهية التفصيلية للتصميم. وقد انتهت بعض الأقسام من توحيد التصميم الفني الأولي، وطرح مناقصة خدمات التصميم الفني التفصيلي، وإعداد استراتيجية نمذجة معلومات المباني (BIM) . في 20 مارس 2018، تم توقيع أول عقد لتصميم والإشراف على بناء خط سكة حديد البلطيق - لمحطة قطار مطار ريغا الدولي، والبنية التحتية ذات الصلة، والجسر - بين شركة Eiropas Dzelzceļa līnijas SIA وشركة PROSIV، الفائزة بالمناقصة الدولية المفتوحة، وشراكة بين موردين من ثلاث دول: Prodex (سلوفاكيا)، وSintagma (إيطاليا)، وVektors T (لاتفيا). [ 39 ]

في عام ٢٠١٨، أُنجزت الدراسات المتعلقة بالتسويق وتوريد المواد، بما في ذلك خطة عمل طويلة الأجل، وخطة تشغيلية، ودراسة لإدارة البنية التحتية، ودراسة جدوى مُحسّنة لخط السكة الحديدية ذي المقياس الأوروبي من كاوناس إلى الحدود الليتوانية البولندية. [ ٤٠ ] وفي عام ٢٠١٩، وُضع حجر الأساس لمشروع "ريل بالتيكا" في إستونيا إيذانًا ببدء أعمال بناء جسر ساوستينوم . كما وُقّعت عقود تصميم فنية مُفصّلة للأجزاء التالية: تالين-رابلا وبارنو-رابلا في إستونيا، وكاوناس-راميغالا وراميغالا-الحدود اللاتفية/الليتوانية في ليتوانيا، وفانغازي-سالاسبيلس-ميسا والخط الرئيسي عبر ريغا في لاتفيا. [ ٤١ ] ومع توقيع العقود، بدأت الأبحاث الجيوتقنية في أجزاء مختلفة من خط السكة الحديدية لجمع معلومات حول التربة.

في بداية أعمال البناء في عام 2019، كان من المتوقع أن تبدأ شركة Rail Baltica عملياتها في بعض الأقسام بحلول عام 2028، مع تحديد موعد اكتمال الممر بأكمله بحلول عام 2030. [ 3 ] [ 42 ] [ 37 ]

سيبلغ الطول الإجمالي لخط السكة الحديدية بين تالين ووارسو 950 كم على الأقل (590 ميلاً) ، بينما سيبلغ طوله داخل دول البلطيق نفسها 870 كم (540 ميلاً) . [ 4 ]

في عام 2020، تقدم تطوير التصميم الفني المفصل ليغطي 643 كيلومترًا (400 ميل) من المسار الرئيسي، والذي شمل جميع أقسام السكك الحديدية في إستونيا ولاتفيا بالإضافة إلى أقسام من كاوناس إلى الحدود اللاتفية/الليتوانية في ليتوانيا. [ 41 ]

في إستونيا، بدأت مناقشات حول تقييم الأثر البيئي، وتم التخطيط لعقد اجتماعات حتى نهاية عام 2020. وخلال المناقشات، دُعي الناس لطرح أسئلة تتعلق بالأثر البيئي للمشروع، بينما عُرضت حلول تقنية متنوعة. [ 43 ]

في لاتفيا، بدأ بناء محطة ريغا المركزية رسميًا باحتفالات أقيمت في 23 نوفمبر 2020. [ 44 ] وفي 3 فبراير 2021، تم اختيار الجهة المنفذة لمشروع محطة مطار ريغا؛ وبدأ البناء في مايو 2021 واستمر حتى يوليو 2023. [ 45 ] بدأت المحادثات مع المنظمات غير الحكومية في ريغا لمناقشة الحلول التقنية داخل المدينة، وخاصة فيما يتعلق بعناصر البنية التحتية مثل المعابر والجسور العلوية . [ 46 ]

أدى الغزو الروسي لأوكرانيا إلى زيادة أهمية هذا المشروع الأوروبي، لما سيوفره من ربطٍ لأوروبا، سواءً للرحلات المدنية أو العسكرية. وقد شكلت ليتوانيا لجنةً جديدةً لتسريع أعمال البناء داخل المدن (مرافق محطات الشحن ومستودع الركاب). أما إستونيا، فتواجه ارتفاعاً في التكاليف وتأخيراً في أعمال البناء. [ 47 ]

في 9 يوليو/تموز 2025، اعتمدت المفوضية الأوروبية القرار التنفيذي (الاتحاد الأوروبي) 2025/1332، الذي ألغى القرار التنفيذي السابق الصادر عام 2018، وذلك بعد أن طغت جائحة كوفيد-19، والغزو الروسي لأوكرانيا، والتحديات التقنية والمالية التي واجهتها شركة "ريل بالتيكا" على الجدول الزمني للمشروع. ومن المقرر إنجاز خط السكة الحديدية أحادي المسار من تالين إلى الحدود الليتوانية البولندية، كجزء من المرحلة الأولى، في عام 2030، بينما يعتمد استكمال بقية مراحل الشبكة على توفر التمويل. [ 6 ] [ 7 ] وقد أُثيرت شكوك حول هذا الجدول الزمني المعدل، حيث أشار نائب وزير البنية التحتية البولندي، بيوتر ماليبساك، إلى أن هدف عام 2030 "مستحيل"، مقترحًا أن يكون عام 2040 أكثر واقعية. [ 48 ]

خط سكة حديد بالتيكا 1 (اكتمل في عام 2015)

يُستخدم اسم "سكك حديد البلطيق" أحيانًا للإشارة إلى المرحلة الأولى من إنشاء خط سكة حديد أوروبي قياسي يمتد من الحدود البولندية الليتوانية إلى كاوناس في ليتوانيا. وقد تم افتتاحه في 16 أكتوبر 2015. بلغت تكلفة المشروع، الذي شمل إنشاء مسار واحد بمقياس أوروبي قياسي إلى جانب مسارات السكك الحديدية الروسية القائمة، 380 مليون يورو. يستوعب  الخط، الذي يبلغ طوله 119 كيلومترًا، قطارات الديزل، حيث تصل سرعة قطارات الركاب إلى 120  كيلومترًا في الساعة، وقطارات الشحن إلى 80  كيلومترًا في الساعة. وستعتمد السرعات الأعلى على عمليات الكهربة المستقبلية، ونظام الإشارات الجديد، وزيادة عدد بوابات عبور السكك الحديدية. في يونيو 2016، بدأت شركة السكك الحديدية الليتوانية وشركة بولريجيو تشغيل خدمة قطارات الركاب في عطلات نهاية الأسبوع بين كاوناس وبياليستوك . [ 49 ]

في إستونيا ولاتفيا، شمل تنفيذ مشروع "ريل بالتيكا 1" تحديث خطوط السكك الحديدية القائمة في المنطقة. [ 50 ] وتم تجديد خط السكة الحديدية ذي المقياس الروسي، الذي يبلغ طوله 66 كيلومترًا (41 ميلًا)، والممتد من تارتو إلى فالغا (على الحدود اللاتفية) في إستونيا، بين عامي 2008 و2010. وقد نفذت شركة "في آر غروب" الفنلندية أعمال التجديد بتكلفة 40 مليون يورو. [ 51 ] [ 52 ]

مرحلة التخطيط: المسار والمعيار

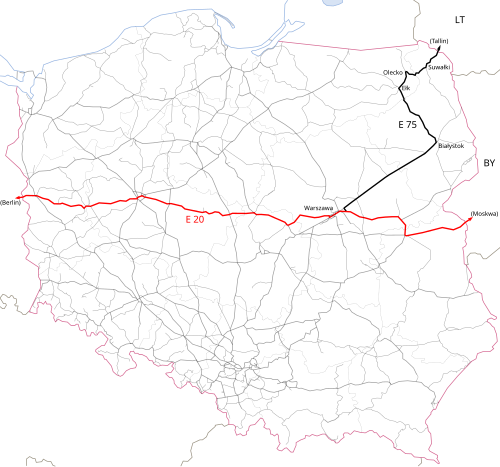

سكة حديد بالتيكا في بولندا

جرت مرحلة التخطيط لمشروع خط سكة حديد البلطيق بين عامي 2010 و2017. وفي عام 2011، اتفقت دول البلطيق الثلاث على مسار يربط بين تالين، وبارنو ، وريغا، وبانيفيزيس ، وكاوناس. [ 53 ] وقدّرت دراسة جدوى لهذا الخيار أن تكلفة الخط ستبلغ حوالي 3.68 مليار يورو إجمالاً. [ 54 ]

خلال تخطيط مسار المشروع في دول البلطيق، تم التوصل إلى اتفاق مبدئي بين الدول الثلاث على ضرورة أن يكون خط السكة الحديد مستقيماً قدر الإمكان، لما يوفره ذلك من أعلى الفوائد بأقل تكلفة. فكلما كان المسار أقصر وأكثر استقامة، زادت سرعة حركة المرور، وهو ما يمثل ميزة اقتصادية كبيرة مقارنة بالبدائل الأخرى. وقد أكدت دراسة أجرتها شركة AECOM عام ٢٠١٣ هذا الأمر.

في البداية، تمّ النظر في خيارين. تضمّن كلا الخيارين تحديث خط السكة الحديدية القياسي الحالي لتمكين سرعات سفر تصل إلى 160 كم/ساعة (99 ميل/ساعة) على امتداد الجزء الواقع في بولندا من وارسو مرورًا ببياليستوك وإلك وصولًا إلى تراكيسكي ، [ 55 ] يليه إنشاء خط سكة حديدية جديد بالقياس القياسي من تراكيسكي إلى كاوناس. أما بالنسبة لبقية المسار إلى تالين، فقد تمّ النظر في خيارين مختلفين:

  1. كان الخيار الأول هو رفع سرعة خط سكة حديد تالين- تارتو -ريغا- جونيشكيس الحكومي الحالي إلى 160  كم/ساعة (مع الحفاظ على عرضه الروسي )، وإنشاء خط سكة حديد حكومي جديد من جونيشكيس إلى كاوناس بسرعة 160  كم/ساعة، بنفس العرض الروسي. إلا أنه بسبب اختلاف العرض في كاوناس، كان على الركاب تغيير القطارات هناك. أما بالنسبة للشحن، فكان من المقرر إنشاء مرفق لإعادة التحميل أو محطة لتبديل العربات بالقرب من كاوناس. وقد تم إنجاز هذا الخيار بالفعل تحت مسمى "ريل بالتيكا 1".
  2. كان الخيار الثاني هو إنشاء خط سكة حديد جديد ذي معيار قياسي بسرعة 200 كم/ساعة (120 ميل/ساعة) وبجهد 3 كيلوفولت تيار مستمر (نفس الجهد المستخدم في بولندا) من كاوناس مرورًا بجونيشكيس إلى ريغا، كما ذُكر سابقًا، ثم يمتد في خط أقصر وأكثر استقامة عبر بارنو إلى تالين. [ 55 ] وقد تم اختيار هذا الخيار كمسار مفضل. أُغلق خط ليلي-بارنو الحالي في إستونيا نهائيًا أمام حركة الركاب في 9 ديسمبر 2018، [ 56 ] نظرًا لحاجته إلى تجديدات بتكلفة 17 مليون يورو. [ 57 ]

تم بناء قسم السكة الحديدية الحدودية بين شياولياي ولاتفيا (باستخدام مقياس عريض) حديثًا وكان من المقرر الانتهاء منه في عام 2015بتكلفة تقديرية تبلغ 270 مليون يورو. وفي لاتفيا، اكتمل تحديث خط السكة الحديدية القائم بين ريغا وفالكا في عام 2016 بتكلفة 97 مليون يورو. وساهم الاتحاد الأوروبي بنحو 25% من تكلفة الأجزاء الثلاثة.

البناء (2017–حتى الآن)

بناء مسارات السكك الحديدية بالتيكا في محطة أوليميست في تالين
إنشاء محطة قطارات أوليميستي التابعة لشركة ريل بالتيكا في تالين؛ ويمكن رؤية محطة القطارات الحالية في الطرف الأيمن.

دول البلطيق (سطر جديد)

في عام 2017، صادقت برلمانات دول البلطيق الثلاث على الاتفاقية الحكومية الدولية بشأن مشروع "سكك حديد البلطيق"، والتي نصت على أن "المسار سيكون من تالين مرورًا ببارنو-ريغا-بانيفيزيس-كاوناس وصولًا إلى الحدود الليتوانية البولندية، مع وصلة بين فيلنيوس وكاوناس كجزء من خط السكة الحديدية" [ 37 ] ، وحددت سرعة تصميمية تبلغ 240  كم/ساعة لنقل الركاب. وبذلك، تم تحديد مسار مشروع "سكك حديد البلطيق" العالمي من تالين حتى كاوناس، مع خضوع قسم خط السكة الحديدية الأوروبي القائم من كاوناس إلى الحدود الليتوانية البولندية لنتائج دراسة جدوى التحديث. [ 58 ] ومع ذلك، في أبريل 2018، وافقت وزارات دول البلطيق الثلاث على المبادئ التوجيهية لتصميم "سكك حديد البلطيق"، والتي تنص على أن السرعة التصميمية القصوى ستكون 249  كم/ساعة، والسرعة التشغيلية القصوى 234  كم/ساعة. [ 59 ]

بالنسبة للجزء الحدودي بين كاوناس (ييسيا) وليتوانيا وبولندا،  وافقت وزارة النقل والاتصالات الليتوانية في مايو 2022 على مسار بطول 78.1 كيلومترًا يُعرف باسم "البديل 6A"، وذلك بناءً على رأي أغلبية السكان المحليين. [ 4 ] [ 60 ] يُعد هذا المسار الأمثل الأقصر بين البدائل المقترحة والأبعد عن المناطق الحضرية.

في 29 فبراير 2024، وصل بناء محطة قطارات ريغا المركزية التابعة لشبكة "ريل بالتيكا" إلى سطحها، واحتُفل بذلك باحتفالٍ وفقًا للتقاليد اللاتفية. ومن المتوقع أن تصبح هذه المحطة الأكثر ازدحامًا في دول البلطيق بمجرد تشغيل "ريل بالتيكا" بكامل طاقتها. [ 61 ]

بحسب البيانات المقدمة في يونيو 2026، بدأت أعمال الإنشاء في أقسام رئيسية من مشروع سكة ​​حديد البلطيق (بطول إجمالي 900 كم): 107 كم في إستونيا، و200 كم في لاتفيا، و114 كم في ليتوانيا؛ وشمل ذلك 43% من الخط الرئيسي البالغ طوله 267 كم (المرحلة الأولى). [ 62 ] وفي يوليو 2026، أفيد بإنجاز 9 كم من خط السكة الحديد الرابط بين بولندا وليتوانيا، وأن العمل جارٍ على الأقسام الجديدة الأخرى، بينما يجري تحديث المسارات القائمة لتوفير رحلات قطارات أسرع وأكثر أمانًا. [ 63 ] وفي الوقت نفسه، واجهت بعض الأقسام الأخرى انتكاسات بسبب نقص التمويل أو خطط إعادة التصميم. على سبيل المثال، تم بحلول أواخر مايو 2026 إزالة الأشجار من الجزء الذي يبلغ طوله 27 كيلومترًا من ميسا (في أبرشية فيكومنيكي ، لاتفيا) إلى الحدود الليتوانية، وتم رفع مستوى الطريق وإنشاء طرق الوصول ومستودعات مواد البناء، ولكن بسبب التأخير في التمويل، وتأخر التخطيط، وإبرام عقد يهدف إلى خفض التكلفة الإجمالية من 686 إلى 465 مليون يورو، لم يبدأ بناء السد والسكك الحديدية بعد. [ 64 ]

بولندا (تحديث الخط بالإضافة إلى قسم جديد)

أقصى سرعة في بولندا على ممر سكة حديد البلطيق (2022/2023)

يجري حاليًا تحديث خط السكة الحديدية الواصل بين وارسو والحدود الليتوانية، والذي يبلغ طوله قرابة 400 كيلومتر، ما سيرفع السرعة القصوى إلى 200 كيلومتر في الساعة، بل وإلى 250 كيلومترًا في الساعة في بعض المقاطع، مقارنةً بالسرعات التشغيلية السابقة التي كانت تبلغ حوالي 120 كيلومترًا في الساعة. [ 65 ] [ 66 ] سيؤدي ذلك إلى تقليص مدة الرحلة من أكثر من 5 ساعات إلى حوالي 3 ساعات. [ 66 ] ينقسم المشروع إلى 5 أقسام: وارسو - سادون، سادون - تشيزيف، تشيزيف - بياليستوك، بياليستوك - إيلك، وأخيرًا إيلك - الحدود الليتوانية. يتميز هذا القسم الأخير بإنشاء خط جديد وتزويده بالكهرباء باستخدام  نظام التيار المتردد 25 كيلوفولت. [ 67 ] [ 66 ] اعتبارًا من عام 2025، من المقرر الانتهاء من آخر هذه المشاريع الفرعية بعد عام 2030 بقليل. [ 66 ]

عربات السكك الحديدية

في مارس 2026، أطلقت شركات تشغيل السكك الحديدية الوطنية في إستونيا ولاتفيا وليتوانيا عملية شراء مشتركة لما يصل إلى 20 قطارًا كهربائيًا متعدد الوحدات ( EMUs) قياسيًا بطول 106 أمتار وقادرة على الوصول إلى سرعة 200 كم/ساعة لخدمات Rail Baltica الإقليمية، مع طلبات بقيادة Elron (5، مع خيارات لـ 2)، و Vivi (حتى 5) و LTG Link (حتى 8)، للدخول في خدمة نقل الركاب بحلول عام 2030. [ 68 ]

فوائد

سيتم ربط البنية التحتية للسكك الحديدية في منطقة البلطيق بممر السكك الحديدية الأوروبي، مما يضمن نقل الركاب والبضائع بسرعة عالية. يتيح مشروع "سكك حديد البلطيق" إمكانية تحويل معظم عمليات نقل البضائع في المنطقة من الطرق البرية إلى السكك الحديدية، حيث يتم نقل البضائع حاليًا باتجاه روسيا ثم شمالًا بواسطة الشاحنات الثقيلة. أما في بولندا، فتسلك الشاحنات الطرق المحلية وتعبر مباشرة قرى محافظة بودلاسكي .

وفقًا لدراسة تحليل التكلفة والعائد التي أجرتها شركة إرنست ويونغ عام 2017، فإن فوائد مشروع خط سكة حديد البلطيق تُحسب على النحو التالي:

  • تم توفير 7.1 مليار يورو في مجال تغير المناخ والحد من الضوضاء
  • تم تحويل ما بين 30 و40% من حركة مرور الشاحنات ذات الصلة إلى السكك الحديدية
  • تم توفير 13 ألف وظيفة خلال مرحلة البناء
  • تم توفير 5.3 مليار يورو لسفر الركاب والبضائع
  • تم توفير 5.3 مليون ساعة من ساعات الركاب
  • إنقاذ 400 حياة بشرية خلال 29 عاماً

بحسب دراسة أجرتها شركة إرنست ويونغ ، تُقدّر الفوائد الاجتماعية والاقتصادية القابلة للقياس بنحو 16.2 مليار يورو. [ 28 ] : 186 ويُقدّر الأثر المضاعف للناتج المحلي الإجمالي الذي سيُحدثه مشروع خط سكة حديد بالتيكا العالمي بنحو ملياري يورو إضافية. [ 28 ] : 203

في أواخر أبريل 2022، قدم منفذو مشروع Rail Baltica التقدم المحرز في البرلمان الأوروبي حيث تم التأكيد مرارًا وتكرارًا على الأهمية الأمنية الاستراتيجية والجيوسياسية للمشروع في إشارة إلى الغزو الروسي لأوكرانيا عام 2022. [ 69 ]

نقد

بدأت الانتقادات بعد دراسة الجدوى التي نشرتها شركة AECOM عام 2011، حيث أبدت حكومة ليتوانيا رغبةً شديدةً في ربط خط السكة الحديد بمدينة فيلنيوس. [ 70 ] ودعا رئيس بلدية تارتو ، ثاني أكبر مدن إستونيا، إلى إدراج مدينته ضمن مسار الخط. [ 71 ] [ 72 ]

في عام 2013، نصحت الجمعية الإستونية لنادي روما الحكومة بالتخلي عن خط سكة حديد البلطيق. [ 73 ] كما زُعم وجود مشاكل في برنامج التقييم البيئي. [ 74 ]

في عام 2017، زعمت مجموعتان بيئيتان إستونيتان أن عدم مشاركة الجمهور في القرار الذي اتخذته حكومات البلطيق وبناء خط جديد بدلاً من تحديث الشبكة الحالية يتعارض مع اتفاقية آرهوس . [ 75 ]

في أعوام 2016 و2017 و2018 و2020، كُتبت خمس رسائل مفتوحة في إستونيا تدعو الحكومة والبرلمان الإستونيين إلى وقف المشروع بشكله المخطط له. [ 76 ] [ 77 ] [ 78 ] وكانت الحجج الرئيسية في هذه الرسائل أن المسار الجديد، باعتباره مشروعًا على أرض غير مبنية، سيُلحق ضررًا كبيرًا بالطبيعة، ولن يُحسّن بشكل جوهري من إمكانيات السفر.

في 8 يونيو/حزيران 2017، نشر بريت هومال، وكارلي لامبوت ، وإليمار بول، وراؤول فيبو، وهم خبراء في مجال اللوجستيات والهندسة، تحليلاً نقدياً لدراسة الجدوى الاقتصادية لمشروع "ريل بالتيكا" التي أجرتها شركة إرنست ويونغ ، زاعمين أن 4.1 مليار يورو من الفوائد الاجتماعية والاقتصادية المعلنة غير صحيحة، وبالتالي فإن مشروع "ريل بالتيكا" غير مجدٍ وغير مؤهل للحصول على تمويل من الاتحاد الأوروبي. [ 79 ] وطلبوا تعليقات من شركة "آر بي ريل إيه إس"، منسقة مشروع "ريل بالتيكا"، والتي قدمت ردودها بعد أربعة أشهر. [ 80 ] وادعى مؤلفو الدراسة الأولى أن القضايا التي أثيرت في تحليلهم السابق لم تُعالج بشكل كافٍ في الردود الرسمية، وأن مشروع "ريل بالتيكا" بالتالي سيكون ضاراً بالمجتمع. [ 81 ] [ 82 ]

وُجّهت اتهامات لمؤلفي التحليل النقدي بوجود تضارب في المصالح، إذ يمتلك أحدهم شركة لوجستية. وزُعم أن مشروع "سكك حديد البلطيق" سيُقلّل من حجم أعمال شركات النقل البري. وقد نفى المؤلف هذه الادعاءات. [ 83 ]

انظر أيضاً

مراجع

  1. "المعايير الفنية" . شركة آر بي ريل إيه إس . تم الاطلاع عليه بتاريخ 11-10-2017 .
  2. "البنية التحتية" . مشروع سكة ​​حديد بالتيكا العالمي .
  3. 1 2 3 "سكك حديد البلطيق - مشروع القرن" . www.railbaltica.org .
  4. 1 2 3 تمت الموافقة على مسار بديل للإنشاء المستقبلي لخط سكة حديد ريل بالتيكا من كاوناس إلى الحدود مع بولندا ، railbaltica.org، 12 مايو 2022.
  5. "دول البلطيق توقع اتفاقية لتنفيذ مشروع سكة ​​حديد البلطيق" . مجلة مراجعة السكك الحديدية العالمية . تاريخ الاسترجاع: 20 أغسطس 2025 .
  6. 1 2 "المفوضية الأوروبية تعتمد مراحل إنجاز مشروع خط سكة حديد البلطيق" . خط سكة حديد البلطيق . تم الاطلاع عليه بتاريخ 29 أغسطس 2025 .
  7. 1 2 "قرار المفوضية التنفيذية (الاتحاد الأوروبي) 2025/1332 الصادر في 9 يوليو 2025 بشأن تنفيذ مشروع سكة ​​حديد بالتيكا العابرة للحدود على ممر النقل الأوروبي بين بحر الشمال وبحر البلطيق، وممر النقل الأوروبي بين بحر البلطيق والبحر الأسود وبحر إيجة، تطبيقًا للائحة (الاتحاد الأوروبي) 2024/1679 الصادرة عن البرلمان الأوروبي والمجلس، وإلغاء قرار المفوضية التنفيذية (الاتحاد الأوروبي) 2018/1723 (المُبلَّغ عنه بموجب الوثيقة C(2025) 3944)" . الجريدة الرسمية للاتحاد الأوروبي . L. 2025-07-09 عبر EUR-Lex.
  8. "إستونيا: قد يُترك قرار نفق فين إيست للحكومة الجديدة" . صحيفة بالتيك تايمز . 19 ديسمبر 2018. تاريخ الاطلاع: 27 ديسمبر 2023 .
  9. نيكجو، كيفان (13 نوفمبر 2018). "هذا هو النفق الذي تبلغ تكلفته 15 مليار يورو والذي يربط هلسنكي بتالين" . فوربس . تم الاطلاع عليه بتاريخ 27 ديسمبر 2023 .
  10. مايك كولير. " عمدة هلسنكي لا يزال يؤمن بنفق تالين صحيفة البلطيق تايمز ، 3 أبريل 2008. تم الاطلاع عليه في 13 مايو 2008.
  11. 1 2 بافيل تيليتشكا، المنسق الأوروبي، مشروع الأولوية رقم 27 «  سكك حديد البلطيق  » - وارسو-كاوناس-ريغا-تالين-هلسنكي ، بروكسل، يوليو 2006 (PDF)، على موقع المفوضية الأوروبية .
  12. 1 2 "سكك حديد البلطيق - مشروع القرن" . www.railbaltica.org . تم الاطلاع عليه بتاريخ 24-05-2018 .
  13. "هل سيتم إنشاء نفق سكك حديدية يربط بين هلسنكي وتالين؟" . أخبار YLE . 31 أكتوبر 2008. مؤرشف من الأصل في 4 أبريل 2008. تم الاطلاع عليه في 11 مايو 2008 .
  14. ^ كابر كولي (8 فبراير 2024). "INTERVJUU > أحد الوزراء: نفق Tallinna ja Helsingi vaheline على ebarealistlik" [ مقابلة > وزير فنلندا: النفق بين تالين وهلسنكي غير واقعي ] . Postimees (باللغة الإستونية) . تم الاسترجاع في 12 فبراير 2024 .
  15. "المعايير الفنية" . سكك حديد بالتيكا . مؤرشف من الأصل بتاريخ 13-06-2025 . تم الاطلاع عليه بتاريخ 29-08-2025 .
  16. 1 2 "سكك حديد البلطيق - ربط الدول والشعوب والأماكن" (ملف PDF) . سكك حديد البلطيق . 2023. مؤرشف من الأصل (ملف PDF) بتاريخ 11-07-2025.
  17. "البنية التحتية" . سكك حديد البلطيق . تم الاسترجاع في 29-08-2025 .
  18. "إرشادات تصميم خط سكة حديد بالتيكا" (ملف PDF) . شركة ريل بالتيكا . ١١ أبريل ٢٠١٨. مؤرشف من النسخة الأصلية (ملف PDF) بتاريخ ٣ ديسمبر ٢٠٢٤. تاريخ الاطلاع: ٢٩ أغسطس ٢٠٢٥ .
  19. "الموافقة على إرشادات تصميم مشروع سكك حديد البلطيق | سكك حديد البلطيق" . www.railbaltica.org . 2018-05-03 . تاريخ الاطلاع: 2022-01-28 .
  20. "المواصفات الفنية للتوافق التشغيلي" . وكالة الاتحاد الأوروبي للسكك الحديدية . أكتوبر 2018. تم الاطلاع عليه بتاريخ 28 يناير 2022 .
  21. هيئة الإذاعة العامة الإستونية ، BNS | (2019-02-03). "فنلندا تنضم رسميًا إلى مشروع Rail Baltica المشترك" . ERR . تم الاطلاع عليه بتاريخ 2019-02-15 .
  22. ١ ٢ "فنلندا تنضم إلى مشاريع Rail Baltica المشتركة كمساهم | Rail Baltica" . www.railbaltica.org . 2019-02-05 . تم الاطلاع عليه بتاريخ 2019-02-15 .
  23. «فنلندا ستشارك في سباق ريل بالتيكا» . RailTech.com . 4 فبراير 2019. تاريخ الاطلاع: 15 فبراير 2019 .
  24. شاه، شاخيل (5 فبراير 2019). "فنلندا تنضم إلى قطار بالتيكا" . أوروبا الناشئة . تاريخ الاسترجاع: 15 فبراير 2019 .
  25. "المنسق الرئيسي" . www.railbaltica.org . تم الاطلاع عليه بتاريخ 24-05-2018 .
  26. "منفذو المشروع" . www.railbaltica.org . تم الاطلاع عليه بتاريخ 24-05-2018 .
  27. "التقرير النهائي لمشروع سكة ​​حديد البلطيق" (ملف PDF) .
  28. 1 2 3 4 5 EY. "التقرير النهائي لتحليل التكلفة والعائد لمشروع سكة ​​حديد بالتيكا العالمي" (ملف PDF) . www.railbaltica.org .
  29. ERR (3 أبريل 2017). "تكلفة خط سكة حديد البلطيق 5.8 مليار يورو" . ERR .
  30. ERR (25 أبريل 2017). "تحليل: مشروع سكة ​​حديد البلطيق سيواجه فجوة بقيمة 3.96 مليار يورو" . ERR .
  31. «شبكة النقل عبر أوروبا (TEN-T): اختيار المشاريع لبرنامج TEN-T متعدد السنوات 2007-2013 وبرنامج TEN-T السنوي لعام 2007» (بيان صحفي). الاتحاد الأوروبي. 21 نوفمبر 2007.
  32. "توقيع اتفاقية المنحة الثالثة من برنامج الربط الأوروبي لمشروع سكة ​​حديد بالتيكا العالمية" . سكة حديد بالتيكا . تاريخ الاطلاع: 23 يوليو 2018 .
  33. "ريل بالتيكا تتلقى جولة تمويل جديدة | ريل بالتيكا" . www.railbaltica.org . تاريخ الوصول: ٢١ سبتمبر ٢٠٢٠ .
  34. «الموافقة على تمويل مشروع سكة ​​حديد البلطيق بمليار يورو إضافي» . هيئة الإذاعة العامة في لاتفيا . ١٨ أكتوبر ٢٠٢٣.
  35. "مراجعة مشروع سكة ​​حديد البلطيق" (ملف PDF) . مكتب التدقيق الوطني في ليتوانيا . 11 يونيو 2024. تاريخ الاطلاع: 19 مارس 2026 .
  36. "البنية التحتية للنقل في الاتحاد الأوروبي - مزيد من التأخيرات وبعض الزيادات في التكاليف، ولكن تم وضع إطار حوكمة معزز للمستقبل (تحديث للتقرير الخاص الصادر عن محكمة المدققين الأوروبية 10/2020)" (ملف PDF) . محكمة المدققين الأوروبية . مكتب منشورات الاتحاد الأوروبي. 2026.
  37. 1 2 3 "اتفاقية تطوير خط سكة حديد البلطيق/خط سكة حديد البلطيق" (PDF) .
  38. "وضع اللمسات الأخيرة على تحديد مسار وتخطيط الموقع الجغرافي لخط سكة حديد بالتيكا في دول البلطيق الثلاث | ريل بالتيكا" . www.railbaltica.org . تاريخ الاطلاع: ٢٤ مايو ٢٠١٨ .
  39. «توقيع أول عقد لتصميم والإشراف على بناء خط سكة حديد البلطيق في دول البلطيق - Edzl» . edzl.lv (باللغة اللاتفية). مؤرشف من الأصل بتاريخ 6 أغسطس/آب 2018. تم الاطلاع عليه بتاريخ 24 مايو/أيار 2018 .
  40. "المؤتمر الصحفي السنوي لمنفذي مشروع سكة ​​حديد البلطيق | سكة حديد البلطيق" . www.railbaltica.org . تاريخ الاطلاع: 24 مايو 2018 .
  41. 1 2 "خريطة تفاعلية" . www.railbaltica.org . تم الاطلاع عليها بتاريخ 21-09-2020 .
  42. "سكك حديد بالتيكا هي مستقبلك | سكك حديد بالتيكا" . www.railbaltica.org . تاريخ الوصول: ٢٤ مايو ٢٠١٨ .
  43. "كورفيك: أثبتت مناقشات تقييم الأثر البيئي لمشروع ريل بالتيكا إلكترونيًا جدواها | ريل بالتيكا" . www.railbaltica.org . تاريخ الاطلاع: 21 سبتمبر 2020 .
  44. "بدء إنشاء مركز ريل بالتيكا المركزي في ريغا | ريل بالتيكا" . www.railbaltica.org . تاريخ الوصول: 1 ديسمبر 2020 .
  45. «في مطار ريغا الدولي، يجري العمل على إنشاء هياكل الخرسانة المسلحة وأرصفة السكك الحديدية في مبنى ركاب شركة ريل بالتيكا | ريل بالتيكا» . www.railbaltica.org . 2023-07-05 . تاريخ الاطلاع: 2023-12-06 .
  46. ^ "Publiskā diskusija "Rail Baltica kā projekts Rīgas attīstībai" | Rail Baltica" . www.railbaltica.org (باللغة اللاتفية) . تم الاسترجاع 2020-09-21 .
  47. تونيكليف، أندرو (7 مارس 2023). "كيف يحرز مشروع سكة ​​حديد البلطيق تقدمًا" . تكنولوجيا السكك الحديدية . تم الاطلاع عليه في 30 يونيو 2023. بالإضافة إلى ذلك، تستمر التكاليف المتوقعة لهذا المشروع الضخم الذي تبلغ تكلفته مليارات اليورو في الارتفاع فوق التقديرات الأولية. في نهاية عام 2022، أفيد أن تكاليف قسم إستونيا وحده من المتوقع أن تبلغ 1.8 مليار يورو، أي ما يقرب من ضعف ما كان متوقعًا في الأصل. وفي حديثه إلى صحيفة بوستيميس الإستونية اليومية، أقر أنور سالوميتس، رئيس مجلس إدارة شركة سكك حديد البلطيق الإستونية، بالصعوبات التي واجهها هذا القسم، قائلاً: "لقد أثبت تصميم المسار الرئيسي للسكك الحديدية صعوبته بالفعل".
  48. ميندر، رافائيل (17 مارس 2026). "تأجيل خط السكك الحديدية فائق السرعة في بحر البلطيق بسبب إعطاء الأولوية للدفاع" . فايننشال تايمز .
  49. "سكك حديد ليتوانيا وبولندا تطلق خط ركاب كاوناس-بياليستوك في يونيو" . ذا بالتيك كورس . 31 مايو 2016.
  50. "المشروع ذو الأولوية 27" . الوكالة التنفيذية للابتكار والشبكات - المفوضية الأوروبية .
  51. "مراجعة منتصف المدة" (ملف PDF) . تقرير مفصل من عام 2010. 2010. الصفحات 161-172 (ملف PDF). مؤرشف من النسخة الأصلية (ملف PDF، 65 ميجابايت) بتاريخ 3 نوفمبر 2012.
  52. مجموعة VR (28 أبريل 2008). "شركة VR-Track تفوز بعقد تجديد البنية الفوقية لخط سكة حديد تارتو-فالغا" (بيان صحفي). فنلندا.
  53. "سيتضح مصير مشروع سكة ​​حديد بالتيكا بحلول نهاية شهر مايو" (ملف PDF) . مارس 2011.
  54. "مشروع سكة ​​حديد البلطيق سيكلف 3.68 مليار يورو" . يونيو 2011.
  55. 1 2 "دراسة جدوى حول خطوط سكك حديد البلطيق" (ملف PDF) . المفوضية الأوروبية، المديرية العامة للسياسة الإقليمية . يناير 2007.
  56. «إستونيا ستغلق خط السكة الحديدية وتنتظر مشروع ريل بالتيكا» . شبكة أخبار البلطيق . 6 نوفمبر 2018.
  57. أخبار ERR. سيتم إغلاق خط سكة حديد تالين-بارنو نهائيًا في ديسمبر. news.err.ee، تاريخ الوصول: 7 يونيو 2019
  58. "إعداد مسار سكة حديد بالتيكا في دول البلطيق | سكة حديد بالتيكا" . www.railbaltica.org . تاريخ الاسترجاع: 24 مايو 2018 .
  59. "الموافقة على إرشادات تصميم مشروع سكك حديد البلطيق | سكك حديد البلطيق" . www.railbaltica.org . تاريخ الاطلاع: 24 مايو 2018 .
  60. "مرفقات نصية (وثيقة تخطيطية تقارن بين عدة مسارات بديلة لجزء الحدود الليتوانية البولندية مع كاوناس (جيسيا)" (ملف PDF) . فبراير 2022. مؤرشف من الأصل (ملف PDF) بتاريخ 31 مارس 2022. تم الاطلاع عليه بتاريخ 18 مايو 2022 - عبر حكومة ليتوانيا .
  61. «أُقيم حفل افتتاح مشروع قطار بالتيكا على سطح محطة ريغا المركزية» . baltictimes.com . ١ مارس ٢٠٢٤. تاريخ الاطلاع: ١٩ أبريل ٢٠٢٤ .
  62. موريسان، بيترو (9 يونيو 2026). "تقدم مشروع خط سكة حديد البلطيق: العمل جارٍ على 43% من الخط الرئيسي" . موقع RailRoyal PRO . تاريخ الاسترجاع: 22 يوليو 2026 .
  63. "تقدم مشروع خط سكة حديد بالتيكا في ليتوانيا: الربع الثالث من عام 2026" . ريل بالتيكا . 21 يوليو 2026. تاريخ الاطلاع: 22 يوليو 2026 .
  64. إنغا شنوري (1 يونيو 2026). "لاتفيا قد تخسر 50 مليون يورو من تمويل الاتحاد الأوروبي لمشروع سكة ​​حديد البلطيق" . وسائل الإعلام العامة اللاتفية . تاريخ الاسترجاع: 22 يوليو 2026 .
  65. ^ مدرس ، جاكوب (24 يناير 2020). "Zmieniona koncepcja Rail Baltiki w Polsce. Nowy przebieg i obwodnica Białegostoku" [ المفهوم المعدل لسكة حديد البلطيق في بولندا. طريق جديد وتجاوز بياليستوك ] . رينك كوليجوي (باللغة البولندية).
  66. 1 2 3 4 من تالين إلى وارسو: تقدم مشروع Rail Baltica في بولندا يعزز الاتصال عالي السرعة في جميع أنحاء أوروبا على موقع railbaltica.org الإلكتروني، 24 فبراير 2025.
  67. ^ مدرس ، جاكوب (25 يوليو 2019). "Adamczyk: Zmieniamy project Rail Baltica na prośbę Europejskiej. Będzie 250 km/h؟" [ Adamczyk: بناءً على طلب المفوضية الأوروبية، قمنا بتعديل مشروع Rail Baltica. هل ستكون السرعة 250 كم/ساعة؟ ] . رينك كوليجوي (باللغة البولندية).
  68. "شركات تشغيل قطارات الركاب في دول البلطيق تطلق عملية شراء مشتركة لقطارات "ريل بالتيكا" الإقليمية" . مجلة "ريلواي جازيت إنترناشونال" . 19 مارس 2026. تاريخ الاطلاع: 19 مارس 2026 .
  69. عرض التقدم المحرز في مشروع "ريل بالتيكا" العالمي أمام البرلمان الأوروبي: ضرورة التنفيذ السريع لمشروع "ريل بالتيكا" والقيمة المضافة للاتحاد الأوروبي أصبحت أوضح من أي وقت مضى (26 أبريل 2022)
  70. بارو، كيث (11 مارس 2014). "الحكومات تقترب من التوافق بشأن مشروع سكة ​​حديد البلطيق" . المجلة الدولية للسكك الحديدية . مؤرشف من الأصل في 8 ديسمبر 2017. تم الاطلاع عليه في 29 أكتوبر 2017 .
  71. "الموافقة العامة على مسار خط سكة حديد البلطيق الحالي عبر لاتفيا" . ERR . 30 نوفمبر 2016.
  72. «رئيس بلدية تارتو يقول: يجب النظر في إنشاء خط سكة حديد تارتو-فالغا البلطيقي» . ERR . 17 يناير 2014.
  73. ^ "Eesti Rooma Klubi soovitab Rail Balticust loobuda" . خطأ (باللغة الإستونية). 15 نوفمبر 2013.
  74. ^ أروماي ، ليسو (7 نوفمبر 2013). "الخبير يقول أن سكك حديد البلطيق تعرض مياه الشرب في تالين للخطر" . بوستيمييس .
  75. «رئيس الوزراء الإستوني السابق: التصديق على اتفاقية سكك حديد البلطيق سيؤدي إلى التقاضي» . صحيفة البلطيق تايمز . 15 يونيو 2017.
  76. رسالة مفتوحة من 101 شخص يطالبون الحكومة الإستونية بوقف مشروع "ريل بالتيك" ( عبر موقع ويكيبيديا et.wikipedia.org)
  77. رسالة مفتوحة من 152 شخصًا يطالبون الحكومة الإستونية بوقف مشروع "ريل بالتيك" ( عبر موقع ويكيبيديا et.wikipedia.org)
  78. رسالة مفتوحة من 222 شخصًا يطالبون الحكومة الإستونية بوقف مشروع "ريل بالتيك" ( عبر موقع ويكيبيديا et.wikipedia.org)
  79. " هومال، لامبوت، بول، فيبو. أخطاء جسيمة ارتكبتها شركة إرنست ويونغ في اتفاقية المفاوضة الجماعية لسكك حديد البلطيق" (ملف PDF) . avalikultrailbalticust.ee
  80. "تعليقات شركة RB Rail AS على أسئلة MTÜ ARB" (ملف PDF) . www.railbaltica.org .
  81. هومال، لامبوت، بول، فيبو. أخطاء جسيمة في تحليل التكلفة والعائد لمشروع سكة ​​حديد البلطيق الذي أجرته شركة إرنست ويونغ بالتيك avalikultrailbalticust.ee
  82. "ردًا على: مشروع سكة ​​حديد البلطيق - رسالة السيد هومال بتاريخ 19 سبتمبر 2017" (ملف PDF) ، www.railbaltica.org ، المفوضية الأوروبية، المديرية العامة للتنقل والنقل، المديرية ب - الاستثمار والابتكار والنقل المستدام - المدير، 17 أكتوبر 2017
  83. ^ "Tiibmanööver: Valitsusparteid kulutasid katuseraha Rail Balticu kohtus takistamiseks" . www.delfi.ee .
