نظام إطلاق الفضاء

نظام الإطلاق الفضائي ( SLS ) هو مركبة إطلاق أمريكية ثنائية المراحل فائقة الثقل، تستخدمها وكالة ناسا . يُعدّ SLS المركبة الرئيسية لبرنامج أرتميس ، وهو مصمم لإطلاق مركبة أوريون الفضائية التي تتسع لأربعة رواد فضاء . أُطلق الصاروخ لأول مرة في نوفمبر 2022، حاملاً مهمة أرتميس 1 غير المأهولة . أما إطلاقه المأهول الوحيد فكان لمهمة أرتميس 2 للتحليق حول القمر في أبريل 2026، ليصبح ثاني مركبة إطلاق تحمل بشرًا إلى ما وراء مدار الأرض المنخفض (LEO)، بعد صاروخ ساتورن 5 التابع لبرنامج أبولو .

بدأ تطوير نظام الإطلاق الفضائي (SLS) في عام 2011 كبديلٍ مُلزمٍ من الكونغرس لبرنامج مكوك الفضاء المُتقاعد، ومركبات الإطلاق آريس 1 وآريس 5 التابعة لبرنامج كونستليشن التي أُلغيت ، مع دمج بعض المعدات من كلا البرنامجين. بلغت تكلفة المشروع 31.6 مليار دولار أمريكي حتى عام 2025، وقد وُجّهت إليه انتقاداتٌ بسبب سوء الإدارة وتجاوز الميزانية والتأخير، ولكنه نجح في نهاية المطاف في إطلاق رحلة فضائية مأهولة في عام 2026.

تُجرى جميع عمليات إطلاق نظام الإطلاق الفضائي (SLS) من مجمع الإطلاق 39B في مركز كينيدي للفضاء بولاية فلوريدا. ويعمل الجزء الأساسي الجديد، الذي بنته شركة بوينغ، بأربعة محركات RS-25 مُستعملة من مكوك الفضاء. ويتصل بالجزء الأساسي مُعززان صاروخيان صلبان من نورثروب غرومان ، كل منهما مكون من خمسة أجزاء ، صُمما لمركبات آريس، واختُبرا على متن آريس 9 ، وهو مُطور من مُعزز الصاروخ الصلب ذي الأجزاء الأربعة الخاص بمكوك الفضاء . ويستخدم نظام الإطلاق الفضائي حاليًا مرحلة الدفع المبردة المؤقتة (ICPS) كمرحلة ثانية، وذلك للوصول إلى مدار أرضي منخفض وللدخول في مدار قمري. وتستخدم ICPS محرك RL10 ، وهي مُشتقة من المرحلة الثانية المبردة دلتا التي صممتها وكالة الفضاء اليابانية . وتقوم شركة إيروجيت روكيتداين بتصنيع محركي RS-25 وRL10.

ابتداءً من مهمة أرتميس  5 ، وفي موعد لا يتجاوز أواخر عام 2028، سيستخدم نظام الإطلاق الفضائي (SLS) المرحلة العلوية سنتور 5 ، المُطوّرة لصاروخ فولكان سنتور ، بدلاً من نظام الدفع المتكامل (ICPS). كانت ناسا قد خططت سابقاً لترقية نظام الإطلاق الفضائي من تكوينه الحالي (بلوك 1) إلى بلوك 1B وبلوك 2، لكنها ألغت هذه الخطط في فبراير 2026، بهدف توحيد النظام على بلوك  1، وذلك "لتقليل المخاطر والحفاظ على استقرار الجدول الزمني".  كان من المقرر أن يستخدم بلوك 1B المرحلة العلوية الاستكشافية  ، بينما كان من المقرر أن يستخدم بلوك 2 معززات صاروخية صلبة جديدة.

على الرغم من أن نظام الإطلاق الفضائي (SLS) يمتلك أعلى قوة دفع عند الإطلاق لأي صاروخ حمل بشرًا على الإطلاق، حيث تبلغ 39 ميغا نيوتن (8,800,000 رطل-قوة ) ، [ أ ] [ 20 ] فإن قدرة حمولة SLS للحقن عبر القمر، والتي تبلغ 27 طنًا متريًا (59,525 رطلًا) ، لا تتجاوز نصف قدرة حمولة ساتورن 5 البالغة 48.6 طنًا متريًا (107,145 رطلًا) . [ 21 ] [ 22 ] [ 23 ] [ 24 ] لذا، بالنسبة لعمليات الهبوط على سطح القمر ضمن مهمة أرتميس، بدءًا من أرتميس 4 المُستهدفة في أوائل عام 2028، من المُخطط أن تلتحم مركبة أوريون بنظام الهبوط البشري (HLS) في مدار قمري أو مدار أرضي منخفض، على أن تُطلق بشكل منفصل على متن صاروخ غير تابع لنظام الإطلاق الفضائي (SLS). [ 25 ] ويجري حاليًا تطوير مركبة ستار شيب التابعة لشركة سبيس إكس (Starship HLS) ومركبة بلو مون التابعة لشركة بلو أوريجين (Blue Moon) كمركبات لنظام الهبوط البشري (HLS). [ 26 ]

الرحلة التالية المقررة هي أرتميس 3 ، وهي اختبار التحام مدار أرضي منخفض بين مركبتي أوريون ونظام الإطلاق الفضائي (HLS) في عام 2027. وابتداءً من أرتميس 5، ستنقل ناسا عمليات نظام الإطلاق الفضائي (SLS) إلى شركة ديب سبيس ترانسبورت (Deep Space Transport LLC ) ، وهي اتحاد مزود خدمات إطلاق تجاري يضم شركتي بوينغ ونورثروب غرومان.

عناصر

نظام الإطلاق الفضائي (SLS) هو مركبة إطلاق مشتقة من مكوك الفضاء . تتكون مرحلته الأولى من مرحلة أساسية مركزية تعمل بأربعة محركات، ويحيط بها صاروخان معززان يعملان بالوقود الصلب مشتقان من مكوك الفضاء. [ 27 ] [ 28 ] [ 29 ] [ 30 ]

كانت ناسا تخطط لإطلاق نسخ مطورة من الصاروخ.  وكان من المقرر أن يضم تصميم Block 1B مرحلة علوية أكبر حجماً ومصممة خصيصاً لهذا الغرض، بينما  كان من المقرر أن يتميز تصميم Block 2 بمعززات صاروخية تعمل بالوقود الصلب مطورة حديثاً. وفي 26 فبراير 2026، أعلنت ناسا أنها ستعتمد  تصميم Block 1 كمعيار أساسي، وستبحث عن خيارات بديلة للمرحلة العلوية. [ 31 ] [ 32 ] [ 33 ]

المرحلة الأساسية

المرحلة الأساسية لصاروخ نظام الإطلاق الفضائي (SLS) تخرج من منشأة تجميع ميشود

تُصنّع شركة بوينغ المرحلة الأساسية لصاروخ نظام الإطلاق الفضائي (SLS) في منشأة ميشود للتجميع التابعة لناسا في نيو أورليانز . يبلغ طولها 65 مترًا (213 قدمًا) وقطرها 8.4 مترًا (28 قدمًا) ، وهو ما يطابق قطر الخزان الخارجي لمكوك الفضاء، مما يسمح لناسا بالاستفادة من خبرة عصر المكوك. وتتشابه المرحلة بصريًا مع خزان المكوك بفضل طبقة العزل الرشاشة ذات اللون الصدئ. [ 34 ] [ 35 ]

تحتوي المرحلة على خزانات وقود الهيدروجين السائل والأكسجين السائل ، ونقاط تثبيت معززات الصواريخ الصلبة، وأنظمة إلكترونيات الطيران، ومعدات الضغط الذاتي للخزانات، ونظام الدفع الرئيسي (MPS)، وهو عبارة عن مجموعة من أربعة محركات RS-25 مع أنابيبها ومشغلاتها الهيدروليكية . استُخدمت أنابيب نظام الدفع الرئيسي (MPS) التي أُزيلت من مكوك الفضاء الثلاثة المتبقية بعد إخراجها من الخدمة في المراحل الأساسية الأولى. تستطيع المرحلة الأساسية، عند دمجها مع معززات الصواريخ الصلبة، دفع مركبة أوريون الفضائية إلى مدار بيضاوي الشكل للغاية دون الحاجة إلى تشغيل المرحلة العلوية، على الرغم من أن المرحلة العلوية ضرورية للحقن العابر للقمر. [ 27 ] [ 36 ] [ 37 ]

يتكون الهيكل الأساسي للمرحلة الرئيسية بشكل رئيسي من سبيكة الألومنيوم 2219 ، وبالمقارنة مع الخزان الخارجي لمكوك الفضاء، فقد أُدخلت عليه العديد من التحسينات التصنيعية. [ 38 ] [ 39 ] [ 40 ] بدأ الإنتاج في عام 2014، لكن التأخيرات في التصنيع والاختبار والتكامل أدت إلى تأجيل جاهزية أول نموذج تجريبي للرحلة لعدة سنوات. يتكون من عشرة أقسام رئيسية أسطوانية الشكل، وأربع قباب، وسبع حلقات. [ 41 ]

ستستخدم كل مهمة من مهمات نظام الإطلاق الفضائي الأربع الأولى أربعة محركات من طراز RS-25D الأربعة عشر المتبقية من برنامج مكوك الفضاء. وقد جُمع المحركان الأخيران المطلوبان من قطع غيار RS-25D الموجودة. [ 42 ] قامت شركة Aerojet Rocketdyne بتجديد هذه المحركات بوحدات تحكم مُحدثة، وقدرة مُوسعة على التحكم في قوة الدفع، وعزل إضافي للتعامل مع البيئة الحرارية المرتفعة الناتجة عن قربها من معززات الصواريخ الصلبة. [ 43 ] ستنتقل الرحلات اللاحقة إلى استخدام محرك RS-25E، المُحسَّن للاستخدام لمرة واحدة، والذي يتميز بسرعة تصنيعه وانخفاض تكلفته بنسبة 30%. [ 44 ] [ 45 ] وقد زادت قوة دفع محركات RS-25D المُجددة من 492,000 إلى 513,000 رطل (2,188 إلى 2,281 كيلو نيوتن ) ، بينما تبلغ قوة دفع محرك RS-25E 522,000 رطل ( 2,321 كيلو نيوتن) لكل محرك. [ 46 ] [ 47 ] أُجري أول اختبار إطلاق نار لصاروخ RS-25E في يونيو 2025، وأُعلن نجاحه. [ 48 ]

يستخدم نظام الإطلاق الفضائي (SLS) مرحلة وسيطة مخروطية الشكل تُعرف باسم محول مرحلة مركبة الإطلاق (LVSA) بين المرحلة الأساسية والمرحلة العلوية ذات القطر الأصغر. يتكون محول مرحلة مركبة الإطلاق من ستة عشر لوحًا من الألومنيوم والليثيوم مصنوعة من سبيكة الألومنيوم 2195 ، ويتم تصنيعه بواسطة شركة تيليداين براون للهندسة . [ 49 ] بلغت تكلفة الوحدة الأولى حوالي 60 مليون دولار، بينما بلغت تكلفة الوحدتين التاليتين 85 مليون دولار مجتمعة. [ 50 ]

معززات الصواريخ الصلبة

مشتق من المكوك الفضائي

نظام الإطلاق الفضائي (SLS) لصاروخ أرتميس 2 ، مع منظر جانبي يُظهر أحد الصاروخين المعززين.

من المقرر أن تستخدم الرحلات الثماني الأولى لنظام الإطلاق الفضائي (SLS) معززين صاروخيين يعملان بالوقود الصلب، كل منهما مكون من خمسة أجزاء، مشتقين من معزز الصاروخ الصلب المستخدم في مكوك الفضاء، والذي يتكون من أربعة أجزاء، والمصنّع من قبل شركة نورثروب غرومان . يشتمل معزز نظام الإطلاق الفضائي على أجزاء غلاف سبق استخدامها في برنامج مكوك الفضاء، مع إضافة جزء مركزي لزيادة الأداء. يتميز المعززان بإلكترونيات طيران مُحدّثة وعزل أخف وزنًا، ولكنهما لا يشتملان على نظام استعادة بالمظلة، حيث يتم استهلاكهما بعد الإطلاق. [ 51 ]

تُملأ معززات الصاروخ بوقود مركب من بيركلورات الأمونيوم ، يتكون من مسحوق الألومنيوم (وقود) وبيركلورات الأمونيوم (مؤكسد)، مرتبطين معًا بمادة بولي بوتادين أكريلونيتريل . يتميز هذا المزيج بقوام يشبه ممحاة المطاط، ويُصب في كل جزء من أجزاء الصاروخ. [ 52 ]

عند الإطلاق، يُنتج الصاروخان المعززان معًا أكثر من 75% من إجمالي قوة الدفع اللازمة لتحريك نظام الإطلاق الفضائي (SLS). يوفر تصميم الأجزاء الخمسة قوة دفع إجمالية أكبر بنسبة 25% تقريبًا من صواريخ مكوك الفضاء. [ 53 ] [ 54 ]

يحد المخزون المتاح من أجزاء غلاف معززات حقبة المكوك من استخدام هذا التكوين إلى ثماني رحلات SLS. [ 55 ]

بول

اختبار إطلاق النار لنموذج أولي من BOLE، يونيو  2025

أُعلن عن برنامج تقادم المعززات وتمديد عمرها (BOLE) في عام 2019 لتطوير معززات صاروخية صلبة بديلة لنظام الإطلاق الفضائي (SLS) بمجرد نفاد مخزون المعدات المشتقة من مكوك الفضاء. وفي عام 2021، منحت وكالة ناسا شركة نورثروب غرومان عقدًا بقيمة 3.2 مليار دولار لإنتاج معززات مشتقة من مكوك الفضاء لخمس مهمات (أرتميس  4-8) ولتصميم وتطوير واختبار معزز BOLE الجديد. [ 56 ]

يستبدل تصميم BOLE علب المحركات الفولاذية المستخدمة في عصر المكوك الفضائي بعلب مركبة من ألياف الكربون ، وهي أخف وزنًا وأكثر متانة. كما يستبدل نظام التحكم الهيدروليكي في اتجاه الدفع بنظام إلكتروني، ويستخدم تركيبة وقود مختلفة مشتقة من محركات الصواريخ الصلبة التجارية لشركة نورثروب غرومان. [ 56 ]

صُمم كل معزز من معززات BOLE لإنتاج قوة دفع تبلغ حوالي 3.9 مليون رطل (17 ميغا نيوتن)، [ 56 ] أي بزيادة قدرها 19 % تقريبًا عن معززات المكوك الفضائي ذات الأجزاء الخمسة، مما يزيد من قدرة الحمولة الإجمالية. [ 57 ] [ 58 ] [ 59 ]

اعتبارًا من عام 2025،لا يزال مشروع BOLE قيد التطوير. أُجري اختبار إطلاق تجريبي لنموذج أولي في يونيو 2025، لكنه تعرّض لعطل في الفوهة قبل حوالي 15 ثانية من نهاية تشغيل المحرك. ومع ذلك، فإن مستقبل البرنامج على المدى الطويل غير مؤكد: فقد تمت الموافقة على برنامج SLS لخمس رحلات فقط في ذلك الوقت، ولم يتم توفير أي تمويل لإنتاج معززات BOLE التشغيلية. [ 56 ]

المرحلة العليا

مرحلة الدفع المبردة المؤقتة

نظام أرتميس 1 للتحكم في الطور والشحن قيد الإنشاء

المرحلة الانتقالية للدفع المبرد (ICPS) هي المرحلة العلوية المستخدمة في  التكوين الأولي Block 1 لنظام الإطلاق الفضائي (SLS). قامت شركة United Launch Alliance (ULA)، وهي مشروع مشترك بين بوينغ ولوكهيد مارتن ، ببناء ثلاث وحدات من هذه المرحلة. تُشتق المرحلة الانتقالية للدفع المبرد من المرحلة الثانية المبردة دلتا (DCSS)، مع إدخال تعديلات طفيفة لدمجها مع نظام الإطلاق الفضائي. بعد توقف إنتاج المرحلة الثانية المبردة دلتا، لم يعد إنتاج المرحلة الانتقالية للدفع المبرد متاحًا.

كان نظام الدفع المتكامل (ICPS) المستخدم في مهمة أرتميس  1 مزودًا بمحرك واحد من طراز RL10 B-2، من إنتاج شركة إيروجيت روكيتداين. أما وحدات نظام الدفع المتكامل (ICPS) المستخدمة في مهمة أرتميس  2 والمخطط استخدامها في مهمة أرتميس  4، فتستخدم محركًا واحدًا من طراز RL10C-2. [ 60 ] [ 61 ] [ 62 ]

لن يكون لدى مهمة أرتميس 3 نظام تحكم مركزي، لأنها مجرد مهمة إلى مدار أرضي منخفض (LEO)، وبدلاً من ذلك سيتم استخدام نظام التحكم المركزي الخاص بها في مهمة أرتميس  4. [ 63 ]

المرحلة العليا للاستكشاف (ملغاة)

كان من المخطط أصلاً أن تظهر المرحلة العلوية الاستكشافية ( EUS) لأول مرة على متن مركبة أرتميس 4 كمرحلة علوية لتكوين بلوك  1B. [ 64 ] وكان من المقرر أن تشترك في قطر 8.4 متر (28 قدمًا) مع المرحلة الأساسية لنظام الإطلاق الفضائي (SLS)، وأن تعمل بأربعة محركات RL10C-3، [ 65 ] مع ترقية لاحقة إلى محركات RL10C-X المحسّنة. [ 66 ] على الرغم من أن المرحلة العلوية الاستكشافية (EUS) قد اجتازت مراجعة التصميم ، إلا أنها لم تدخل مرحلة الإنتاج الكامل للأجهزة، وتم إلغاؤها في نهاية المطاف في فبراير 2026، قبل الرحلة. [ 67 ]

سنتور الخامس (مستقبلاً)

في فبراير 2026، أعلنت ناسا عن خطط لتوحيد نظام الإطلاق الفضائي (SLS) على تكوين بلوك  1 ووقف تطوير المرحلة العلوية الخارجية (EUS). ومع توقف إنتاج نظام الدفع الفضائي ذي المرحلة العلوية (DCSS)، اختارت ناسا مرحلة علوية تجارية جاهزة للاستخدام في المهمات التي تلي استنفاد مخزون نظام الدفع الفضائي المتكامل (ICPS): وهي مرحلة سنتور 5 من شركة ULA ، التي تستخدم محركين من طراز RL10، ومن المتوقع أن توفر أداءً محسّنًا بشكل طفيف مقارنةً بنظام ICPS. [ 67 ] [ 68 ]

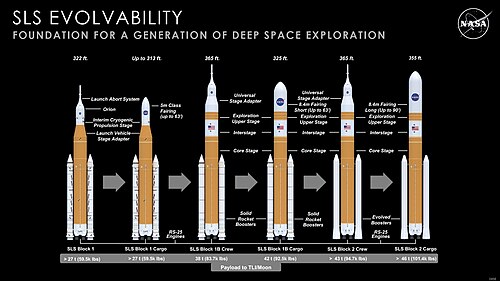

أنواع الكتل

حاجزمعززاتالمحركات الأساسيةالمرحلة العلياقوة الدفع عند الإقلاعكتلة الحمولة إلى...
ضابط إنفاذ القانونTLI
1معززات مشتقة من مكوك الفضاء مكونة من 5 أجزاءRS-25D [ 69 ]ICPS مع RL10C-2 [ 60 ] [ b ]39 ميغا نيوتن (8,800,000 رطل) [ 70 ]  95000 كجم (209000 رطل) [ 71 ]  > 27000 كجم (59500 رطل) [ 72 ]
EUS مع RL10C-3105,000 كجم (231,000 رطل) [ 73 ]  42000 كجم (92500 رطل) [ ج ] [ 72 ]
RS-25E [ 45 ]
2بول [ 55 ]53 ميغا نيوتن (11,900,000 رطل) [ 71 ]  130,000 كجم (290,000 رطل) [ 73 ]  > 46,000 كجم (101,400 رطل) [ ج ] [ 72 ]
كان من المخطط سابقاً تطوير نظام الإطلاق الفضائي (SLS) من  التكوين الأول (Block 1) إلى تكوينات مختلفة. وقد تم إلغاء جميع المتغيرات التي تتجاوز التكوين الأول.

تطوير

التمويل

خلال العرض التقديمي المشترك بين مجلس الشيوخ ووكالة ناسا في سبتمبر 2011، ذُكر أن برنامج نظام الإطلاق الفضائي (SLS) بلغت تكلفته التطويرية المتوقعة 18 مليار دولار أمريكي حتى عام 2017، منها 10 مليارات دولار لصاروخ SLS، و6 مليارات دولار لمركبة أوريون الفضائية ، ومليارا دولار لتحديث منصة الإطلاق وغيرها من المرافق في مركز كينيدي للفضاء . [ 74 ] [ 75 ] واعتُبرت هذه التكاليف والجداول الزمنية متفائلة في تقرير مستقل لتقييم التكاليف أعدته شركة بوز ألين هاملتون لصالح وكالة ناسا عام 2011. [ 76 ] قدّرت وثيقة داخلية لوكالة ناسا صدرت عام 2011 تكلفة البرنامج حتى عام 2025 بما لا يقل عن 41 مليار دولار لأربع عمليات إطلاق، كل منها بوزن 209,000 رطل (95 طنًا) (واحدة غير مأهولة، وثلاث مأهولة)، [ 77 ] [ 78 ] على أن تكون النسخة التي تزن 290,000 رطل (130 طنًا) جاهزة في موعد لا يتجاوز عام 2030. [ 79 ] وقدّر فريق إطار عمل استكشاف الفضاء البشري تكلفة الوحدة لـ "المرحلة صفر" بـ 1.6 مليار دولار، وتكلفة الوحدة للمرحلة الأولى بـ 1.86 مليار دولار في عام 2010. [ 80 ] ومع ذلك، ومنذ وضع هذه التقديرات، تم التخلي عن مركبة نظام الإطلاق الفضائي "المرحلة صفر" في أواخر عام 2011، ولم يكتمل تصميمها. [ 27 ]

في سبتمبر 2012، صرّح نائب مدير مشروع نظام الإطلاق الفضائي (SLS) بأنّ 500 مليون دولار أمريكي هو متوسط ​​تكلفة معقولة لكل رحلة ضمن برنامج SLS. [ 81 ] وفي عام 2013، قدّرت مجلة "سبيس ريفيو" تكلفة الإطلاق الواحد بـ 5 مليارات دولار أمريكي، وذلك بحسب معدل عمليات الإطلاق. [ 82 ] [ 83 ] وأعلنت وكالة ناسا في عام 2013 أن وكالة الفضاء الأوروبية ستتولى بناء وحدة خدمة أوريون . [ 84 ] وفي أغسطس 2014، بعد اجتياز برنامج SLS مراجعة نقطة القرار الرئيسية (ج) واعتباره جاهزًا لبدء التطوير الكامل، قُدّرت التكاليف من فبراير 2014 وحتى موعد إطلاقه المُخطط له في سبتمبر 2018 بـ 7.021 مليار دولار أمريكي. [ 85 ] وستتطلب تعديلات وبناء الأنظمة الأرضية مبلغًا إضافيًا قدره 1.8 مليار دولار أمريكي خلال الفترة نفسها. [ 86 ]

في أكتوبر/تشرين الأول 2018، أفاد المفتش العام لوكالة ناسا بأن عقد بوينغ للمرحلة الأساسية للصاروخ شكّل 40% من مبلغ 11.9 مليار دولار أمريكي الذي أُنفق على نظام الإطلاق الفضائي (SLS) حتى أغسطس/آب 2018. وبحلول عام 2021، كان من المتوقع أن تصل تكلفة تطوير المرحلة الأساسية إلى 8.9 مليار دولار أمريكي، أي ضعف المبلغ المخطط له مبدئيًا. [ 87 ] وفي ديسمبر/كانون الأول 2018، قدّرت ناسا أن الميزانيات السنوية لنظام الإطلاق الفضائي ستتراوح بين 2.1 و2.3 مليار دولار أمريكي خلال الفترة من 2019 إلى 2023. [ 88 ]

في مارس 2019، أصدرت إدارة ترامب طلب ميزانية ناسا للسنة المالية 2020 ، والذي اقترح بشكل ملحوظ إلغاء تمويل النسختين Block  1B و Block 2 من نظام الإطلاق الفضائي (SLS). وقد أدرج الكونغرس هذا التمويل في الميزانية التي تم إقرارها لاحقاً. [ 89 ]

في الأول من مايو/أيار 2020، منحت وكالة ناسا شركة "أيروجيت روكيتداين" تمديدًا لعقد تصنيع 18 محركًا إضافيًا من طراز RS-25 مع الخدمات المصاحبة لها بقيمة 1.79 مليار دولار، ليصل إجمالي قيمة عقد RS-25 إلى ما يقارب 3.5 مليار دولار. [ 90 ] [ 45 ]

ميزانية

أنفقت وكالة ناسا 31.5 مليار دولار على تطوير نظام الإطلاق الفضائي (SLS) خلال الفترة من 2011 إلى 2025، بالقيمة الاسمية للدولار. ويعادل هذا المبلغ 38.7 مليار دولار في عام 2026 باستخدام مؤشرات التضخم الجديدة لوكالة ناسا. [ 91 ]

السنة الماليةالتمويلمصدر
بالقيمة الاسمية (بالملايين)في عام 2026 [ 91 ] (بالملايين)
20111536.1 دولارًا2217.8 دولارًاالفعلي [ 92 ]
20121,497.5 دولار2139.3 دولارًاالفعلي [ 93 ]
20131,414.9 دولارًا1991.4 دولارًاالفعلي [ 94 ]
20141600.0 دولار2208.5 دولارالفعلي [ 95 ]
20151,678.6 دولار2271.3 دولارًاالفعلي [ 96 ]
20161,971.9 دولار2636.3 دولارًاالفعلي [ 97 ]
20172127.1 دولارًا2784.5 دولارًاالفعلي [ 98 ]
20182150.0 دولارًا2744.9 دولارًاالفعلي [ 99 ]
20192144.0 دولارًا2685.4 دولارًاالفعلي [ 100 ]
20202528.1 دولارًا3,097.8 دولارًاالفعلي [ 101 ]
20212,555.0 دولار3,016.7 دولارخطة التشغيل لعام 2021 في ميزانية عام 2023 [ 102 ]
20222600.0 دولار2903.9 دولارًاخطة التشغيل لعام 2022 في ميزانية عام 2024 [ 103 ]
20232566.8 دولارًا2754.1 دولارًاخطة التشغيل للسنة المالية 2023 في طلب ميزانية السنة المالية 2025 [ 104 ]
20242600.0 دولار2720.4 دولارًاخطة التشغيل للسنة المالية 2024 في طلب ميزانية السنة المالية 2026 [ 105 ]
20252501.8 دولار2,558.6 دولارخطة الإنفاق للسنة المالية 2025 [ 106 ]
المجموع31,471.8 دولارًا38,730.9 دولارًا

تشمل تكاليف نظام الإطلاق الفضائي (SLS) المذكورة أعلاه عقدًا بقيمة 412 مليون دولار أمريكي خاصًا بمرحلة الدفع المبردة المؤقتة (ICPS)، [ 107 ] وتكاليف تطوير المرحلة العلوية الاستكشافية (EUS)، والموضحة بالتفصيل في الجدول أدناه. ولا تشمل تكاليف نظام الإطلاق الفضائي (SLS) المذكورة أعلاه تكاليف تجميع ودمج وإعداد وإطلاق نظام الإطلاق الفضائي (SLS) وحمولاته، والتي يتم تمويلها بشكل منفصل ضمن برنامج أنظمة الاستكشاف الأرضية التابع لناسا ، وتبلغ حوالي 600 مليون دولار أمريكي سنويًا في عام 2021، [ 108 ] [ 109 ] وترتفع إلى 910 ملايين دولار أمريكي في عام 2025. [ 106 ]

كما يُستثنى من ذلك الحمولات التي تُطلق على متن نظام الإطلاق الفضائي (SLS)، مثل كبسولة أوريون المأهولة، والبرامج السابقة التي ساهمت في تطوير نظام الإطلاق الفضائي، مثل مشروع مركبة إطلاق الشحن آريس 5 ، الذي مُوِّل من عام 2008 إلى عام 2010 بمبلغ إجمالي قدره 70 مليون دولار، [ 110 ] ومركبة إطلاق الطاقم آريس 1 ، التي مُوِّلت من عام 2006 إلى عام 2010 بمبلغ إجمالي قدره 4.8 مليار دولار [ 110 ] [ 111 ] في التطوير، بما في ذلك معززات الصواريخ الصلبة ذات الخمسة أجزاء المستخدمة في نظام الإطلاق الفضائي. [ 112 ]

على الرغم من دعوات إدارة ترامب لإنهاء برنامج نظام الإطلاق الفضائي (SLS) بعد مهمة أرتميس  3، فقد خصص قانون "مشروع القانون الواحد الكبير والجميل" لعام 2025 مبلغ 4.1 مليار دولار لتمويل صواريخ SLS لمهمتي أرتميس  4 و5، مع حد أدنى إلزامي للإنفاق قدره 1.025 مليار دولار سنويًا من السنة المالية 2026 إلى 2029. [ 113 ] ومع ذلك، وكحل وسط، اقترح المشرعون إلغاء المرحلة العلوية الخارجية (EUS)، ووجهوا وكالة ناسا لتقييم بدائل مثل سينتور 5 أو المرحلة العلوية GS2 لصاروخ نيو غلين . وفي أوائل عام 2026، تم تطبيق هذا التغيير باختيار سينتور 5 كمرحلة علوية مستقبلية لنظام الإطلاق الفضائي، ليحل محل المرحلة العلوية الخارجية. [ 114 ] [ 68 ]

السنة الماليةتمويل تطوير الموجات فوق الصوتية بالمنظار
الاسمي (بملايين الدولارات الأمريكية)معدل التضخم (السنة المالية 2025، بالمليون دولار أمريكي) [ 91 ]
201685.0 [ 115 ]111.1
2017300.0 [ 116 ] [ 98 ]384.0
2018300.0 [ 117 ] [ 99 ]374.5
2019150.0 [ 118 ] [ 119 ]183.7
2020300.0 [ 101 ]359.4
2021400.0 [ 120 ] [ ملاحظة 1 ]461.8
2022636.7 [ 121 ]695.3
2023648.3 [ 104 ]680.2
2024465.1 [ 105 ]475.8
المجموع3285.13725.9

الخطط الأولية

اختبار إطلاق صاروخ معزز مشتق من مكوك الفضاء، مارس 2015

تم إنشاء نظام الإطلاق الفضائي (SLS) بموجب قانون تفويض وكالة ناسا لعام 2010 ، القانون العام 111-267، الصادر عن الكونغرس الأمريكي، والذي وجه وكالة ناسا لإنشاء نظام لإطلاق الحمولات والطواقم إلى الفضاء، ليحل محل القدرات المفقودة مع إيقاف برنامج مكوك الفضاء . [ 122 ] حدد القانون أهدافًا معينة، مثل القدرة على رفع حمولة تتراوح بين 70 و100 طن إلى مدار أرضي منخفض مع إمكانية تطويرها لتصل إلى 130 طنًا، وتحديد تاريخ مستهدف لتشغيل النظام بكامل طاقته في 31 ديسمبر 2016، وتوجيهًا باستخدام المكونات والأجهزة والقوى العاملة الموجودة من مكوك الفضاء ومن صاروخ آريس 1 "بقدر الإمكان عمليًا" . [ 122 ] : 12

في 14 سبتمبر 2011، أعلنت وكالة ناسا عن خطتها لتلبية هذه المتطلبات: تصميم نظام الإطلاق الفضائي (SLS)، مع مركبة أوريون الفضائية كحمولة. [ 123 ] [ 124 ] [ 125 ] [ 126 ]

تم رفع المرحلة الأساسية لصاروخ SLS الخاص بصاروخ أرتميس  2 إلى الحجرة رقم 2 في مبنى تجميع المركبات بعد وقت قصير من بدء عمليات التجميع في ديسمبر 2024

درس نظام الإطلاق الفضائي (SLS) عدة مسارات تطوير مستقبلية لتكوينات الإطلاق المحتملة، مع تعديل مخطط تطوير مكونات الصاروخ عدة مرات. [ 112 ] وتم النظر في العديد من الخيارات، التي كان من الضروري أن تستوفي جميعها الحد الأدنى للحمولة الذي يفرضه الكونغرس، [ 112 ] بما في ذلك نسخة Block 0 بثلاثة محركات رئيسية، [ 27 ] ونسخة بخمسة محركات رئيسية، [ 112 ] ونسخة Block  1A بمعززات مطورة بدلاً من المرحلة الثانية المحسّنة، [ 27 ] ونسخة Block 2 بخمسة محركات رئيسية بالإضافة إلى مرحلة المغادرة من الأرض ، مع ما يصل إلى ثلاثة محركات J-2X . [ 30 ]

في الإعلان الأولي عن تصميم نظام الإطلاق الفضائي (SLS)، أعلنت ناسا أيضًا عن "مسابقة معززات متقدمة" لاختيار المعززات التي ستُستخدم في المرحلة الثانية (Block 2) من نظام الإطلاق الفضائي. [ 123 ] [ 127 ] [ 37 ] [ 128 ] اقترحت عدة شركات معززات لهذه المسابقة، وأُشير إلى جميعها على أنها قابلة للتطبيق: [ 129 ] اقترحت شركتا Aerojet و Teledyne Brown ثلاثة محركات معززة، كل منها مزود بغرفتي احتراق، [ 130 ] واقترحت شركة Alliant Techsystems معززًا صاروخيًا صلبًا مُعدَّلًا بغلاف أخف وزنًا، ووقود دافع أكثر طاقة، وأربعة أجزاء بدلًا من خمسة، [ 131 ] واقترحت شركتا Pratt & Whitney Rocketdyne و Dynetics معززًا يعمل بالوقود السائل يُسمى Pyrios . [ 132 ] ومع ذلك، فقد خُطط لهذه المسابقة ضمن خطة تطويرية  تتبع المرحلة الأولى (Block 1A) المرحلة الثانية (Block 2A) بمعززات مُطوَّرة. ألغت ناسا مشروع Block  1A والمنافسة المخطط لها في أبريل 2014، مفضلةً الاستمرار في استخدام معززات الصواريخ الصلبة ذات الأجزاء الخمسة لصاروخ Ares I ، والمعدلة بدورها من معززات الصواريخ الصلبة لمكوك الفضاء ، حتى أواخر العقد الثالث من القرن الحادي والعشرين على الأقل. [ 112 ] [ 133 ] كان من شأن المعزز المتقدم ذو القوة المفرطة أن يؤدي إلى تسارع عالٍ بشكل غير مناسب، وكان سيتطلب تعديلات على مجمع الإطلاق 39B ، وخندق اللهب الخاص به، ومنصة الإطلاق المتنقلة . [ 134 ] [ 112 ]

في 31 يوليو 2013، اجتاز نظام الإطلاق الفضائي (SLS) مراجعة التصميم الأولي. لم تقتصر المراجعة على الصاروخ والمعززات فحسب، بل شملت أيضًا الدعم الأرضي والترتيبات اللوجستية. [ 135 ]

في 7 أغسطس 2014، اجتازت المرحلة الأولى من نظام الإطلاق الفضائي SLS  مرحلة مهمة تُعرف باسم نقطة القرار الرئيسية C ودخلت مرحلة التطوير الكامل، مع تاريخ إطلاق متوقع في نوفمبر 2018. [ 85 ] [ 136 ]

خيارات التنظير الداخلي بالموجات فوق الصوتية

في عام 2013، أجرت وكالة ناسا وشركة بوينغ تحليلاً لأداء عدة خيارات لمحركات المرحلة العليا الاستكشافية (EUS). استند التحليل إلى حمولة وقود قابلة للاستخدام في المرحلة الثانية تبلغ 105 أطنان مترية، وقارن بين مراحل مزودة بأربعة محركات RL10 ، أو محركين MARC-60 ، أو محرك J-2X واحد . [ 137 ] [ 138 ] وفي عام 2014، نظرت ناسا أيضاً في استخدام محرك فينشي الأوروبي بدلاً من محرك RL10 ، والذي يوفر نفس الدفع النوعي ولكن بقوة دفع أكبر بنسبة 64%، مما يسمح بتحقيق نفس الأداء بتكلفة أقل. [ 139 ]

في عام 2018، قدمت شركة بلو أوريجين اقتراحًا لاستبدال وحدة القيادة الخارجية (EUS) ببديل أرخص تقوم الشركة بتصميمه وتصنيعه، إلا أن وكالة ناسا رفضته في نوفمبر 2019 لأسباب متعددة؛ من بينها انخفاض الأداء مقارنةً بتصميم وحدة القيادة الخارجية الحالي، وعدم توافق الاقتراح مع ارتفاع باب مبنى تجميع المركبات الذي يبلغ 120 مترًا فقط ، والتسارع غير المقبول لمكونات مركبة أوريون، مثل الألواح الشمسية، نتيجةً لزيادة قوة دفع المحركات المستخدمة لخزان الوقود. [ 140 ] [ 141 ] : 7-8

في فبراير 2026، أعلن مدير ناسا جاريد إسحاقمان عن إلغاء اختبار EUS. [ 142 ]

اختبارات SRB

في الفترة من 2009 إلى 2011، أُجريت ثلاث اختبارات إطلاق ثابتة كاملة المدة لمعززات الصواريخ الصلبة خماسية الأجزاء ضمن برنامج كونستليشن ، شملت اختبارات عند درجات حرارة منخفضة وعالية للنواة، للتحقق من الأداء في درجات الحرارة القصوى. [ 143 ] [ 144 ] [ 145 ] وسيتم نقل معزز الصاروخ الصلب خماسي الأجزاء إلى نظام الإطلاق الفضائي (SLS). [ 112 ] وقد أكملت شركة نورثروب غرومان لأنظمة الابتكار اختبارات الإطلاق الثابتة كاملة المدة لمعززات الصواريخ الصلبة خماسية الأجزاء. تم اختبار محرك التأهيل 1 في 10 مارس 2015. [ 146 ] وتم اختبار محرك التأهيل 2 بنجاح في 28 يونيو 2016. [ 147 ]

الإلغاء المقترح

في 7 فبراير 2025، أبلغت شركة بوينغ، المقاول الرئيسي لبرنامج نظام الإطلاق الفضائي (SLS)، موظفيها العاملين في البرنامج باحتمالية تسريحهم عند انتهاء عقد الشركة في مارس. تزامن هذا الإعلان مع الإعلان المتوقع عن الميزانية الرئاسية، مما يشير إلى احتمال اقتراح إدارة ترامب إلغاء برنامج SLS. [ 148 ]

في 2 مايو 2025، أصدرت إدارة ترامب مقترح ميزانية ناسا للسنة المالية 2026، والذي يدعو إلى إنهاء برنامجي مركبة الإطلاق الفضائية SLS ومركبة أوريون الفضائية بعد مهمة أرتميس 3. [ 149 ] [ 150 ] وصف مقترح الميزانية برنامج SLS بأنه "باهظ التكلفة للغاية"، مشيرًا إلى أن تكلفة إطلاقه تبلغ 4 مليارات دولار، وقد تجاوزت ميزانيته بنسبة 140%. وخصصت الميزانية تمويلًا لبرنامج يهدف إلى الانتقال إلى "أنظمة تجارية أكثر فعالية من حيث التكلفة"، وهي خطوة توقع مكتب الإدارة والميزانية بالبيت الأبيض أن توفر لناسا 879 مليون دولار. [ 151 ]

تضمن قانون "مشروع القانون الواحد الكبير والجميل" لعام 2025 تمويلاً لصواريخ نظام الإطلاق الفضائي (SLS) لمهمتي أرتميس  الرابعة والخامسة، لكن أحد بنوده وجه وكالة ناسا لتقييم بدائل لنظام الإطلاق الفضائي الموسع (EUS). [ 113 ] [ 114 ]

تكاليف الإطلاق

انطلاق نظام الإطلاق الفضائي (SLS) في مهمة أرتميس 2 .

ترددت وكالة ناسا في تقديم تقدير رسمي لتكلفة الرحلة الواحدة لنظام الإطلاق الفضائي (SLS). [ 152 ] ومع ذلك، قدمت وكالات مستقلة، مثل مكتب الإدارة والميزانية بالبيت الأبيض ومكتب المفتش العام لوكالة ناسا ، تقديراتها الخاصة.

قدّرت رسالةٌ من مكتب الإدارة والميزانية التابع للبيت الأبيض إلى لجنة الاعتمادات في مجلس الشيوخ في أكتوبر/تشرين الأول 2019 أن التكلفة الإجمالية لبرنامج نظام الإطلاق الفضائي (SLS) على دافعي الضرائب تُقدّر بأكثر من ملياري دولار لكل عملية إطلاق. [ 153 ] [ ملاحظة 2 ] وعندما سألها صحفي، لم ينفِ متحدثٌ باسم وكالة ناسا هذا التقدير لتكلفة الرحلة الواحدة. [ 154 ]

أجرى مكتب المفتش العام التابع لوكالة ناسا عدة عمليات تدقيق لبرنامج نظام الإطلاق الفضائي (SLS). وقدّر تقرير صدر في نوفمبر 2021 أن تكاليف الإنتاج والتشغيل لكل عملية إطلاق، على الأقل لأول أربع عمليات إطلاق لبرنامج أرتميس، ستبلغ 2.2 مليار دولار أمريكي لنظام الإطلاق الفضائي، بالإضافة إلى 568 مليون دولار أمريكي لأنظمة الاستكشاف الأرضية . علاوة على ذلك، ستبلغ تكلفة الحمولة مليار دولار أمريكي لمركبة أوريون و300 مليون دولار أمريكي لوحدة الخدمة الأوروبية . [ 155 ] : 23 ووجد تقرير صدر في أكتوبر 2023 أن تكاليف الإنتاج المتكررة لنظام الإطلاق الفضائي، باستثناء تكاليف التطوير والتكامل، تُقدّر بما لا يقل عن 2.5 مليار دولار أمريكي لكل عملية إطلاق. [ 156 ] وفي عام 2025، صرّح شون دافي ، القائم بأعمال مدير وكالة ناسا آنذاك ، قائلاً: "تبلغ تكلفة كل من أرتميس  1 وأرتميس  2 وأرتميس  3 أربعة مليارات دولار أمريكي لكل عملية إطلاق". [ 114 ]

أعلنت وكالة ناسا أنها تعمل مع شركة بوينغ لخفض تكلفة إطلاق نظام الإطلاق الفضائي (SLS)، وأن زيادة وتيرة الإطلاق قد تُسهم في تحقيق وفورات الحجم، وتُتيح توزيع التكاليف الثابتة على عدد أكبر من عمليات الإطلاق. [ 154 ] مع ذلك، وصف مكتب المفتش العام في ناسا أهداف ناسا لخفض التكاليف بأنها غير واقعية، كما أوضح عملاء حكوميون محتملون آخرون عدم رغبتهم في استخدام نظام الإطلاق الفضائي (SLS). [ 156 ] [ 157 ]

عملية

بناء

خزان الهيدروجين السائل لمشروع أرتميس 2 قيد الإنشاء، أغسطس 2020

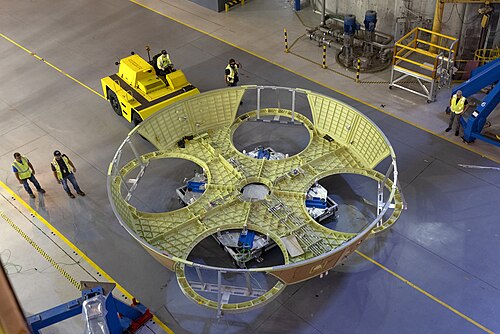

غطاء محرك "ذيل القارب" لمركبة أرتميس 2 قيد الإنشاء، يونيو 2021
هيكل غطاء قسم المحرك لمركبة أرتميس 3 قيد الإنشاء، أبريل 2021

اعتبارًا من عام 2020تم التخطيط لثلاثة إصدارات من نظام الإطلاق الفضائي (SLS): الإصدار  الأول (Block 1)، والإصدار الأول ب (Block  1B)، والإصدار  الثاني (Block 2). سيستخدم كل إصدار نفس المرحلة الأساسية بمحركاتها الرئيسية الأربعة، لكن الإصدار الأول ب (Block  1B) سيحتوي على المرحلة العلوية الاستكشافية (EUS)، بينما  سيجمع الإصدار الثاني (Block 2) بين المرحلة العلوية الاستكشافية (EUS) ومعززات مطورة. [ 158 ] [ 73 ] [ 159 ]

 تم تسليم نظام التحكم في الفضاء الداخلي (ICPS) الخاص بمهمة أرتميس 1 بواسطة شركة ULA إلى وكالة ناسا في حوالي يوليو 2017 [ 160 ] وتم وضعه في مركز كينيدي للفضاء اعتبارًا من نوفمبر 2018. [ 161 ]

بناء المرحلة الأساسية

في منتصف نوفمبر 2014، بدأ بناء أول مكونات المرحلة الأساسية باستخدام نظام لحام احتكاكي جديد في مبنى التجميع الرأسي الجنوبي في منشأة ميشود للتجميع التابعة لناسا . [ 40 ] [ 38 ] [ 39 ] وبين عامي 2015 و2017، أجرت ناسا اختبارات إطلاق لمحركات RS-25 استعدادًا لاستخدامها في نظام الإطلاق الفضائي (SLS). [ 44 ]

تم تركيب جميع المحركات الأربعة للمرحلة الأساسية لأول صاروخ SLS، الذي تم بناؤه في منشأة تجميع ميشود بواسطة بوينغ، [ 162 ] وتم الإعلان عن اكتماله من قبل ناسا في ديسمبر 2019. [ 164 ]

غادرت المرحلة الأساسية الأولى منشأة ميشود للتجميع لإجراء اختبارات شاملة في مركز ستينيس الفضائي في يناير 2020. [ 165 ] وشهد برنامج اختبار الإطلاق الثابت في مركز ستينيس الفضائي، المعروف باسم "التشغيل الأخضر"، تشغيل جميع أنظمة المرحلة الأساسية في وقت واحد لأول مرة. [ 166 ] [ 167 ] أُجري الاختبار السابع (من أصل ثمانية)، وهو اختبار محاكاة الإطلاق، في ديسمبر 2020، بينما أُجري اختبار الإطلاق (الاختبار الثامن) في 16 يناير 2021، إلا أنه توقف قبل الموعد المتوقع، [ 168 ] بحوالي 67 ثانية بدلاً من الدقائق الثماني المطلوبة. وأُفيد لاحقًا أن سبب التوقف المبكر يعود إلى معايير اختبار متحفظة خاصة بنظام التحكم في اتجاه الدفع، وهي معايير خاصة بالاختبارات الأرضية فقط وليست خاصة بالرحلات الجوية. ولو حدث هذا السيناريو أثناء الرحلة، لكان الصاروخ قد استمر في الطيران بشكل طبيعي. ولم تظهر أي علامات تلف على المرحلة الأساسية أو المحركات، خلافًا للمخاوف الأولية. [ 169 ]

أُجري اختبار الإطلاق الثاني في 18 مارس/آذار 2021، حيث اشتعلت جميع المحركات الأربعة، وخُفِّضت قوتها تدريجيًا كما هو متوقع لمحاكاة ظروف الطيران، مع ضبط وضعية التوجيه. نُقلت المرحلة الأساسية إلى مركز كينيدي للفضاء لتُدمج مع باقي أجزاء الصاروخ في مهمة أرتميس  1. غادرت المرحلة مركز ستينيس في 24 أبريل/نيسان ووصلت إلى مركز كينيدي في 27 أبريل/نيسان. [ 170 ] خضعت المرحلة الأساسية هناك لعملية تجديد استعدادًا لتركيبها. [ 171 ] في 12 يونيو/حزيران 2021، أعلنت ناسا اكتمال تجميع أول صاروخ SLS في مركز كينيدي للفضاء. استُخدم صاروخ SLS المُجمَّع في  مهمة أرتميس 1 غير المأهولة عام 2022. [ 172 ]

أطلق أول صاروخ SLS، ضمن مهمة أرتميس  1، مركبة أوريون الفضائية إلى مدار قمري في رحلة تجريبية خريف عام 2022، [ 173 ] وتعمل ناسا وبوينغ حاليًا على بناء الصواريخ الثلاثة التالية لبرامج أرتميس 2 ، وأرتميس 3 ، وأرتميس 4. [ 174 ] صرّحت بوينغ في يوليو 2021 بأنه على الرغم من تأثير جائحة كوفيد-19 على مورديها وجداولها الزمنية، مثل تأخير وصول قطع الغيار اللازمة للأنظمة الهيدروليكية، إلا أنها ستظل قادرة على توفير  المرحلة الأساسية لصاروخ أرتميس 2 SLS وفقًا لجدول ناسا الزمني، مع وجود متسع من الوقت. [ 174 ] وقد تمت أتمتة عملية عزل الرغوة بالرش  لمعظم أجزاء المرحلة الأساسية لصاروخ أرتميس 2، مما وفّر 12 يومًا من الجدول الزمني. [ 175 ] [ 174 ] تم تثبيت الجزء الأمامي من صاروخ أرتميس  2، وهو المكون الرئيسي للمرحلة الأساسية، على خزان الأكسجين السائل في أواخر مايو 2021. [ 174 ] وبحلول 25 سبتمبر 2023، اكتملت المرحلة الأساسية وظيفيًا، حيث تم تجميع جميع الأجزاء وتركيب محركات RS-25 الأربعة. [ 176 ] وكان من المقرر شحن المرحلة الأساسية كاملةً إلى وكالة ناسا في أواخر خريف 2023، [ 177 ] [ 178 ] أي بعد ثمانية أشهر من الموعد المتوقع أصلاً. [ 179 ] تم تسليم المرحلة الأساسية كاملةً في يوليو 2024. [ 180 ] بالنسبة لمهمة أرتميس  3، بدأ تجميع عناصر هيكل الدفع في منشأة ميشود للتجميع في أوائل عام 2021. [ 174 ] بحلول أغسطس 2025، اكتمل هيكل الدفع ونُقل إلى المخزن في مبنى تجميع المركبات في مركز كينيدي للفضاء، في انتظار وصول بقية أجزاء المرحلة في منتصف عام 2026. [ 181 ]  كان من المخطط أصلاً أن يكون خزان الهيدروجين السائل لمهمة أرتميس 3  هو نفسه خزان أرتميس 1، ولكن تم استبعاده بعد اكتشاف عيوب في اللحامات. [ 182 ] : 2 طُوّرت تقنيات إصلاح، وأُعيد الخزان إلى خط الإنتاج وسيخضع لاختبارات إثبات المتانة، لاستخدامه في مهمة أرتميس  3. [ 182 ] : 2

إطلاق

نظام الإطلاق الفضائي (SLS) التابع لمهمة أرتميس 1 على منصة الإطلاق مع القمر، وجهة حمولته

كان من المقرر أصلاً إطلاق أول رحلة تجريبية غير مأهولة لصاروخ نظام الإطلاق الفضائي (SLS) في أواخر عام 2016، إلا أنها تأجلت أكثر من ستة وعشرين مرة على مدى ست سنوات تقريبًا. [ ملاحظة 3 ] في وقت سابق من ذلك الشهر، كان من المقرر إطلاق الصاروخ لأول مرة في تمام الساعة 8:30  صباحًا بتوقيت شرق الولايات المتحدة، في 29 أغسطس 2022. [ 222 ] تم تأجيله إلى الساعة 2:17  مساءً بتوقيت شرق الولايات المتحدة (18:17 بالتوقيت العالمي المنسق)، في 3 سبتمبر، بعد أن أعلن مدير الإطلاق إلغاء الإطلاق بسبب إشارة خاطئة من مستشعر درجة الحرارة تفيد بأن مدخل سحب الهيدروجين لمحرك RS-25 كان ساخنًا جدًا. [ 211 ] [ 212 ] ثم أُلغيت محاولة الإطلاق في 3 سبتمبر بسبب تسرب للهيدروجين في ذراع الفصل السريع لعمود خدمة الذيل، والذي تم إصلاحه؛ وكان الخيار التالي للإطلاق في البداية فترة في أواخر [ 217 ] [ 218 ] أكتوبر، ثم إطلاق في منتصف نوفمبر، بسبب سوء الأحوال الجوية أثناء إعصار إيان . [ 216 ] [ 223 ] [ 214 ] تم إطلاقه في 16 نوفمبر. [ 224 ] [ 225 ]

حددت وكالة ناسا في البداية مدة بقاء معززات الصواريخ الصلبة مكدسة إلى "عام تقريبًا" من وقت ربط جزأين منها. [ 226 ] تم ربط الجزأين الأول والثاني من  معززات أرتميس 1 في 7 يناير 2021. [ 227 ] كان بإمكان ناسا تمديد هذه المدة بناءً على مراجعة هندسية. [ 228 ] في 29 سبتمبر 2021، أشارت شركة نورثروب غرومان إلى إمكانية تمديد المدة إلى 18 شهرًا لأرتميس  1، استنادًا إلى تحليل البيانات التي جُمعت أثناء تكديس المعززات؛ [ 172 ] ثم مدد تحليل أُجري قبل أسابيع من تاريخ الإطلاق الفعلي هذه المدة إلى ديسمبر 2022 لمعززات أرتميس  1، أي بعد عامين تقريبًا من تكديسها. [ 229 ]

في أواخر عام 2015، ذُكر أن برنامج نظام الإطلاق الفضائي (SLS) يتمتع بمستوى ثقة بنسبة 70% لإجراء أول رحلة لمركبة أوريون تحمل طاقمًا ، وهي الرحلة الثانية لنظام الإطلاق الفضائي بشكل عام، بحلول عام 2023؛ [ 230 ] [ 231 ] [ 232 ] ومع ذلك، لم تتم الرحلة حتى عام 2026. [ 233 ]

رقم الرحلةالتاريخ والوقت ( بالتوقيت العالمي المنسق )مهمةمدارحصيلة
116 نوفمبر 2022، الساعة 06:47 [ 234 ]أرتميس الأولىمركزية القمر ( DRO )نجاح
الرحلة التجريبية الأولى غير المأهولة لصاروخ الإطلاق الفضائي (SLS)، والرحلة التشغيلية الأولى لمركبة أوريون الفضائية ووحدة الخدمة الأوروبية . حملت المركبة أقمارًا صناعية مكعبة لعشر مهمات ضمن مبادرة إطلاق الأقمار الصناعية المكعبة (CSLI)، وثلاث مهمات ضمن تحدي كيوب كويست: أرجومون ، وبيوسينتينل ، وكوسب ، وإيكوليوس ، ولونا إتش-ماب ، ولونار آيس كيوب ، ولونير ، وني سكاوت ، وأوموتيناشي ، وفريق مايلز . [ 235 ] [ 236 ] أُرسلت الحمولات في مسار حقن عابر للقمر . [ 237 ] [ 238 ]
21 أبريل 2026، 22:35 [ 239 ]أرتميس 2التحليق حول القمر ( التحليق بالقرب منه )نجاح
أول مهمة مأهولة إلى القمر منذ أبولو 17 عام 1972. نفّذت المهمة تحليقًا بالقرب من القمر، محطمةً الرقم القياسي لأبعد مسافة بشرية عن الأرض. حملت المهمة أربع حمولات من نوع CSLI: TACHELES و ATENEA و K-RadCube و SHAMS . [ 240 ]
3أواخر عام 2027 [ 241 ]أرتميس الثالثضابط إنفاذ القانونمخطط له
اختبارات الالتقاء والالتحام المأهولة مع إحدى أو كلتا مركبتي الهبوط على سطح القمر اللتين تم إطلاقهما بشكل منفصل - مركبة ستار شيب إتش إل إس التابعة لشركة سبيس إكس ومركبة بلو مون التابعة لشركة بلو أوريجين - بالإضافة إلى اختبارات بدلة الفضاء إكس إي إم يو ( وحدة التنقل خارج المركبة الاستكشافية ) . [ 242 ] ستطير بدون مرحلة علوية.
4أوائل عام 2028 [ 243 ]أرتميس 4مركزية السيلينوسمخطط له
أول مهمة هبوط مأهولة على سطح القمر منذ مهمة أبولو 17.
5أواخر عام 2028 [ 243 ]أرتميس الخامسمركزية السيلينوسمخطط له
مهمة الهبوط المأهولة الثانية المخطط لها على سطح القمر. بدء أعمال الإنشاء الأولية للقاعدة القمرية. من المتوقع أن تكون هذه أول استخدام للمرحلة العليا من صاروخ سنتور 5 مع نظام الإطلاق الفضائي (SLS).

الاستخدام خارج نطاق أرتميس

بُذلت جهود لتوسيع نطاق مهمات أرتميس لتشمل إطلاق مجسات فضائية آلية ومراصد تابعة لناسا . ومع ذلك، أشار مسؤولو برنامج نظام الإطلاق الفضائي (SLS) إلى أنه نظرًا لوتيرة إطلاق مهمات أرتميس وقيود سلسلة التوريد، فمن غير المرجح أن يتم بناء صواريخ لدعم المهمات العلمية قبل أواخر العقد الثالث من القرن الحادي والعشرين أو أوائل العقد الرابع منه. [ 244 ]

يتمثل تحدٍ آخر في أن معززات الصواريخ الصلبة الكبيرة تُحدث اهتزازات كبيرة، مما قد يُلحق الضرر بالأجهزة العلمية الحساسة. خلال اختبارات نفق الرياح، كانت قيم أحمال الالتواء (مقياس الالتواء والاهتزاز) ضعف التقديرات الأولية تقريبًا. [ 245 ] على الرغم من اعتراف مسؤولي البرنامج لاحقًا بهذه المشكلة، إلا أنهم أعربوا عن ثقتهم في قدرتهم على التخفيف منها. [ 244 ]

اعتبارًا من أكتوبر 2024 ،أجرت ناسا دراسات حول استخدام نظام الإطلاق الفضائي (SLS) لمركبات نبتون أوديسي ، [ 246 ] [ 247 ] ومركبة الهبوط على أوروبا ، [ 248 ] [ 249 ] [ 250 ] ومركبة الهبوط على إنسيلادوس ، وبيرسيفوني ، [ 251 ] وهابكس ، [ 252 ] وتلسكوب أوريجينز الفضائي ، [ 253 ] ولوفوار ، [ 254 ] ولينكس ، [ 255 ] ومسبار بين النجوم . [ 256 ]

في البداية، ألزم الكونغرس وكالة ناسا باستخدام نظام الإطلاق الفضائي (SLS) لإطلاق مسبار يوروبا كليبر. إلا أن المخاوف بشأن جاهزية نظام الإطلاق الفضائي دفعت ناسا إلى طلب موافقة الكونغرس على عروض إطلاق تنافسية. وفي نهاية المطاف، فازت شركة سبيس إكس بالعقد، موفرةً للوكالة ما يُقدّر بملياري دولار أمريكي من تكاليف الإطلاق المباشرة مقارنةً بنظام الإطلاق الفضائي، وإن كان ذلك على حساب رحلة أطول. [ 245 ]

بعد إطلاق مهمة أرتميس 4 ، تخطط ناسا لنقل عمليات إنتاج وإطلاق نظام الإطلاق الفضائي (SLS) إلى شركة ديب سبيس ترانسبورت (Deep Space Transport LLC) ، وهي مشروع مشترك بين بوينغ ونورثروب غرومان. [ 257 ] وتأمل الوكالة أن تتمكن الشركتان من إيجاد المزيد من المشترين لرحلات الصاروخ لخفض تكلفة الرحلة الواحدة إلى مليار دولار. [ 157 ] ومع ذلك، سيكون إيجاد سوق لهذا الصاروخ الضخم والمكلف أمرًا صعبًا. فقد ذكرت رويترز أن وزارة الدفاع الأمريكية ، التي لطالما اعتُبرت عميلًا محتملًا، صرّحت في عام 2023 بأنها لا تهتم بالصاروخ لأن مركبات إطلاق أخرى توفر لها بالفعل القدرات التي تحتاجها بسعر معقول. [ 157 ]

نقد

تعرض نظام الإطلاق الفضائي (SLS) لانتقادات بسبب تكلفة البرنامج، وغياب المشاركة التجارية، وعدم القدرة على المنافسة نتيجة للتشريعات التي تشترط استخدام مكونات مكوك الفضاء "حيثما أمكن". [ 258 ]

التمويل

رسم تخطيطي يوضح وجود شريطين على كلا الجانبين
رسم بياني من تقرير المفتش العام الصادر في مارس 2020 ، يوضح كيف استخدمت وكالة ناسا المحاسبة "لإخفاء" زيادة في التكاليف عن طريق نقل الصواريخ المعززة (التي كلفت 889 مليون دولار) من نظام الإطلاق الفضائي (SLS) إلى مركز تكلفة آخر، دون تحديث ميزانية نظام الإطلاق الفضائي (SLS) لتتوافق مع ذلك [ 259 ] : iv، 22

مع اقتراب برنامج مكوك الفضاء من نهايته عام ٢٠٠٩، شكّلت إدارة أوباما لجنة أوغسطين لتقييم مساعي ناسا المستقبلية في مجال رحلات الفضاء المأهولة. وجاءت نتائج اللجنة صادمة:  صاروخ آريس ٥ المقترح من ناسا، والمخصص لمهام القمر والمريخ، غير قابل للاستمرار ويجب إلغاؤه. كما دعت الإدارة إلى شراكة بين القطاعين العام والخاص، حيث تتولى الشركات الخاصة تطوير وتشغيل المركبات الفضائية، بينما تشتري ناسا خدمات الإطلاق بتكلفة ثابتة. [ ٢٦٠ ]

واجهت التوصيات معارضة شديدة من أعضاء مجلس الشيوخ الذين يمثلون ولايات ذات صناعات فضائية كبيرة. واستجابةً لذلك، أصدر الكونغرس في عام 2011 قرارًا بتطوير نظام الإطلاق الفضائي (SLS). اتسم البرنامج بشبكة معقدة من التسويات السياسية، لضمان استفادة مختلف المناطق والجهات، والحفاظ على الوظائف والعقود لمتعهدي مكوك الفضاء الحاليين. [ 261 ] [ 262 ] حرص السيناتور أورين هاتش من ولاية يوتا على أن يستخدم الصاروخ الجديد معززات الوقود الصلب الخاصة بالمكوك، والتي صُنعت في ولايته. وأصر السيناتور ريتشارد شيلبي من ولاية ألاباما على أن يتولى مركز مارشال لرحلات الفضاء تصميم الصاروخ واختباره. وجلب السيناتور بيل نيلسون من ولاية فلوريدا مليارات الدولارات إلى مركز كينيدي للفضاء لتحديث مرافق الإطلاق فيه. [ 263 ] [ 264 ]

فورًا تقريبًا، دعا النائب توم ماكلينتوك مكتب محاسبة الحكومة إلى التحقيق في انتهاكات محتملة لقانون المنافسة في التعاقدات ، بحجة أن اشتراط استخدام مكونات المكوك الفضائي في نظام الإطلاق الفضائي (SLS) يُعدّ شرطًا غير تنافسي ويضمن عقودًا للموردين الحاليين. [ 265 ] [ 266 ] [ 267 ]

دعت ميزانية إدارة أوباما لعام 2014 إلى إلغاء برنامج نظام الإطلاق الفضائي (SLS) وتسليم نقل الفضاء إلى شركات تجارية. أرسل البيت الأبيض لوري غارفر ، نائبة مدير وكالة ناسا، برفقة رائدة الفضاء سالي رايد وخبراء آخرين للدفاع عن المقترح، قائلين إن برنامج SLS بطيء للغاية ومُهدر للموارد. مع ذلك، سارع السيناتوران شيلبي ونيلسون إلى التصدي لمحاولات خفض ميزانية البرنامج، وحققا النصر في نهاية المطاف. [ 268 ] [ 260 ] بعد تقاعدها من ناسا، أوصت غارفر بإلغاء برنامج SLS. [ 269 ]

خلال فترة رئاسة ترامب الأولى، اقترح مدير وكالة ناسا، جيم بريدنستين، أمام لجنة في مجلس الشيوخ أن الوكالة تدرس استخدام صاروخ فالكون الثقيل أو دلتا 4 الثقيل لإطلاق مركبة أوريون الفضائية بدلاً من نظام الإطلاق الفضائي (SLS). وبعد ذلك، أفادت التقارير باستدعاء المدير إلى اجتماع مع السيناتور شيلبي، الذي أخبر بريدنستين بضرورة استقالته بسبب هذا الاقتراح الذي أدلى به في اجتماع علني. [ 260 ]

في عام 2023، أعربت كريستينا تشابلين، المديرة المساعدة السابقة لمكتب المحاسبة الحكومي، عن شكوكها بشأن خفض تكلفة الصاروخ إلى مستوى تنافسي، "بالنظر إلى التاريخ ومدى صعوبة بنائه". [ 157 ]

إدارة

في عام 2019، أشار مكتب محاسبة الحكومة (GAO) إلى أن وكالة ناسا قيّمت أداء شركة بوينغ المتعاقدة بشكل إيجابي، على الرغم من أن المشروع شهد ارتفاعًا في التكاليف وتأخيرًا. [ 270 ] [ 271 ] وخلص تقرير صادر عن مكتب المفتش العام في مارس 2020 إلى أن ناسا حوّلت 889 مليون دولار من التكاليف المتعلقة بمعززات نظام الإطلاق الفضائي (SLS)، لكنها لم تُحدّث ميزانية النظام لتتوافق مع ذلك. وقد أبقى هذا تجاوز الميزانية عند 15% في السنة المالية 2019 ؛ [ 259 ] : 22، وكان تجاوز بنسبة 30% سيُلزم ناسا بطلب تمويل إضافي من الكونغرس الأمريكي [ 259 ] : 21-23. وخلص تقرير المفتش العام إلى أنه لولا هذا "التستر" على التكاليف، لكان التجاوز قد بلغ 33% بحلول السنة المالية 2019. [ 259 ] : iv، 23. وذكر مكتب محاسبة الحكومة أن "نهج ناسا الحالي في الإبلاغ عن نمو التكاليف يُشوّه أداء تكاليف البرنامج". [ 272 ] : 19-20

البدائل المقترحة

في عام ٢٠٠٩، اقترحت لجنة أوغسطين إطلاق صاروخ تجاري بوزن ١٦٥ ألف رطل (٧٥ طنًا) لاستكشاف القمر. [ ٢٧٣ ] وفي الفترة ٢٠١١-٢٠١٢، دعت جمعية الوصول إلى الفضاء ، ومؤسسة حدود الفضاء ، وجمعية الكواكب إلى إلغاء المشروع، بحجة أن نظام الإطلاق الفضائي (SLS) سيستنزف أموال مشاريع أخرى من ميزانية ناسا . [ ٢٧٤ ] [ ٢٦٥ ] [ ٢٧٥ ] واقترح عضو مجلس النواب الأمريكي دانا روهراباشر وآخرون تطوير مستودع وقود مداري وتسريع برنامج تطوير الطاقم التجاري كبديل لبرنامج نظام الإطلاق الفضائي (SLS). [ ٢٧٤ ] [ ٢٧٦ ] [ ٢٧٧ ] [ ٢٧٨ ] [ ٢٧٩ ]

أظهرت دراسة غير منشورة لوكالة ناسا [ 280 ] وأخرى من معهد جورجيا للتكنولوجيا أن هذه الأساليب قد تكون أقل تكلفة. [ 281 ] [ 282 ] وفي عام 2012، اقترحت شركة يونايتد لانش ألاينس (ULA) أيضًا استخدام الصواريخ الموجودة مع وحدات تجميع وتزويد بالوقود في المدار حسب الحاجة. [ 283 ] [ 284 ] وفي عام 2019، زعم موظف سابق في ULA أن شركة بوينغ اعتبرت تقنية التزود بالوقود في المدار تهديدًا لنظام الإطلاق الفضائي (SLS) وعرقلت الاستثمار في هذه التقنية. [ 285 ] وفي عام 2010، ادعى إيلون ماسك، الرئيس التنفيذي لشركة سبيس إكس ، أن شركته قادرة على بناء مركبة إطلاق بحمولة تتراوح بين 140 و 150 طنًا (310,000-330,000 رطل) مقابل 2.5 مليار دولار، أو 300 مليون دولار (بقيمة الدولار في عام 2010) لكل عملية إطلاق، دون احتساب أي ترقية محتملة للمرحلة العليا . [ 286 ] [ 287 ]

أعرب تشارلي بولدن ، المدير السابق لوكالة ناسا ، في مقابلة مع موقع بوليتيكو في سبتمبر 2020، عن إمكانية استبدال نظام الإطلاق الفضائي (SLS) في المستقبل. وقال بولدن: "سيختفي نظام الإطلاق الفضائي... لأنه في مرحلة ما ستلحق به الشركات التجارية". وأضاف: "سيقومون بالفعل ببناء مركبة إطلاق ثقيلة تشبه نظام الإطلاق الفضائي، وسيكون بإمكانهم إطلاقها بتكلفة أقل بكثير مما تستطيع ناسا توفيره. هذه هي طبيعة الأمور". [ 288 ]

بعد فترة وجيزة من الإعلان عن نسخة صاروخ نيو غلين 9×4 في نوفمبر 2025، أشار الصحفي إريك بيرغر إلى أنها ستوفر قدرة رفع تقارب قدرة صاروخ SLS Block  1 مع الحفاظ على مرحلة أولى قابلة لإعادة الاستخدام وغطاء حمولة أكبر، وقد تكلف أقل من عُشر تكلفة الإطلاق الواحد. [ 289 ]

انظر أيضاً

ملحوظات

  1. تشير خطة الإنفاق للسنة المالية 2021 إلى أن هذا مخصص لـ "المجموعة 1ب (غير الإضافية) (بما في ذلك وحدات الخدمات الأساسية)"
  2. انظر إلى جدول الميزانية للاطلاع على الأرقام السنوية المعدلة حسب التضخم.
  3. تاريخ تاريخ الإطلاق المخطط له آنذاك
    تاريختاريخ الإطلاق المخطط له لأول رحلة طيران
    أكتوبر 201031 ديسمبر 2016 [ 122 ] [ 183 ] [ 184 ] [ 185 ]
    سبتمبر 20112017 [ 186 ] [ 187 ] [ 185 ]
    فبراير 2012 - أغسطس 201417 ديسمبر 2017 [ 185 ] [ 188 ]
    ديسمبر 2014يونيو - يوليو 2018 [ 189 ]
    13 أبريل 2017نوفمبر 2018 [ 190 ]
    28 أبريل 20172019 [ 191 ] [ 185 ]
    نوفمبر 2017يونيو 2020 [ 192 ]
    ديسمبر 2019نوفمبر 2020 [ 193 ] [ 194 ]
    21 فبراير 202018 أبريل 2021 [ 194 ]
    28 فبراير 2020منتصف إلى أواخر عام 2021 [ 195 ]
    مايو 202022 نوفمبر 2021 [ 196 ] [ 197 ]
    أغسطس 2021ديسمبر 2021 [ 198 ] [ 199 ]
    22 أكتوبر 202112 فبراير 2022 [ 200 ] [ 201 ]
    17 ديسمبر 2021مارس - أبريل 2022 [ 202 ]
    فبراير 2022مايو 2022 [ 203 ]
    مارس 2022يونيو 2022 [ 204 ]
    26 أبريل 202223 أغسطس 2022 [ 205 ] [ 206 ]
    20 يوليو 20228:33 صباحًا بالتوقيت الشرقي (12:33 بالتوقيت العالمي المنسق)، 29 أغسطس 2022 [ 207 ]
    29 أغسطس 202212:48 مساءً بالتوقيت الشرقي (16:48 بالتوقيت العالمي)، 2 سبتمبر 2022 [ 208 ] [ 209 ] [ 210 ]
    30 أغسطس 20222:17 مساءً بالتوقيت الشرقي (18:17 بالتوقيت العالمي)، 3 سبتمبر 2022 [ 211 ] [ 212 ]
    3 سبتمبر 202219 سبتمبر - 4 أكتوبر 2022 [ 213 ]
    8 سبتمبر 202223 سبتمبر - 4 أكتوبر 2022 [ 214 ]
    12 سبتمبر 202227 سبتمبر - 4 أكتوبر 2022 [ 215 ]
    24 سبتمبر 2022أواخر أكتوبر 2022 [ 216 ] [ 217 ] [ 218 ]
    30 سبتمبر 202212-27 نوفمبر 2022 [ 219 ]
    13 أكتوبر 202212:07 صباحًا بالتوقيت الشرقي (5:07 بالتوقيت العالمي المنسق)، 14 نوفمبر 2022 [ 220 ]
    8 نوفمبر 20221:04 صباحًا بالتوقيت الشرقي (6:04 بالتوقيت العالمي)، 16 نوفمبر 2022 [ 221 ]
  1. أنتج الصاروخ السوفيتي N-1 قوة دفع بلغت 45.7 ميغا نيوتن، وكان مصممًا أيضًا لنقل البشر إلى القمر، لكنه لم يُجرَ عليه أي رحلة مأهولة. ومن المخطط أيضًا أن تحمل مركبة ستار شيب التابعة لشركة سبيس إكس البشر، وقد أظهرت قوة دفع عند الإطلاق تتجاوز 70 ميغا نيوتن.
  2. استخدم نظام التحكم في الطاقة المتكامل (ICPS) المستخدم في مهمة أرتميس 1 طراز RL10B-2 [ 62 ]
  3. 1 2 كتلة الحمولة مخصصة لنسخة الشحن من الصاروخ، بينما يتم تقليل سعة النسخة المأهولة.

مراجع

المجال العامتتضمن هذه المقالة نصًا من هذا المصدر، وهو متاح للعموم .

  1. ناسا (27 أكتوبر 2021). "المرحلة الأساسية لنظام إطلاق الفضاء" . nasa.gov . مؤرشف من الأصل في 15 يونيو 2020. تم الاطلاع عليه في 19 نوفمبر 2022 .
  2. "صحيفة حقائق SLS لشهر أكتوبر 2015" (ملف PDF) . مؤرشفة (ملف PDF) من الأصل في 6 سبتمبر 2014. تم الاطلاع عليها في 19 نوفمبر 2022 .
  3. "مسودة صحيفة حقائق قدرات نظام الإطلاق الفضائي لعام 2018" (ملف PDF) . وكالة ناسا . 20 أغسطس 2018. مؤرشفة (ملف PDF) من الأصل في 30 يونيو 2019. تم الاطلاع عليها في 24 أغسطس 2022 .
  4. "تحديث 2024 بشأن حالة نظام الإطلاق الفضائي" . ناسا . تم الاطلاع عليه في 16 مايو 2025 .
  5. 1 2 "نظام إطلاق فضائي - معزز صاروخي صلب" . ناسا. فبراير 2021. مؤرشف من الأصل في 3 يوليو 2022. تم الاطلاع عليه في 16 أغسطس 2022 .المجال العامتتضمن هذه المقالة نصًا من هذا المصدر، وهو متاح للعموم .
  6. ريدن، جيريمي ج. (27 يوليو 2015). "تطوير معزز نظام الإطلاق الفضائي" . خادم التقارير الفنية لوكالة ناسا . مؤرشف من الأصل في 23 أغسطس 2021. تم الاطلاع عليه في 1 أكتوبر 2020 .المجال العامتتضمن هذه المقالة نصًا من هذا المصدر، وهو متاح للعموم .
  7. @NASAGroundSys (2 أكتوبر 2024). "النتائج متوفرة الآن... *ترقب* 🥁 يبلغ وزن المرحلة الأساسية 215,910 رطلًا! وعند امتلائها بالوقود، سيتجاوز وزنها مليوني رطل. باستخدام رافعة عالية الارتفاع في مبنى تجميع المركبات ورافعة ثانوية، رفعت فرق أنظمة الاستكشاف الأرضية المرحلة الأساسية لصاروخ @NASA_SLS التابع لمهمة @NASAArtemis II حوالي 6 بوصات من قواعدها الحالية. وكررت الفرق عملية الرفع، وقامت بوزن المرحلة الأساسية مرتين لضمان الحصول على قراءة دقيقة للوزن" ( تغريدة ) . تم الاطلاع عليها في 3 أكتوبر 2024 - عبر X (تويتر سابقًا) .
  8. "صحيفة حقائق المرحلة الأساسية لصاروخ نظام الإطلاق الفضائي" (ملف PDF) . وكالة ناسا. مؤرشفة (ملف PDF) من الأصل بتاريخ 20 فبراير 2021. تم الاطلاع عليها بتاريخ 4 أكتوبر 2021 .
  9. "محرك RS-25" . مؤرشف من الأصل في 12 أغسطس 2021. تم الاطلاع عليه في 12 يونيو 2021 .
  10. "ما هو نظام ICPS؟" . تحالف الإطلاق الموحد. 23 يونيو 2021. مؤرشف من الأصل في 23 يونيو 2021. تم الاطلاع عليه في 4 أكتوبر 2021 .
  11. "دليل مستخدم خدمات إطلاق دلتا 4" (ملف PDF) . تحالف الإطلاق الموحد. مؤرشف (ملف PDF) من الأصل بتاريخ 21 سبتمبر 2018. تم الاطلاع عليه بتاريخ 13 أبريل 2024 .
  12. "نظام إطلاق الفضاء" . موقع Spaceflight Insider . 9 سبتمبر 2018. مؤرشف من الأصل في 5 أكتوبر 2021. تم الاطلاع عليه في 4 أكتوبر 2021 .
  13. "محرك RL10" . مؤرشف من الأصل في 9 يوليو 2021. تم الاطلاع عليه في 5 يوليو 2021 .
  14. كاناياما، لي (9 مايو 2022). "مع بلوغ سنتور عامه الستين، تستعد شركة ULA لتطوير سنتور 5" . NASASpaceFlight.com . مؤرشف من الأصل في 1 أغسطس 2023. تم الاطلاع عليه في 29 مايو 2022 .
  15. 1 2 رايخ، يوجين (2020). Raketen: Die Internationale Enzyklopädie . موتوربوتش فيرلاغ. ص. 235. ردمك  978-3-613-04260-5.
  16. "تحالف الإطلاق الموحد يختار محرك RL10 من شركة إيروجيت روكيتداين" . ULA. 11 مايو 2018. مؤرشف من الأصل في 12 مايو 2018. تم الاطلاع عليه في 13 مايو 2018 .
  17. فوست، جيف (28 نوفمبر 2023). "سيتم تقديم محرك RL10 الجديد على متن فولكان في عام 2025" . سبيس نيوز . تم الاطلاع عليه في 23 ديسمبر 2024 .
  18. 1 2 "ورقة بيانات نظام الدفع RL10" (ملف PDF) . شركة L3Harris . تم الاطلاع عليها بتاريخ 23 ديسمبر 2024 .
  19. بيلر، مارك؛ وينتز، غاري ل.؛ بوركهولدر، توم، محرران. (16 أكتوبر 2023). "دليل مستخدم أنظمة إطلاق فولكان" (ملف PDF) . تحالف الإطلاق الموحد . مؤرشف (ملف PDF) من الأصل في 24 سبتمبر 2024. تم الاطلاع عليه في 1 أكتوبر 2024 .
  20. ساورز، إليشا (17 يناير 2026). "هل لا يزال نظام الإطلاق الفضائي (SLS) أقوى صاروخ؟ 5 حقائق مع انطلاق مهمة أرتميس 2" . ماشابل . تم الاطلاع عليه في 15 أبريل 2026 .
  21. "صحيفة حقائق نظام إطلاق الفضاء (SLS)" (ملف PDF) . وكالة ناسا . تم الاطلاع عليها في 7 أبريل 2026 .
  22. "الحمولات الثانوية لنظام إطلاق الفضاء SLS" . ناسا . تم الاطلاع عليه في 7 أبريل 2026 .
  23. قدرة مركبة الإطلاق الثقيلة (ملف PDF) (تقرير). ناسا . تم الاطلاع عليه في 7 أبريل 2026 .
  24. كريتش، ستيف (1 يناير 2010). التقدم المحرز في تمكين حمولات غير مسبوقة للفضاء في القرن الحادي والعشرين . مؤتمر IEEE للفضاء الجوي لعام 2010.
  25. فوست، جيف (13 يونيو 2026). "خطط مركبة الهبوط القمرية المعدلة لبرنامج أرتميس تتخذ شكلها النهائي" . سبيس نيوز . تم الاطلاع عليه في 15 يونيو 2026 .
  26. ""خطة مهمة أرتميس"" .
  27. 1 2 3 4 5 بيرجين، كريس (4 أكتوبر 2011). "الصفقات التجارية لبرنامج نظام الإطلاق الفضائي (SLS) تميل إلى البدء بأربعة محركات RS-25 على المرحلة الأساسية" . NASASpaceflight.com. مؤرشف من الأصل في 16 يوليو 2019. تم الاطلاع عليه في 26 يناير 2012 .
  28. بيرجين، كريس (25 أبريل 2011). "تخطيط نظام الإطلاق الفضائي يركز على فتح مسار الاقتراب على مرحلتين باستخدام مركبة الإطلاق الثقيلة SD" . NASASpaceFlight.com. مؤرشف من الأصل في 29 يونيو 2019. تم الاطلاع عليه في 26 يناير 2012 .
  29. بيرجين، كريس (16 يونيو 2011). "إعلان مديري نظام الإطلاق الفضائي بعد فوز صاروخ الإطلاق الثقيل SD" . NASASpaceFlight.com. مؤرشف من الأصل في 29 يناير 2012. تم الاطلاع عليه في 26 يناير 2012 .
  30. 1 2 بيرجين، كريس (23 فبراير 2012). "من الاختصارات إلى الصعود - مديرو نظام الإطلاق الفضائي يضعون خارطة طريق لمراحل التطوير" . NASASpaceFlight.com. مؤرشف من الأصل في 30 أبريل 2012. تم الاطلاع عليه في 9 أبريل 2012 .
  31. غروش، لورين (27 فبراير 2026). "وكالة ناسا تُجري تعديلات شاملة على مهمة القمر في محاولة لخفض المخاطر والتكاليف" . بلومبيرغ نيوز . تم الاطلاع عليه في 2 مارس 2026 .
  32. واتلز، جاكي (27 فبراير 2026). "وكالة ناسا تُغيّر فجأةً خطتها لإعادة رواد الفضاء إلى القمر" . سي إن إن . تاريخ الاسترجاع: 2 مارس 2026 .
  33. "ناسا تضيف مهمة إلى برنامج أرتميس القمري، وتُحدّث البنية - ناسا" . تم الاطلاع عليه في 2 مارس 2026 .
  34. كلارك، ستيفن (31 مارس 2011). "ناسا ستضع هيكلية الاستكشاف هذا الصيف" . سبيس فلايت ناو. مؤرشف من الأصل في 15 مايو 2011. تم الاسترجاع في 26 مايو 2011 .
  35. بيرجين، كريس (14 سبتمبر 2011). "ناسا تعلن أخيرًا عن نظام الإطلاق الفضائي - المسار الأمامي يتبلور" . NASASpaceFlight.com. مؤرشف من الأصل في 2 سبتمبر 2019. تم الاطلاع عليه في 26 يناير 2012 .
  36. هاربو، جينيفر (9 ديسمبر 2019). " ناسا والجمهور يحتفلان بتجميع مرحلة نظام الإطلاق الفضائي (SLS) بمناسبة يوم أرتميس" . nasa.gov . ناسا. مؤرشف من الأصل في 6 فبراير 2020. تم الاطلاع عليه في 10 ديسمبر 2019. سترسل ناسا وفريق ميشود قريبًا أول مرحلة أساسية مجمعة بالكامل، يبلغ ارتفاعها 212 قدمًا [...] وخزانات وبراميل بقطر 27.6 قدمًا.المجال العامتتضمن هذه المقالة نصًا من هذا المصدر، وهو متاح للعموم .
  37. 1 2 "نظام إطلاق الفضاء" (ملف PDF) . nasa.gov . 2012. مؤرشف من الأصل (ملف PDF) في 13 أغسطس 2012.المجال العامتتضمن هذه المقالة نصًا من هذا المصدر، وهو متاح للعموم .
  38. 1 2 باين، مارتن (18 فبراير 2013). "نظام الإطلاق الفضائي SLS يتبنى معايير جديدة للانبعاج، ويتخلى عن سبيكة فائقة الخفة" . NASASpaceFlight.com . مؤرشف من الأصل في 26 يونيو 2023. تم الاطلاع عليه في 26 يونيو 2023 .
  39. 1 2 بيركي، مارتن (2 يونيو 2016). "نظرة (أكثر) دقة على كيفية بناء نظام الإطلاق الفضائي SLS - علم الصواريخ: نظام الإطلاق الفضائي التابع لناسا" . مدونات ناسا . تم الاطلاع عليه في 26 يونيو 2023 .
  40. 1 2 "أسطوانة قسم محرك نظام الإطلاق الفضائي (SLS) ساخنة من مركز اللحام العمودي في ميشود" . ناسا. مؤرشف من الأصل في 19 نوفمبر 2014. تم الاسترجاع في 16 نوفمبر 2014 .المجال العامتتضمن هذه المقالة نصًا من هذا المصدر، وهو متاح للعموم .
  41. "صحيفة حقائق المرحلة الأساسية لنظام الإطلاق الفضائي" (ملف PDF) .{{cite web}}: CS1 maint: url-status ( link )
  42. كلارك، ستيفن (30 أبريل 2025). "وكالة ناسا تستبدل محركًا عمره 10 سنوات في مهمة أرتميس 2 بمحرك آخر عمره ضعف عمره تقريبًا" . آرس تكنيكا . تاريخ الاطلاع: 4 مارس 2026 .
  43. هاربو، جينيفر (29 يناير 2020). "محركات المرحلة الأساسية لنظام إطلاق الفضاء RS-25" . ناسا . مؤرشف من الأصل في 18 مارس 2021. تم الاطلاع عليه في 29 أغسطس 2021 .
  44. ١ ٢ كامبل، لويد (٢٥ مارس ٢٠١٧). "وكالة ناسا تجري الاختبار الثالث عشر لمحرك نظام الإطلاق الفضائي RS-25" . SpaceflightInsider.com. مؤرشف من الأصل في ٢٦ أبريل ٢٠١٩. تم الاطلاع عليه في ٢٩ أبريل ٢٠١٧ .
  45. ١ ٢ ٣ "وكالة ناسا تمنح شركة إيروجيت روكيتداين تعديلًا على عقدها بقيمة ١.٧٩ مليار دولار لبناء محركات صاروخية إضافية من طراز RS-25 لدعم برنامج أرتميس | إيروجيت روكيتداين" . www.rocket.com . مؤرشف من الأصل بتاريخ ٢٣ مارس ٢٠٢١. تم الاطلاع عليه بتاريخ ٢٩ مارس ٢٠٢١ .
  46. سلوس، فيليب (31 ديسمبر 2020). "ناسا وشركة إيروجيت روكيتداين تخططان لجدول اختبارات مكثف للطائرة RS-25 لعام 2021" . NASASpaceFlight. مؤرشف من الأصل في 9 أبريل 2021. تم الاطلاع عليه في 13 أكتوبر 2021 .
  47. بالارد، ريتشارد (2017). "محركات RS-25 من الجيل التالي لنظام إطلاق الفضاء التابع لناسا" (ملف PDF) . مركز مارشال لرحلات الفضاء التابع لناسا. ص 3. مؤرشف (ملف PDF) من الأصل في 13 أكتوبر 2021. تم الاطلاع عليه في 13 أكتوبر 2021 .
  48. دين، لاتوي (23 يونيو 2025). "ناسا تختبر محرك RS-25 الجديد" . ناسا . تم الاطلاع عليه في 28 يونيو 2025 .
  49. "شركة تيليداين ستصنع محول مرحلة مركبة الإطلاق التابع لناسا بتكلفة 60 مليون دولار" . مؤرشف من الأصل في 1 أبريل 2023. تم الاطلاع عليه في 1 أبريل 2023 .
  50. «فازت شركة تيليداين براون للهندسة بعقدٍ من وكالة ناسا بقيمة 85 مليون دولار لتوفير المرحلة الرئيسية لمركبة نظام إطلاق الفضاء التابعة لناسا لإعادة رواد الفضاء إلى القمر» . www.teledyne.com . مؤرشف من الأصل في 1 أبريل 2023. تم الاطلاع عليه في 31 مايو 2023 .
  51. "من أربعة إلى خمسة: مهندس يشرح بالتفصيل التغييرات التي أُجريت على معزز نظام الإطلاق الفضائي" . موقع سبيس فلايت إنسايدر . 10 يناير 2016. مؤرشف من الأصل في 25 يوليو 2020. تم الاطلاع عليه في 9 يونيو 2020 .
  52. بيري، بيفرلي (21 أبريل 2016). "لدينا كيمياء (الصواريخ)، الجزء الثاني" . علم الصواريخ: نظام إطلاق الفضاء التابع لناسا . الإدارة الوطنية للملاحة الجوية والفضاء. مؤرشف من الأصل في 30 سبتمبر 2022. تم الاسترجاع في 30 سبتمبر 2022 .
  53. بريسكوس، أليكس (7 مايو 2012). "حالة تطوير محرك الصاروخ الصلب ذي الأجزاء الخمسة" (ملف PDF) . ntrs.nasa.gov . ناسا. مؤرشف (ملف PDF) من الأصل في 24 ديسمبر 2018. تم الاطلاع عليه في 11 مارس 2015 .المجال العامتتضمن هذه المقالة نصًا من هذا المصدر، وهو متاح للعموم .
  54. "نظام إطلاق الفضاء: كيفية إطلاق صاروخ ناسا العملاق الجديد" . NASASpaceFlight.com. 20 فبراير 2012. مؤرشف من الأصل في 16 نوفمبر 2019. تم الاطلاع عليه في 9 أبريل 2012 .
  55. 1 2 بيرجين، كريس (8 مايو 2018). "يتطلب نظام الإطلاق الفضائي (SLS) معززات متطورة بحلول الرحلة التاسعة بسبب نقص مكونات مكوك الفضاء" . NASASpaceFlight.com. مؤرشف من الأصل في 1 يونيو 2019. تم الاطلاع عليه في 15 نوفمبر 2019 .
  56. 1 2 3 4 كلارك، ستيفن (26 يونيو 2025). "ناسا اختبرت معززًا جديدًا لنظام الإطلاق الفضائي (SLS) قد لا يُطلق أبدًا، وانفجر طرفه" . آرس تكنيكا . تم الاطلاع عليه في 28 يونيو 2025 .
  57. سلوس، فيليب (12 يوليو/تموز 2021). "ناسا ونورثروب غرومان تصممان معززًا صلبًا جديدًا من نوع BOLE لمركبة SLS Block 2" . NASASpaceFlight . مؤرشف من الأصل في 13 أغسطس/آب 2021. تم الاطلاع عليه في 13 أغسطس/آب 2021 .
  58. توبياس، مارك إي.؛ غريفين، ديفيد ر.؛ ماكميلين، جوشوا إي.؛ هاوز، تيري د.؛ فولر، مايكل إي. (2 مارس 2019). "تقادم معززات نظام الإطلاق الفضائي وتمديد عمرها (BOLE)" (ملف PDF) . خادم التقارير الفنية لوكالة ناسا . ناسا. مؤرشف (ملف PDF) من الأصل في 15 نوفمبر 2019. تم الاطلاع عليه في 15 نوفمبر 2019 .المجال العامتتضمن هذه المقالة نصًا من هذا المصدر، وهو متاح للعموم .
  59. توبياس، مارك إي.؛ غريفين، ديفيد ر.؛ ماكميلين، جوشوا إي.؛ هاوز، تيري د.؛ فولر، مايكل إي. (27 أبريل 2020). "تقادم معززات نظام الإطلاق الفضائي وتمديد عمرها (BOLE)" (ملف PDF) . خادم التقارير الفنية لوكالة ناسا . ناسا. مؤرشف (ملف PDF) من الأصل في 27 يناير 2021. تم الاطلاع عليه في 12 أغسطس 2021 .المجال العامتتضمن هذه المقالة نصًا من هذا المصدر، وهو متاح للعموم .
  60. ١ ٢ "نظام إطلاق الفضاء التابع لناسا يبدأ الانتقال إلى موقع الإطلاق" (ملف PDF) . ناسا. ١٥ أبريل ٢٠٢٠. مؤرشف (ملف PDF) من الأصل في ١٣ أكتوبر ٢٠٢١. تم الاطلاع عليه في ١٢ أكتوبر ٢٠٢١ .
  61. روزنبرغ، زاك. "اختيار المرحلة الثانية من صاروخ دلتا كبديل مؤقت لصاروخ نظام الإطلاق الفضائي". مؤرشف في 27 يوليو 2012، في أرشيف الإنترنت . مجلة فلايت إنترناشونال ، 8 مايو 2012.
  62. 1 2 هنري، كيم (30 أكتوبر 2014). "التعرف عليك، إصدار الصاروخ: مرحلة الدفع المبردة المؤقتة" . nasa.gov . مؤرشف من الأصل في 6 أغسطس 2020. تم الاسترجاع في 25 يوليو 2020 .المجال العامتتضمن هذه المقالة نصًا من هذا المصدر، وهو متاح للعموم .
  63. "وكالة ناسا تحدد الخطط الأولية لمهمة أرتميس 3 - ناسا" . 13 مايو 2026. تم الاطلاع عليه في 18 يونيو 2026 .
  64. "نظام الإطلاق الفضائي (SLS) يستعد لمراجعة التصميم الأولي - إيفولوشن يتطلع إلى مرحلة علوية ثنائية الاستخدام" . NASASpaceFlight.com. يونيو 2013. مؤرشف من الأصل في 14 سبتمبر 2013. تم الاطلاع عليه في 12 مارس 2015 .
  65. «ناسا تؤكد اعتماد نظام دعم الطاقة (EUS) لتصميم SLS Block 1B ورحلة EM-2» . NASASpaceFlight.com. 6 يونيو 2014. مؤرشف من الأصل في 16 يوليو 2014. تم الاطلاع عليه في 24 يوليو 2014 .
  66. سلوس، فيليب (4 مارس 2021). "ناسا وبوينغ تتطلعان لبدء تصنيع المرحلة العليا الاستكشافية لصاروخ نظام الإطلاق الفضائي (SLS) في عام 2021" . ناسا سبيس فلايت . مؤرشف من الأصل في 24 يونيو 2021. تم الاطلاع عليه في 23 يونيو 2021 .
  67. 1 2 بيرغر، إريك (27 فبراير 2026). "ناسا تُجري تغييرات جذرية على برنامج أرتميس لتسريع العودة إلى القمر" . آرس تكنيكا . تم الاطلاع عليه في 2 فبراير 2026 .
  68. 1 2 بوير، تشارلز (6 مارس 2026). "وكالة ناسا تختار رسميًا صاروخ سنتور 5 التابع لشركة ULA لمهمتي أرتميس 4 و5" . TalkOfTitusville.com . تم الاطلاع عليه في 24 مارس 2026 .
  69. إيفانز، بن (2 مايو 2020). "ناسا تطلب 18 محركًا إضافيًا من طراز RS-25 لصاروخ SLS القمري، بقيمة 1.79 مليار دولار" . أمريكا سبيس. مؤرشف من الأصل في 31 أغسطس 2021. تم الاطلاع عليه في 13 أكتوبر 2021 .
  70. "قدرات نظام إطلاق الفضاء" (ملف PDF) . ناسا . 29 أبريل 2020. مؤرشف من الأصل (ملف PDF) في 21 سبتمبر 2021. تم الاطلاع عليه في 29 أغسطس 2024 .
  71. 1 2 هاربو، جينيفر (9 يوليو 2018). "الهروب الكبير: نظام الإطلاق الفضائي يوفر الطاقة لمهام القمر" . ناسا. مؤرشف من الأصل في 11 ديسمبر 2019. تم الاسترجاع في 4 سبتمبر 2018 .
  72. 1 2 3 "قدرات وتكوينات نظام الإطلاق الفضائي" (ملف PDF) . وكالة ناسا. 29 أبريل 2020. مؤرشف (ملف PDF) من الأصل في 21 سبتمبر 2020. تم الاطلاع عليه في 20 يناير 2021 .
  73. ١ ٢ ٣ "نظام إطلاق الفضاء" (ملف PDF) . حقائق ناسا. ناسا. ١١ أكتوبر ٢٠١٧. FS-2017-09-92-MSFC. مؤرشف (ملف PDF) من الأصل في ٢٤ ديسمبر ٢٠١٨. تم الاطلاع عليه في ٤ سبتمبر ٢٠١٨ .المجال العامتتضمن هذه المقالة نصًا من هذا المصدر، وهو متاح للعموم .
  74. سميث، مارسيا (14 سبتمبر 2011). "نظام نقل الطاقم الجديد التابع لناسا سيكلف 18 مليار دولار أمريكي حتى عام 2017" . سياسة الفضاء على الإنترنت. مؤرشف من الأصل في 2 أبريل 2015. تم الاطلاع عليه في 15 سبتمبر 2011 .
  75. بيل نيلسون، كاي بيلي هاتشيسون، تشارلز إف. بولدن (14 سبتمبر 2011). مستقبل برنامج الفضاء التابع لناسا . واشنطن العاصمة: Cspan.org. مؤرشف من الأصل في 2 أبريل 2015. تم الاطلاع عليه في 25 مارس 2015 .
  76. «تقييم مستقل لتكاليف برامج نظام إطلاق الفضاء، ومركبة الطاقم متعددة الأغراض، وأنظمة الدعم الأرضي للقرن الحادي والعشرين: ملخص تنفيذي للتقرير النهائي» (ملف PDF) . بوز ألين هاملتون. ١٩ أغسطس ٢٠١١. مؤرشف (ملف PDF) من النسخة الأصلية في ٢ مارس ٢٠١٢. تم الاطلاع عليه في ٣ مارس ٢٠١٢ .المجال العامتتضمن هذه المقالة نصًا من هذا المصدر، وهو متاح للعموم .
  77. بازيور، آندي (7 سبتمبر/أيلول 2011). "البيت الأبيض يُصاب بصدمة من تكلفة خطط ناسا" . صحيفة وول ستريت جورنال . مؤرشف من الأصل في 9 ديسمبر/كانون الأول 2017. تم الاطلاع عليه في 22 فبراير/شباط 2015 .
  78. "دمج أنظمة دعم القرار، سيناريوهات توفر الميزانية" (ملف PDF) . سياسة الفضاء على الإنترنت. 19 أغسطس 2011. مؤرشف (ملف PDF) من الأصل في 9 ديسمبر 2011. تم الاطلاع عليه في 15 سبتمبر 2011 .
  79. سميث، مارسيا (9 سبتمبر 2011). "أرقام ناسا وراء مقال صحيفة وول ستريت جورنال" . سياسة الفضاء على الإنترنت. مؤرشف من الأصل في 4 يناير 2013. تم الاطلاع عليه في 15 سبتمبر 2011 .
  80. "إغلاق المرحلة الأولى من مشروع HEFT" (ملف PDF) . nasawatch.com . سبتمبر 2010. صفحة 69. مؤرشف (ملف PDF) من الأصل في 30 سبتمبر 2021. تم الاطلاع عليه في 25 مارس 2012 .
  81. «قد تصل تكلفة إطلاق صاروخ ناسا الجديد الضخم إلى 500 مليون دولار أمريكي» . أخبار إن بي سي. 12 سبتمبر 2012. مؤرشف من الأصل في 12 أغسطس 2020. تم الاطلاع عليه في 13 نوفمبر 2019 .
  82. روب، لي (29 يوليو/تموز 2013). "وكالة ناسا تدافع عن نظام إطلاق الفضاء ضد اتهامه بأنه "يستنزف موارد" برنامج الفضاء" . al.com . مؤرشف من الأصل في 18 فبراير/شباط 2015. تم الاطلاع عليه في 18 فبراير/شباط 2015 .
  83. ستريكلاند، جون (15 يوليو 2013). "إعادة النظر في تكاليف إطلاق SLS/أوريون" . مجلة الفضاء. مؤرشف من الأصل في 18 فبراير 2015. تم الاطلاع عليه في 18 فبراير 2015 .
  84. "وكالة ناسا توقع اتفاقية لتزويد أوروبا بوحدة خدمة أوريون" . ناسا. ١٢ أبريل ٢٠١٥ [٢٠١٣]. مؤرشف من الأصل في ١٨ يناير ٢٠١٣.المجال العامتتضمن هذه المقالة نصًا من هذا المصدر، وهو متاح للعموم .
  85. 1 2 فوست، جيف (27 أغسطس 2014). "من المرجح تأجيل إطلاق نظام الإطلاق الفضائي (SLS) إلى عام 2018" . سبيس نيوز. مؤرشف من الأصل في 30 سبتمبر 2021. تم الاطلاع عليه في 12 مارس 2015 .
  86. ديفيس، جيسون. "قائمة ميزانية ناسا تتضمن الجداول الزمنية والتكاليف والمخاطر لأول رحلة لمركبة الإطلاق الفضائية SLS" . الجمعية الكوكبية. مؤرشف من الأصل في 12 مارس 2015. تم الاطلاع عليه في 11 مارس 2015 .
  87. "عقد إدارة ناسا لمراحل نظام إطلاق الفضاء" (ملف PDF) . oig.nasa.gov . مكتب المفتش العام التابع لناسا، مكتب التدقيق. 10 أكتوبر 2018. مؤرشف (ملف PDF) من الأصل في 10 أكتوبر 2018. تم الاطلاع عليه في 14 أكتوبر 2018 .المجال العامتتضمن هذه المقالة نصًا من هذا المصدر، وهو متاح للعموم .
  88. "تقديرات ميزانية ناسا للسنة المالية 2019" (ملف PDF) . nasa.gov . ص. BUD-2. مؤرشف (ملف PDF) من الأصل بتاريخ 24 ديسمبر 2018. تم الاطلاع عليه بتاريخ 16 ديسمبر 2018 . المجال العامتتضمن هذه المقالة نصًا من هذا المصدر، وهو متاح للعموم .
  89. سميث، ريتش (26 مارس 2019). "هل تستعد ناسا لإلغاء نظام إطلاقها الفضائي؟" . ذا موتلي فول . مؤرشف من الأصل في 23 يونيو 2019. تم الاطلاع عليه في 15 مايو 2019 .
  90. «وكالة ناسا تلتزم بمهام أرتميس المستقبلية بمزيد من محركات صواريخ نظام الإطلاق الفضائي» (بيان صحفي). ناسا. 1 مايو 2020. مؤرشف من الأصل في 1 مايو 2020. تم الاطلاع عليه في 4 مايو 2020 .المجال العامتتضمن هذه المقالة نصًا من هذا المصدر، وهو متاح للعموم .
  91. ١ ٢ ٣ " جداول التضخم الخاصة بناسا للسنة المالية ٢٠٢٢ - لاستخدامها في السنة المالية ٢٠٢٣. مؤرشفة في ٣١ أكتوبر ٢٠٢٢ على موقع Wayback Machine " (ملف إكسل). ناسا. تم الاطلاع عليها في ٣١ أكتوبر ٢٠٢٢. يتضمن هذا المقال نصًا من هذا المصدر، وهو متاح للاستخدام العام .
  92. "تقديرات الميزانية الكاملة للسنة المالية 2013" (ملف PDF) . وكالة ناسا. مؤرشف (ملف PDF) من الأصل في 6 سبتمبر 2021. تم الاطلاع عليه في 3 أكتوبر 2021 .
  93. "تقديرات الميزانية الكاملة للسنة المالية 2014" (ملف PDF) . وكالة ناسا. مؤرشف (ملف PDF) من الأصل في 6 سبتمبر 2021. تم الاطلاع عليه في 3 أكتوبر 2021 .
  94. "خطة التشغيل للسنة المالية 2013" (ملف PDF) . وكالة ناسا. مؤرشفة (ملف PDF) من الأصل بتاريخ 19 يناير 2021. تم الاطلاع عليها بتاريخ 3 أكتوبر 2021 .
  95. "خطة التشغيل للسنة المالية 2014" (ملف PDF) . وكالة ناسا. مؤرشفة (ملف PDF) من الأصل في 11 يونيو 2017. تم الاطلاع عليها في 3 أكتوبر 2021 .
  96. "تحديث خطة التشغيل للسنة المالية 2015 (أغسطس 2015)" (ملف PDF) . وكالة ناسا. مؤرشف (ملف PDF) من الأصل بتاريخ 17 فبراير 2017. تم الاطلاع عليه بتاريخ 3 أكتوبر 2021 .
  97. "خطة التشغيل للسنة المالية 2016 (تحديث 4 سبتمبر)" (ملف PDF) . وكالة ناسا. مؤرشف (ملف PDF) من الأصل في 4 أكتوبر 2021. تم الاطلاع عليه في 3 أكتوبر 2021 .المجال العامتتضمن هذه المقالة نصًا من هذا المصدر، وهو متاح للعموم .
  98. 1 2 "خطة التشغيل للسنة المالية 2017" (ملف PDF) . وكالة ناسا. مؤرشفة (ملف PDF) من الأصل في 4 أكتوبر 2021. تم الاطلاع عليها في 3 أكتوبر 2021 .
  99. 1 2 "خطة التشغيل للسنة المالية 2018" (ملف PDF) . وكالة ناسا. مؤرشفة (ملف PDF) من الأصل في 12 يوليو 2021. تم الاطلاع عليها في 3 أكتوبر 2021 .
  100. " ملخص طلب ميزانية الرئيس للسنة المالية 2021 " (ملف PDF). وكالة ناسا. تم الاطلاع عليه في 31 أكتوبر 2022. مؤرشف (ملف PDF) من الأصل في 31 أكتوبر 2022. يتضمن هذا المقال نصًا من هذا المصدر، وهو متاح للاستخدام العام .
  101. 1 2 "خطة الإنفاق المحدثة للسنة المالية 2020" (ملف PDF) . وكالة ناسا. مؤرشفة (ملف PDF) من الأصل في 1 نوفمبر 2020. تم الاطلاع عليها في 3 أكتوبر 2021 .
  102. "ملخص طلب ميزانية الرئيس للسنة المالية 2023" (ملف PDF). وكالة ناسا. تم الاطلاع عليه في 6 يونيو 2024. مؤرشف في 6 يونيو 2024 على موقع Wayback Machine (ملف PDF) من النسخة الأصلية في 6 يونيو 2024. يتضمن هذا المقال نصًا من هذا المصدر، وهو متاح للاستخدام العام .
  103. "ملخص طلب ميزانية الرئيس للسنة المالية 2024" (ملف PDF). وكالة ناسا. تم الاطلاع عليه في 6 يونيو 2024. مؤرشف (ملف PDF) في 6 يونيو 2024، في أرشيف الإنترنت (Wayback Machine) من النسخة الأصلية في 6 يونيو 2024. يتضمن هذا المقال نصًا من هذا المصدر، وهو متاح للاستخدام العام .
  104. 1 2 "ملخص طلب ميزانية الرئيس للسنة المالية 2025" (ملف PDF) . الإدارة الوطنية للملاحة الجوية والفضاء . مؤرشف (ملف PDF) من الأصل في 22 أغسطس 2025. تم الاطلاع عليه في 22 أغسطس 2025 .
  105. 1 2 "ملخص طلب ميزانية الرئيس للسنة المالية 2026" (ملف PDF) . الإدارة الوطنية للملاحة الجوية والفضاء . مؤرشف (ملف PDF) من الأصل في 22 أغسطس 2025. تم الاطلاع عليه في 22 أغسطس 2025 .
  106. 1 2 "خطة إنفاق ناسا للسنة المالية 2025" (ملف PDF) . الإدارة الوطنية للملاحة الجوية والفضاء . مؤرشف (ملف PDF) من الأصل في 29 أبريل 2026. تم الاطلاع عليه في 28 أبريل 2026 .
  107. "العقد النهائي NNM12AA82C" . govtribe.com . مؤرشف من الأصل في 30 سبتمبر 2021. تم الاطلاع عليه في 16 ديسمبر 2018 .المجال العامتتضمن هذه المقالة نصًا من هذا المصدر، وهو متاح للعموم .
  108. " تقديرات ميزانية ناسا للسنة المالية 2021 " (ملف PDF) . ناسا. مؤرشف (ملف PDF) من الأصل بتاريخ 27 يوليو 2020. تم الاطلاع عليه بتاريخ 14 سبتمبر 2020 .المجال العامتتضمن هذه المقالة نصًا من هذا المصدر، وهو متاح للعموم .
  109. «برنامج تطوير وتشغيل الأنظمة الأرضية التابع لناسا يُكمل مراجعة التصميم الأولي» . ناسا. 27 مارس 2014. مؤرشف من الأصل في 30 سبتمبر 2021. تم الاطلاع عليه في 23 يونيو 2016 .
  110. ١ ٢ "تقديرات ميزانية السنة المالية ٢٠١٠" (ملف PDF) . وكالة ناسا. ص. ٥. مؤرشف (ملف PDF) من الأصل في ٦ أغسطس ٢٠١٦. تم الاطلاع عليه في ٢٣ يونيو ٢٠١٦ . المجال العامتتضمن هذه المقالة نصًا من هذا المصدر، وهو متاح للعموم .
  111. "تقديرات ميزانية السنة المالية 2008" (ملف PDF) . وكالة ناسا. ص. ESMD-14. مؤرشف (ملف PDF) من الأصل في 3 يونيو 2016. تم الاطلاع عليه في 23 يونيو 2016 . المجال العامتتضمن هذه المقالة نصًا من هذا المصدر، وهو متاح للعموم .
  112. 1 2 3 4 5 6 7 بيرجين، كريس (20 فبراير 2015). "الصواريخ المعززة المتقدمة تتقدم نحو مستقبل واعد لنظام الإطلاق الفضائي (SLS)" . NasaSpaceFlight.com. مؤرشف من الأصل في 23 فبراير 2015. تم الاطلاع عليه في 25 فبراير 2015 .
  113. 1 2 ميندنهال، بروكس (9 يوليو 2025). ""مشروع قانون واحد ضخم وجميل يمهد الطريق لعودة ناسا إلى القمر" . مجلة علم الفلك . تم الاطلاع عليه بتاريخ 12 سبتمبر 2025 .
  114. 1 2 3 بيرغر، إريك (8 سبتمبر 2025). "قد يتوصل الكونغرس وترامب إلى حل وسط بشأن صاروخ SLS بإلغاء مرحلته العليا المكلفة" . آرس تكنيكا . تم الاطلاع عليه في 12 سبتمبر 2025 .
  115. " قانون الاعتمادات الموحدة لعام 2016 " (ملف PDF). صفحة 63. مؤرشف من الأصل في 31 أكتوبر 2022. تم الاطلاع عليه في 31 أكتوبر 2022. يتضمن هذا المقال نصًا من هذا المصدر، وهو متاح للاستخدام العام .
  116. "وكالة ناسا تحدد خطة للهبوط على سطح القمر عام 2024" . سبيس نيوز. 1 مايو 2019. مؤرشف من الأصل في 30 سبتمبر 2021. تم الاطلاع عليه في 15 مايو 2019 .
  117. بيرغر، إريك (20 مايو 2019). "الكشف عن خطة ناسا الكاملة لبرنامج أرتميس: 37 عملية إطلاق ومحطة قمرية" . آرس تكنيكا. مؤرشف من الأصل في 23 مايو 2019. تم الاطلاع عليه في 20 مايو 2019 .
  118. سلوس، فيليب (18 ديسمبر/كانون الأول 2019). "وسط تضارب الأولويات، بوينغ تعيد تصميم المرحلة العليا الاستكشافية لصاروخ نظام الإطلاق الفضائي التابع لناسا" . NASASpaceFlight.com. مؤرشف من الأصل في 7 أغسطس/آب 2020. تم الاطلاع عليه في 25 يوليو/تموز 2020 .
  119. "خطة الإنفاق للسنة المالية 2019" (ملف PDF) . وكالة ناسا. مؤرشف (ملف PDF) من الأصل بتاريخ 11 نوفمبر 2020. تم الاطلاع عليه بتاريخ 3 أكتوبر 2021 .
  120. " خطة الإنفاق للسنة المالية 2021 لوكالة ناسا " (ملف PDF) تحديث يونيو. ناسا. تم الاطلاع عليه في 3 يناير 2023. مؤرشف من الأصل في 3 يناير 2023. يتضمن هذا المقال نصًا من هذا المصدر، وهو متاح للاستخدام العام .
  121. " خطة الإنفاق للسنة المالية 2022 لوكالة ناسا " (ملف PDF). ناسا. تم الاطلاع عليه في 3 يناير 2023. مؤرشف من الأصل في 3 يناير 2023. يتضمن هذا المقال نصًا من هذا المصدر، وهو متاح للاستخدام العام .
  122. ١ ٢ ٣ "القانون العام ١١١-٢٦٧، الكونغرس الحادي عشر بعد المئة، ٤٢ USC ١٨٣٢٢. القسم ٣٠٢ (ج) (٢) ٤٢ USC ١٨٣٢٣. القسم ٣٠٣ (أ) (٢)" (ملف PDF) . ١١ أكتوبر ٢٠١٠. الصفحات ١١-١٢ . مؤرشف (ملف PDF) من الأصل في ١٢ نوفمبر ٢٠٢٠. تم الاسترجاع في ١٤ سبتمبر ٢٠٢٠. ٤٢ USC ١٨٣٢٢. القسم. 302 نظام إطلاق فضائي كمركبة إطلاق لاحقة لمكوك الفضاء [...] (ج) متطلبات الحد الأدنى من القدرة (1) بشكل عام - يجب تصميم نظام الإطلاق الفضائي المُطور وفقًا للفقرة (ب) بحيث يتضمن، كحد أدنى، ما يلي: (أ) القدرة الأولية للعناصر الأساسية، بدون مرحلة علوية، على رفع حمولات يتراوح وزنها بين 70 و100 طن إلى مدار أرضي منخفض استعدادًا لنقلها في مهمات تتجاوز المدار الأرضي المنخفض [...] (2) المرونة [...] (الموعد النهائي) يجب أن يستمر العمل التطويري واختبار العناصر الأساسية والمرحلة العلوية بالتوازي رهناً بالاعتمادات. يجب إعطاء الأولوية للعناصر الأساسية بهدف تحقيق القدرة التشغيلية لها في موعد أقصاه 31 ديسمبر 2016 [...] 42 USC 18323. SEC. 303 مركبة طاقم متعددة الأغراض (أ) بدء التطوير (1) بشكل عام - يواصل مدير الوكالة تطوير مركبة طاقم متعددة الأغراض لتكون متاحة في أقرب وقت ممكن عمليًا، وفي موعد لا يتجاوز استخدامها مع نظام إطلاق الفضاء [...] (2) هدف القدرة التشغيلية. يكون الهدف هو تحقيق القدرة التشغيلية الكاملة لمركبة النقل المطورة وفقًا لهذا البند الفرعي في موعد لا يتجاوز 31 ديسمبر 2016. ولأغراض تحقيق هذا الهدف، يجوز لمدير الوكالة إجراء اختبار لمركبة النقل في محطة الفضاء الدولية قبل ذلك التاريخ.
  123. 1 2 "وكالة ناسا تعلن عن تصميم نظام جديد لاستكشاف الفضاء السحيق" . ناسا. 14 سبتمبر 2011. مؤرشف من الأصل في 21 سبتمبر 2011. تم الاطلاع عليه في 14 سبتمبر 2011 .المجال العامتتضمن هذه المقالة نصًا من هذا المصدر، وهو متاح للعموم .
  124. "وكالة ناسا تعلن عن قرار هام بشأن نظام النقل الفضائي العميق القادم" . ناسا. 24 مايو 2011. مؤرشف من الأصل في 15 سبتمبر 2016. تم الاطلاع عليه في 26 يناير 2012 .المجال العامتتضمن هذه المقالة نصًا من هذا المصدر، وهو متاح للعموم .
  125. "مؤتمر صحفي حول مستقبل برنامج الفضاء التابع لناسا" . سي-سبان. 14 سبتمبر 2011. مؤرشف من الأصل في 8 فبراير 2012. تم الاطلاع عليه في 14 سبتمبر 2011 .
  126. تشانغ، كينيث (14 سبتمبر 2011). "وكالة ناسا تكشف عن تصميم صاروخ جديد" . صحيفة نيويورك تايمز . مؤرشف من الأصل في 21 فبراير 2017. تم الاطلاع عليه في 14 سبتمبر 2011 .
  127. كوينغ، كيث (14 سبتمبر 2011). "الإعلان عن نظام إطلاق فضائي جديد من ناسا - الوجهة لم تُحدد بعد" . SpaceRef . تم الاطلاع عليه في 26 يناير 2012 .{{cite web}}: CS1 maint: deprecated archiveal service ( link )
  128. مورينغ، فرانك (17 يونيو 2011). "ناسا ستتنافس على معززات نظام إطلاق الفضاء" . أسبوع الطيران. مؤرشف من الأصل في 11 أكتوبر 2011. تم الاطلاع عليه في 20 يونيو 2011 .
  129. "محرك SLS Block II يدفع أبحاث محركات الهيدروكربون" . thespacereview.com . ١٤ يناير ٢٠١٣. مؤرشف من الأصل في ٢ سبتمبر ٢٠١٣. تم الاطلاع عليه في ١٣ سبتمبر ٢٠١٣ .
  130. "نظام إطلاق الفضاء التابع لناسا: شراكة من أجل المستقبل" (ملف PDF) . ناسا. مؤرشف (ملف PDF) من الأصل في 2 أبريل 2015. تم الاطلاع عليه في 12 مارس 2013 .المجال العامتتضمن هذه المقالة نصًا من هذا المصدر، وهو متاح للعموم .
  131. "الفرسان السود - الكشف عن معززات ATK المتقدمة لنظام الإطلاق الفضائي" . NASASpaceFlight.com. ١٤ يناير ٢٠١٣. مؤرشف من الأصل في ١٢ سبتمبر ٢٠١٣. تم الاطلاع عليه في ١٠ سبتمبر ٢٠١٣ .
  132. هاتشينسون، لي (15 أبريل 2013). "محرك صاروخي جديد من طراز F-1B يُحسّن تصميمًا من عصر أبولو بقوة دفع تبلغ 1.8 مليون رطل" . آرس تكنيكا. مؤرشف من الأصل في 2 ديسمبر 2017. تم الاطلاع عليه في 15 أبريل 2013 .
  133. "مهمة SLS الثانية قد لا تحمل طاقمًا" . SpaceNews. 21 مايو 2014. تم الاطلاع عليه في 25 يوليو 2014 .{{cite web}}: CS1 maint: deprecated archiveal service ( link )
  134. «أُجريت اختبارات نفق الرياح على تكوينات نظام الإطلاق الفضائي (SLS)، بما في ذلك النموذج 1B» . NASASpaceFlight.com. يوليو 2012. مؤرشف من الأصل في 24 أكتوبر 2012. تم الاطلاع عليه في 13 نوفمبر 2012 .
  135. "مراجعة التصميم الأولي لبرنامج نظام إطلاق الفضاء التابع لناسا: إجابات عن الاختصار" . ناسا. 1 أغسطس 2013. مؤرشف من الأصل في 4 أغسطس 2013. تم الاطلاع عليه في 3 أغسطس 2013 .المجال العامتتضمن هذه المقالة نصًا من هذا المصدر، وهو متاح للعموم .
  136. «ناسا تُكمل مراجعةً أساسيةً لأقوى صاروخ في العالم لدعم» . ناسا. ١٥ أبريل ٢٠١٥. مؤرشف من الأصل في ٢٧ مايو ٢٠١٦. تم الاطلاع عليه في ٢٦ أكتوبر ٢٠١٥ .المجال العامتتضمن هذه المقالة نصًا من هذا المصدر، وهو متاح للعموم .
  137. جيبهاردت، كريس (13 نوفمبر 2013). "مقترحات المرحلة العليا لصاروخ نظام الإطلاق الفضائي تكشف عن خيارات متزايدة لنقل الحمولة إلى الوجهة" . NASASpaceFlight.com. مؤرشف من الأصل في 18 نوفمبر 2013. تم الاطلاع عليه في 18 نوفمبر 2013 .
  138. تود، ديفيد (3 يونيو 2013). "تصميم نظام الإطلاق الفضائي قد يستغني عن محرك المرحلة العلوية J-2X لصالح أربعة محركات RL-10" . سيراداتا. مؤرشف من الأصل في 4 مارس 2016.
  139. تود، ديفيد (7 نوفمبر 2014). "الخطوات التالية لنظام الإطلاق الفضائي: صاروخ فينشي الأوروبي منافس قوي لمحرك المرحلة العليا للاستكشاف" . سيراداتا. مؤرشف من الأصل في 4 مارس 2016.
  140. بيرغر، إريك (5 نوفمبر 2019). "وكالة ناسا ترفض عرض شركة بلو أوريجين لمرحلة علوية أرخص لصاروخ نظام الإطلاق الفضائي (SLS)" . آرس تكنيكا . مؤرشف من الأصل في 19 ديسمبر 2019. تم الاطلاع عليه في 19 ديسمبر 2019 .
  141. "Redacted_EUS.pdf" . sam.gov . 31 أكتوبر 2019. مؤرشف (PDF) من الأصل في 6 أكتوبر 2021. تم الاطلاع عليه في 6 أكتوبر 2021 .
  142. بيرغر، إريك (27 فبراير 2026). "ناسا تُجري تعديلات على برنامج أرتميس لتسريع العودة إلى القمر" . آرس تكنيكا . تم الاطلاع عليه في 28 مارس 2026 .
  143. "ناسا وشركة ATK تختبران بنجاح محرك المرحلة الأولى من صاروخ آريس" . ناسا. 10 سبتمبر 2009. مؤرشف من الأصل في 24 ديسمبر 2018. تم الاطلاع عليه في 30 يناير 2012 .المجال العامتتضمن هذه المقالة نصًا من هذا المصدر، وهو متاح للعموم .
  144. "ناسا وشركة ATK تختبران بنجاح محرك صاروخي صلب خماسي الأجزاء" . ناسا. 31 أغسطس 2010. مؤرشف من الأصل في 19 ديسمبر 2011. تم الاطلاع عليه في 30 يناير 2012 .المجال العامتتضمن هذه المقالة نصًا من هذا المصدر، وهو متاح للعموم .
  145. "ناسا تختبر بنجاح محرك صاروخي صلب خماسي الأجزاء" . ناسا. 31 أغسطس 2010. مؤرشف من الأصل في 24 سبتمبر 2011. تم الاطلاع عليه في 8 سبتمبر 2011 .المجال العامتتضمن هذه المقالة نصًا من هذا المصدر، وهو متاح للعموم .
  146. بيرجين، كريس (10 مارس 2015). "هزة مركبة كيو إم-1 في ولاية يوتا بدقيقتين من الرعد" . NASASpaceFlight.com. مؤرشف من الأصل في 13 مارس 2015. تم الاطلاع عليه في 10 مارس 2015 .
  147. «شركة أوربيتال إيه تي كيه تختبر بنجاح أكبر محرك صاروخي صلب في العالم» . نورثروب غرومان. ٢٨ يونيو ٢٠١٦. مؤرشف من الأصل في ١٥ يونيو ٢٠٢١. تم الاطلاع عليه في ١١ أكتوبر ٢٠٢١ .
  148. بيرغر، إريك (7 فبراير 2025). "أبلغت شركة بوينغ موظفيها بأن وكالة ناسا قد تلغي عقود نظام الإطلاق الفضائي (SLS)" . آرس تكنيكا . تم الاطلاع عليه في 7 فبراير 2025 .
  149. بيرغر، إريك (2 مايو 2025). "ميزانية البيت الأبيض تسعى لإنهاء برامج نظام الإطلاق الفضائي (SLS) وأوريون وبوابة القمر" . آرس تكنيكا . تم الاطلاع عليه في 2 مايو 2025 .
  150. دورين، جينيفر م.؛ ستيفنز، بيثاني (2 مايو 2025). "ميزانية الرئيس ترامب للسنة المالية 2026 تُنعش استكشاف الفضاء البشري" (بيان صحفي). ناسا. 25-035 . تم الاطلاع عليه في 2 مايو 2025 .
  151. "طلب الميزانية التقديرية للسنة المالية 2026" (ملف PDF) . مكتب الإدارة والميزانية بالولايات المتحدة . 2 مايو 2025. ص 37. تم الاطلاع عليه في 2 مايو 2025 .
  152. بيرغر، إريك (20 أكتوبر/تشرين الأول 2017). "وكالة ناسا تختار عدم إطلاع الكونغرس على تكلفة مهمات الفضاء السحيق" . arstechnica.com . مؤرشف من الأصل في 17 ديسمبر/كانون الأول 2018. تم الاطلاع عليه في 16 ديسمبر/كانون الأول 2018 .
  153. فوغت، راسل ت. "رسالة إلى رئيس ونائب رئيس لجنة الاعتمادات في مجلس الشيوخ بشأن 10 من مشاريع قوانين الاعتمادات السنوية للسنة المالية 2020" ( ملف PDF) . البيت الأبيض . ص 7. مؤرشف (ملف PDF) من الأصل في 13 نوفمبر 2019. تم الاسترجاع في 13 نوفمبر 2019. التكلفة التقديرية لأكثر من ملياري دولار أمريكي لكل عملية إطلاق لنظام الإطلاق الفضائي (SLS) بمجرد اكتمال التطوير
  154. 1 2 بيرغر، إريك (8 نوفمبر 2019). "وكالة ناسا لا تنكر تكلفة إطلاق صاروخ SLS واحد التي تتجاوز ملياري دولار أمريكي" . آرس تكنيكا . كوندي نيست. مؤرشف من الأصل في 11 نوفمبر 2019. تم الاطلاع عليه في 13 نوفمبر 2019. يبدو أن رقم البيت الأبيض يشمل كلاً من التكلفة "الهامشية" لبناء صاروخ SLS واحد، بالإضافة إلى التكاليف "الثابتة" للحفاظ على جيش دائم من آلاف الموظفين ومئات الموردين في جميع أنحاء البلاد. إن بناء صاروخ SLS ثانٍ كل عام من شأنه أن يجعل تكلفة الوحدة "أقل بكثير".
  155. "إدارة ناسا لمهام أرتميس" (ملف PDF) . مكتب المفتش العام (الولايات المتحدة) . ناسا. 15 نوفمبر 2021. الصفحة 23، صفحة 29 في ملف PDF . مؤرشف (PDF) من الأصل في 15 نوفمبر 2021. تم الاطلاع عليه في 15 نوفمبر 2021. ستتجاوز تكاليف إنتاج وتشغيل نظام SLS/Orion 4 مليارات دولار أمريكي لكل عملية إطلاق [...] نتوقع أن تبلغ تكلفة إطلاق نظام SLS/Orion واحد خلال مهمة أرتميس الرابعة على الأقل 4.1 مليار دولار أمريكي لكل عملية إطلاق بمعدل مهمة واحدة تقريبًا سنويًا. تبلغ تكلفة بناء وإطلاق كبسولة أوريون واحدة حوالي مليار دولار أمريكي، بالإضافة إلى 300 مليون دولار أمريكي لوحدة الخدمة التي توفرها وكالة الفضاء الأوروبية [...] بالإضافة إلى ذلك، نقدر أن تكلفة إنتاج نظام SLS أحادي الاستخدام ستبلغ 2.2 مليار دولار أمريكي، بما في ذلك مرحلتين صاروخيتين، ومعززين صاروخيين يعملان بالوقود الصلب، وأربعة محركات RS-25، ومحولين للمرحلة. تُقدّر تكلفة الأنظمة الأرضية الموجودة في مركز كينيدي للفضاء، حيث ستُجرى عمليات الإطلاق - مبنى تجميع المركبات، وناقلة الزحف، ومنصة الإطلاق المتنقلة 1، ومنصة الإطلاق، ومركز التحكم بالإطلاق - بنحو 568 مليون دولار أمريكي سنويًا، نظرًا لحجم البنية التحتية الضخمة التي يجب صيانتها. وتشمل التكلفة الإجمالية البالغة 4.1 مليار دولار أمريكي إنتاج الصاروخ والعمليات اللازمة لإطلاق نظام SLS/Orion، بما في ذلك المواد والعمالة والمرافق والتكاليف العامة، ولكنها لا تشمل أي مبالغ أُنفقت على التطوير المسبق للنظام أو على تقنيات الجيل التالي، مثل المرحلة العلوية الاستكشافية لنظام SLS، ونظام الالتحام الخاص بمركبة Orion، ومنصة الإطلاق المتنقلة 2. [...] وقد حُسبت تكلفة كل عملية إطلاق على النحو التالي: مليار دولار أمريكي لمركبة Orion استنادًا إلى المعلومات المقدمة من مسؤولي قسم خدمات الفضاء الأوروبي (ESD) وتحليل مكتب المفتش العام التابع لوكالة ناسا؛ و300 مليون دولار أمريكي لوحدة الخدمة التابعة لوكالة الفضاء الأوروبية استنادًا إلى قيمة اتفاقية المقايضة بين وكالة الفضاء الأوروبية والولايات المتحدة، والتي بموجبها تُقدّم وكالة الفضاء الأوروبية وحدات الخدمة مقابل تخفيف مسؤولياتها تجاه محطة الفضاء الدولية؛ و2.2 مليار دولار أمريكي لنظام SLS استنادًا إلى ميزانيات البرنامج المقدمة وتحليل العقود. و568 مليون دولار لتغطية تكاليف نظام EGS المتعلقة بإطلاق SLS/Orion كما قدمها مسؤولو ESD.
  156. 1 2 " انتقال ناسا لنظام إطلاق الفضاء إلى عقد خدمات تجارية" مؤرشف في 25 يوليو 2024 في Wayback Machine " oig.nasa.gov. 12 أكتوبر 2023. تم الاسترجاع في 7 يونيو 2024.
  157. 1 2 3 4 روليت، جوي (8 يونيو 2023). "تحليل: بوينغ ونورثروب تواجهان عقبات في تسويق صاروخهما الأمريكي الرائد" . رويترز . تم الاطلاع عليه في 8 يونيو 2023 .
  158. «قانون تفويض وكالة ناسا لعام 2010» . تشريع مميز . مجلس الشيوخ الأمريكي. 15 يوليو 2010. مؤرشف من الأصل في 10 أبريل 2011. تم الاطلاع عليه في 26 مايو 2011 .المجال العامتتضمن هذه المقالة نصًا من هذا المصدر، وهو متاح للعموم .
  159. تيت، كارل (16 سبتمبر 2011). "نظام إطلاق الفضاء: شرح صاروخ ناسا العملاق" . Space.com. مؤرشف من الأصل في 27 يناير 2012. تم الاطلاع عليه في 26 يناير 2012 .
  160. " المرحلة العليا من نظام الإطلاق الفضائي (SLS) ستستقر في المقر السابق لوحدات محطة الفضاء الدولية (ISS) في يوليو 2017" . 11 يوليو 2017. مؤرشف من الأصل في 7 أغسطس 2020. تم الاطلاع عليه في 15 فبراير 2020 .
  161. هاربو، جينيفر (8 نوفمبر 2018). "تعرّف على مرحلة الدفع المبردة المؤقتة لنظام الإطلاق الفضائي" . ناسا. مؤرشف من الأصل في 7 أغسطس 2020.المجال العامتتضمن هذه المقالة نصًا من هذا المصدر، وهو متاح للعموم .
  162. "المرحلة الأساسية لنظام إطلاق الفضاء التابع لناسا تجتاز مرحلةً هامة، وجاهزة لبدء الإنشاء" . مجلة السفر الفضائي. 27 ديسمبر 2012. مؤرشف من الأصل في 21 ديسمبر 2019. تم الاطلاع عليه في 27 ديسمبر 2012 .
  163. «جميع المحركات الأربعة مُثبّتة على المرحلة الأساسية لصاروخ نظام الإطلاق الفضائي (SLS) لمهمة أرتميس 1» . ناسا. 8 نوفمبر 2019. مؤرشف من الأصل في 12 نوفمبر 2019. تم الاطلاع عليه في 12 نوفمبر 2019 .المجال العامتتضمن هذه المقالة نصًا من هذا المصدر، وهو متاح للعموم .
  164. كلارك، ستيفن (15 ديسمبر 2019). "ناسا تعلن اكتمال المرحلة الأساسية الأولى من نظام الإطلاق الفضائي" . سبيس فلايت ناو. مؤرشف من الأصل في 11 مايو 2022. تم الاطلاع عليه في 7 أكتوبر 2021 .
  165. رينكون، بول (9 يناير 2020). "مركبة صاروخ ناسا القمرية تغادر لإجراء الاختبارات" . بي بي سي نيوز. مؤرشف من الأصل في 9 يناير 2020. تم الاطلاع عليه في 9 يناير 2020 .
  166. «بوينغ وناسا تستعدان لحملة التشغيل التجريبي للمرحلة الأساسية لنظام الإطلاق الفضائي قبل وصول مركبة ستينيس» . NASASpaceFlight.com. ١٤ ديسمبر ٢٠١٩. مؤرشف من الأصل في ٣٠ سبتمبر ٢٠٢١. تم الاطلاع عليه في ٩ يناير ٢٠٢٠ .
  167. «ناسا ستجري اختبار تثبيت لمدة 8 دقائق في عام 2020» . نيكست بيغ فيوتشر. مؤرشف من الأصل في 2 أغسطس 2019. تم الاطلاع عليه في 2 أغسطس 2019 .
  168. فوست، جيف (16 يناير 2021). "انتهاء اختبار إطلاق النار الساخن لـ Green Run مبكراً" . SpaceNews. مؤرشف من الأصل في 3 أكتوبر 2021. تم الاسترجاع في 17 يناير 2021 .
  169. رينكون، بول (20 يناير 2021). "نظام الإطلاق الفضائي: ناسا تحدد سبب توقف اختبار الصاروخ العملاق" . بي بي سي نيوز. مؤرشف من الأصل في 20 يناير 2021. تم الاطلاع عليه في 20 يناير 2021 .
  170. دانبار، برايان (29 أبريل 2021). "وصول المرحلة الأساسية لنظام إطلاق الفضاء إلى مركز كينيدي للفضاء" . ناسا. مؤرشف من الأصل في 7 مايو 2021. تم الاطلاع عليه في 1 يونيو 2021 .المجال العامتتضمن هذه المقالة نصًا من هذا المصدر، وهو متاح للعموم .
  171. سلوس، فيليب (20 مايو 2021). "تجديد نظام الحماية الحرارية للمرحلة الأساسية لصاروخ نظام الإطلاق الفضائي (SLS) قيد العمل في مركز كينيدي ضمن مهمة أرتميس 1" . NASASpaceFlight.com. مؤرشف من الأصل في 26 مايو 2021. تم الاطلاع عليه في 26 مايو 2021 .
  172. سلوس ، فيليب ( 29 سبتمبر 2021). "شركة إي جي إس وجاكوبس تُكملان الجولة الأولى من الاختبارات المتكاملة قبل إطلاق مهمة أرتميس 1، وذلك قبل تركيب مركبة أوريون" . ناسا سبيس فلايت . مؤرشف من الأصل في 29 سبتمبر 2021. تم الاطلاع عليه في 29 سبتمبر 2021 .
  173. مسؤول سابق في وكالة ناسا: إطلاق مهمة إلى القمر هذا الشهر قد يكون "محرجاً"" ذا بايت " . 25 أغسطس 2022. مؤرشف من الأصل في 16 سبتمبر 2022. تم الاطلاع عليه في 15 سبتمبر 2022 .
  174. 1 2 3 4 5 سلوس، فيليب (19 يوليو 2021). "بوينغ تعمل على معالجات متعددة، أول جهاز EUS لمهام أرتميس 2-4" . NASASpaceFlight.com. مؤرشف من الأصل في 12 أغسطس 2021. تم الاطلاع عليه في 11 أكتوبر 2021 .
  175. "استعدوا! رغوة الرش تتطور لحماية نظام الإطلاق الفضائي التابع لناسا" . بوينغ. ١٤ يوليو ٢٠٢١. مؤرشف من الأصل في ١٥ أغسطس ٢٠٢١. تم الاطلاع عليه في ١١ أكتوبر ٢٠٢١ .
  176. موهون، لي (25 سبتمبر 2023). "إضافة جميع المحركات إلى المرحلة الأساسية لصاروخ أرتميس 2 القمري التابع لناسا - أرتميس" . مدونات ناسا . مؤرشف من الأصل في 25 سبتمبر 2023. تم الاطلاع عليه في 25 سبتمبر 2023 .
  177. كلارك، ستيفن (29 سبتمبر/أيلول 2023). "تقرير صاروخي: إيران تطلق قمرًا صناعيًا؛ معززات أرتميس 2 تُنقل بالقطار" . آرس تكنيكا . مؤرشف من الأصل في 29 سبتمبر/أيلول 2023. تم الاطلاع عليه في 2 أكتوبر/تشرين الأول 2023 .
  178. سلوس، فيليب (2 مايو 2023). "مهمة أرتميس 2 القمرية تنتقل من مرحلة التخطيط إلى مرحلة الإعداد" . NASASpaceFlight.com . مؤرشف من الأصل في 2 مايو 2023. تم الاطلاع عليه في 6 يونيو 2023 .
  179. سلوس، فيليب (25 يوليو 2022). "بوينغ تهدف إلى تسليم المرحلة الأساسية الثانية من نظام الإطلاق الفضائي (SLS) إلى ناسا في مارس" . NASASpaceFlight.com . مؤرشف من الأصل في 31 أغسطس 2022. تم الاطلاع عليه في 30 يوليو 2022 .
  180. «بوينغ تسلم المرحلة الثانية من صاروخ SLS إلى ناسا» - AGN . 17 يوليو 2024.
  181. فريق الاتصالات في وكالة ناسا (18 أغسطس 2025). "وكالة ناسا تبدأ معالجة صاروخ أرتميس 3 القمري في مركز كينيدي" . ناسا . تم الاطلاع عليه بتاريخ 18 أغسطس 2025 .
  182. 1 2 "أبرز أحداث SLS الشهرية - فبراير 2020" (ملف PDF) . ناسا. فبراير 2020. مؤرشف (ملف PDF) من الأصل في 11 أكتوبر 2021. تم الاطلاع عليه في 11 أكتوبر 2021 .المجال العامتتضمن هذه المقالة نصًا من هذا المصدر، وهو متاح للعموم .
  183. "مشروع قانون رقم S.3729 - قانون تفويض الإدارة الوطنية للملاحة الجوية والفضاء لعام 2010" . الكونغرس الأمريكي. 11 أكتوبر 2010. مؤرشف من الأصل في 28 أبريل 2021. تم الاطلاع عليه في 14 سبتمبر 2020 .المجال العامتتضمن هذه المقالة نصًا من هذا المصدر، وهو متاح للعموم .
  184. ديفيس، جيسون (3 أكتوبر 2016). "إلى المريخ، بصاروخ عملاق: كيف ابتكر السياسيون والمهندسون نظام إطلاق الفضاء التابع لناسا" . الجمعية الكوكبية. مؤرشف من الأصل في 25 سبتمبر 2020. تم الاطلاع عليه في 14 سبتمبر 2020 .
  185. 1 2 3 4 ديفيس، جيسون (17 مايو 2017). "تشريح التأخير: إليكم تسلسلًا زمنيًا للتقلبات والمنعطفات في برنامجي SLS وأوريون التابعين لناسا" . الجمعية الكوكبية. مؤرشف من الأصل في 7 أغسطس 2020. تم الاطلاع عليه في 18 مارس 2022 .
  186. هاروود، ويليام (14 سبتمبر/أيلول 2011). "وكالة ناسا تكشف النقاب عن صاروخ عملاق جديد للرحلات المأهولة إلى ما وراء مدار الأرض" . سي بي إس نيوز. مؤرشف من الأصل في 10 أغسطس/آب 2020. تم الاطلاع عليه في 14 سبتمبر/أيلول 2020 .
  187. "صاروخ ناسا العملاق للسفر إلى الفضاء السحيق يجتاز مراجعة رئيسية" . Space.com. 26 يوليو 2012. مؤرشف من الأصل في 13 مايو 2021. تم الاطلاع عليه في 18 مارس 2022 .
  188. بيرجين، كريس (29 فبراير 2012). "مهمة الاستكشاف 1: لمحة عامة عن مهمة نظام الإطلاق الفضائي (SLS) ومركبة أوريون إلى القمر" . NASASpaceFlight.com . NASASpaceFlight. مؤرشف من الأصل في 24 أغسطس 2022. تم الاطلاع عليه في 2 سبتمبر 2022 .
  189. فوست، جيف (10 ديسمبر 2014). "ناسا تقول إن إطلاق نظام الإطلاق الفضائي (SLS) ومركبة أوريون سيتأخر إلى عام 2018 على الرغم من التمويل الإضافي" . سبيس نيوز.
  190. فوست، جيف (13 أبريل 2017). "المفتش العام لوكالة ناسا يتوقع تأخيرات إضافية في برنامج SLS/Orion" . سبيس نيوز. مؤرشف من الأصل في 3 أكتوبر 2021. تم الاطلاع عليه في 14 سبتمبر 2020 .
  191. كلارك، ستيفن (28 أبريل 2017). "ناسا تؤكد تأجيل أول رحلة لنظام الإطلاق الفضائي إلى عام 2019" . سبيس فلايت ناو . مؤرشف من الأصل في 26 ديسمبر 2017. تم الاطلاع عليه في 29 أبريل 2017 .
  192. كلارك، ستيفن (20 نوفمبر 2017). "تتوقع ناسا تأجيل أول رحلة لنظام الإطلاق الفضائي إلى عام 2020" . سبيس فلايت ناو . مؤرشف من الأصل في 9 أغسطس 2018. تم الاطلاع عليه في 24 مايو 2018 .
  193. باتيل، نيل (31 ديسمبر 2019). "أهم سبع مهمات فضائية مثيرة لعام 2020" . مجلة إم آي تي ​​للتكنولوجيا. مؤرشف من الأصل في 8 أغسطس 2020. تم الاطلاع عليه في 18 مارس 2022 .
  194. 1 2 جيبهاردت، كريس (21 فبراير 2020). "تأجيل إطلاق نظام الإطلاق الفضائي إلى أبريل 2021، وفرق مركز كينيدي للفضاء تعمل على محاكاة الإطلاق" . NASASpaceFlight . مؤرشف من الأصل في 6 أغسطس 2020. تم الاطلاع عليه في 21 فبراير 2020 .
  195. فوست، جيف (2 مارس 2020). "من المتوقع الآن إطلاق أول صاروخ SLS في النصف الثاني من عام 2021" . سبيس نيوز. مؤرشف من الأصل في 9 سبتمبر 2023. تم الاطلاع عليه في 19 مارس 2022 .
  196. كلارك، ستيفن (1 مايو 2020). "وكالة ناسا تأمل في الإطلاق العام المقبل، وتهدف إلى استئناف عمليات نظام الإطلاق الفضائي (SLS) في غضون أسابيع" . مؤرشف من الأصل في 13 سبتمبر 2020. تم الاطلاع عليه في 3 مايو 2020 .
  197. "الجدول الزمني الرئيسي المتكامل لمشروع SMSR" (ملف PDF) . مكتب السلامة وضمان المهمة . وكالة ناسا . 7 يونيو 2021. مؤرشف من النسخة الأصلية (ملف PDF) في 14 يونيو 2021. تم الاطلاع عليه في 9 يونيو 2021 .
  198. كلارك، ستيفن (31 أغسطس/آب 2021). "تضاؤل ​​آمال ناسا في إجراء رحلة تجريبية لصاروخ نظام الإطلاق الفضائي هذا العام" . سبيس فلايت ناو. مؤرشف من الأصل في 1 سبتمبر/أيلول 2021. تم الاطلاع عليه في 1 سبتمبر/أيلول 2021 .
  199. بيرغر، إريك (31 أغسطس/آب 2021). "صاروخ ناسا الضخم يُفوّت موعدًا نهائيًا آخر، ولن يُطلق حتى عام 2022" . آرس تكنيكا . مؤرشف من الأصل في 1 سبتمبر/أيلول 2021. تم الاطلاع عليه في 1 سبتمبر/أيلول 2021 .
  200. كلارك، ستيفن (22 أكتوبر 2021). "ناسا تستهدف إطلاق مهمة أرتميس 1 القمرية في فبراير" . سبيس فلايت ناو. مؤرشف من الأصل في 13 يناير 2022. تم الاطلاع عليه في 18 مارس 2022 .
  201. سلوس، فيليب (21 أكتوبر 2021). "انضمام مركبة أوريون التابعة لبرنامج أرتميس 1 إلى نظام الإطلاق الفضائي (SLS) لإكمال منظومة المركبات الفضائية" . ناسا سبيس فلايت . مؤرشف من الأصل في 30 ديسمبر 2021. تم الاطلاع عليه في 22 أكتوبر 2021 .
  202. "تحديث حول الاختبارات المتكاملة لبرنامج أرتميس 1" . وكالة ناسا. 17 ديسمبر 2021. مؤرشف من الأصل في 11 ديسمبر 2022. تم الاطلاع عليه في 18 ديسمبر 2021 .
  203. وول، مايك (24 فبراير 2022). "مهمة أرتميس 1 القمرية التابعة لناسا، أول رحلة تجريبية للصاروخ العملاق الجديد، لن تنطلق حتى مايو" . Space.com . مؤرشف من الأصل في 18 مارس 2022. تم الاطلاع عليه في 25 فبراير 2022 .
  204. باركر، ناثان؛ جيبهاردت، كريس (17 مارس 2022). "صاروخ ناسا القمري SLS يُنقل إلى منصة الإطلاق LC-39B "المُعاد بناؤها" قبل بروفة أرتميس 1" . NASASpaceFlight . مؤرشف من الأصل في 17 مارس 2022. تم الاطلاع عليه في 18 مارس 2022 .
  205. كلارك، ستيفن (26 أبريل 2022). "صاروخ ناسا القمري يعود إلى مبنى تجميع المركبات لإجراء الإصلاحات" . سبيس فلايت ناو . مؤرشف من الأصل في 26 أبريل 2022. تم الاطلاع عليه في 26 أبريل 2022 .
  206. كلارك، ستيفن (22 يونيو 2022). "ناسا لا تخطط لإجراء بروفة أخرى للعد التنازلي لمهمة أرتميس 1" . سبيس فلايت ناو. مؤرشف من الأصل في 23 يونيو 2022. تم الاطلاع عليه في 24 يونيو 2022 .
  207. «أخيرًا، أصبح لصاروخ SLS موعد إطلاق معقول، وهو قريب جدًا» . آرس تكنيكا . 20 يوليو 2022. مؤرشف من الأصل في 20 يوليو 2022. تم الاطلاع عليه في 20 يوليو 2022 .
  208. أنتوني كوثبرتسون؛ فيشوام سانكاران؛ جوانا تشيشولم؛ جون كيلفي (29 أغسطس/آب 2022). "ناسا تسارع لإصلاح مشاكل صاروخ القمر قبل إطلاق أرتميس - بث مباشر" . صحيفة الإندبندنت . مؤرشف من الأصل في 29 أغسطس/آب 2022. تم الاطلاع عليه في 29 أغسطس/آب 2022 .
  209. آشلي ستريكلاند (29 أغسطس/آب 2022). "تم إلغاء إطلاق أرتميس 1 اليوم بسبب مشكلة في المحرك" . سي إن إن . مؤرشف من الأصل في 29 أغسطس/آب 2022. تم الاطلاع عليه في 29 أغسطس/آب 2022 .
  210. فوست، جيف (29 أغسطس/آب 2022). "إلغاء المحاولة الأولى لإطلاق أرتميس 1" . سبيس نيوز . مؤرشف من الأصل في 29 أغسطس/آب 2022. تم الاطلاع عليه في 29 أغسطس/آب 2022 .
  211. 1 2 فوست، جيف (30 أغسطس 2022). "محاولة إطلاق أرتميس 1 التالية مقررة في 3 سبتمبر" . سبيس نيوز . مؤرشف من الأصل في 3 سبتمبر 2022. تم الاسترجاع في 31 أغسطس 2022 .
  212. 1 2 ستريكلاند، آشلي (1 سبتمبر 2022). "فريق إطلاق أرتميس 1 جاهز لمحاولة أخرى يوم السبت" . سي إن إن . وارنر بروس ديسكفري. مؤرشف من الأصل في 3 سبتمبر 2022. تم الاسترجاع في 2 سبتمبر 2022 .
  213. فوست، جيف (3 سبتمبر 2022). "إلغاء محاولة إطلاق أرتميس 1 الثانية" . سبيس نيوز . مؤرشف من الأصل في 17 نوفمبر 2022. تم الاطلاع عليه في 4 سبتمبر 2022 .
  214. 1 2 جيبهاردت، كريس (8 سبتمبر 2022). "ناسا تناقش مسار إصلاحات نظام الإطلاق الفضائي (SLS) في ظل حالة عدم اليقين بشأن إطلاقه في سبتمبر وأكتوبر" . NASASpaceflight . مؤرشف من الأصل في 8 سبتمبر 2022. تم الاطلاع عليه في 8 سبتمبر 2022 .
  215. كرافت، راشيل (12 سبتمبر 2022). "وكالة ناسا تُعدّل مواعيد اختبار إطلاق أرتميس 1 التجريبي المبرد؛ ويستمر العمل في منصة الإطلاق" . ناسا. مؤرشف من الأصل في 12 سبتمبر 2022. تم الاطلاع عليه في 16 سبتمبر 2022 .
  216. 1 2 كرافت، راشيل (24 سبتمبر 2022). "مديرو مهمة أرتميس 1 يودعون إطلاق 27 سبتمبر، ويستعدون للتراجع - أرتميس" . مدونات ناسا . مؤرشف من الأصل في 24 سبتمبر 2022. تم الاسترجاع في 24 سبتمبر 2022 .
  217. ١ ٢ "وكالة ناسا تعيد صاروخ أرتميس ١ ومركبته الفضائية إلى مبنى تجميع المركبات الليلة - أرتميس" . blogs.nasa.gov . ٢٦ سبتمبر ٢٠٢٢. مؤرشف من الأصل في ٢٦ سبتمبر ٢٠٢٢. تم الاطلاع عليه في ٢٦ سبتمبر ٢٠٢٢ .
  218. 1 2 فوست، جيف (26 سبتمبر 2022). "نظام الإطلاق الفضائي (SLS) سيعود إلى مبنى تجميع المركبات (VAB) مع اقتراب الإعصار من فلوريدا" . سبيس نيوز . مؤرشف من الأصل في 16 يناير 2023. تم الاطلاع عليه في 27 سبتمبر 2022 .
  219. «الفرق تؤكد عدم وجود أي أضرار في معدات الطيران، والتركيز على شهر نوفمبر للإطلاق» . ناسا . 30 سبتمبر 2022. مؤرشف من الأصل في 6 أكتوبر 2022. تم الاطلاع عليه في 30 سبتمبر 2022 .
  220. "وكالة ناسا تحدد موعدًا لمحاولة الإطلاق التالية لمهمة أرتميس 1 القمرية" . ناسا . 12 أكتوبر 2022. مؤرشف من الأصل في 12 أكتوبر 2022. تم الاطلاع عليه في 13 أكتوبر 2022 .
  221. "وكالة ناسا تُجهّز الصاروخ والمركبة الفضائية قبل وصول العاصفة الاستوائية نيكول، وتُعيد تحديد موعد الإطلاق" . ناسا . 8 نوفمبر 2022. مؤرشف من الأصل في 8 نوفمبر 2022. تم الاطلاع عليه في 8 نوفمبر 2022 .
  222. «الطقس لا يزال مواتياً بنسبة 70%، والفرق على المسار الصحيح لبدء العد التنازلي يوم السبت - أرتميس» . 26 أغسطس 2022. مؤرشف من الأصل في 27 أغسطس 2022. تم الاطلاع عليه في 27 أغسطس 2022 .
  223. كرافت، راشيل (3 سبتمبر 2022). "إلغاء محاولة إطلاق أرتميس 1" . مدونات ناسا . مؤرشف من الأصل في 28 ديسمبر 2022. تم الاطلاع عليه في 3 سبتمبر 2022 .
  224. "مهمة SLS أرتميس 1" . RocketLaunch.org . 16 نوفمبر 2022. مؤرشف من الأصل في 1 سبتمبر 2024. تم الاطلاع عليه في 27 مارس 2024 .
  225. روليت، جوي؛ جورمان، ستيف (16 نوفمبر 2022). "مهمة أرتميس من الجيل التالي التابعة لناسا تتجه إلى القمر في رحلة تجريبية أولى" . رويترز . مؤرشف من الأصل في 16 نوفمبر 2022. تم الاسترجاع في 16 نوفمبر 2022 .
  226. سلوس، فيليب (4 ديسمبر/كانون الأول 2020). "غموضٌ يكتنف الجدول الزمني الجديد لمهمة أرتميس 1 مع استعداد نظام الدفع الأرضي التابع لناسا لمواصلة تجميع معززات نظام الإطلاق الفضائي" . موقع ناسا سبيس فلايت. مؤرشف من الأصل في 28 سبتمبر/أيلول 2021. تم الاطلاع عليه في 28 سبتمبر/أيلول 2021 .
  227. كلارك، ستيفن (9 مارس 2021). "اكتمل تركيب معززات نظام الإطلاق الفضائي" . سبيس فلايت ناو . مؤرشف من الأصل في 3 يونيو 2021. تم الاطلاع عليه في 28 سبتمبر 2021 .
  228. ستيفن، كلارك (15 يناير 2021). "ناسا تواصل عملية تجميع معززات نظام الإطلاق الفضائي في فلوريدا قبل وصول المرحلة الأساسية" . سبيس فلايت ناو . مؤرشف من الأصل في 7 مارس 2021. تم الاطلاع عليه في 28 سبتمبر 2021 .
  229. "عودة نظام الإطلاق الفضائي (SLS) إلى منصة الإطلاق لمحاولة إطلاق أرتميس التالية" . 4 نوفمبر 2022. تم الاطلاع عليه بتاريخ 16 نوفمبر 2022 .
  230. فوست، جيف (16 سبتمبر 2015). "قد تتأجل أول مهمة مأهولة لمركبة أوريون إلى عام 2023" . سبيس نيوز. مؤرشف من الأصل في 30 سبتمبر 2021. تم الاطلاع عليه في 23 يونيو 2016 .
  231. كلارك، ستيفن (16 سبتمبر/أيلول 2015). "قد لا تُحلّق مركبة أوريون الفضائية حاملةً رواد فضاء حتى عام 2023" . سبيس فلايت ناو. مؤرشف من الأصل في 1 يوليو/تموز 2016. تم الاطلاع عليه في 23 يونيو/حزيران 2016 .
  232. كلارك، سميث (1 مايو 2014). "ميكولسكي "قلق للغاية" بشأن طلب ميزانية ناسا؛ نظام الإطلاق الفضائي لن يستخدم 70% من نظام التحكم النفاث" . spacepolicyonline.com . مؤرشف من الأصل في 5 أغسطس 2016. تم الاطلاع عليه في 23 يونيو 2016 .
  233. هاروود، ويليام. "وكالة ناسا تطلق طاقم مهمة أرتميس 2 في رحلة حول القمر. إليكم كل ما تحتاجون معرفته عن المهمة" . سي بي إس نيوز . تم الاطلاع عليه في 4 أبريل 2026 .
  234. روليت، جوي؛ جورمان، ستيف (16 نوفمبر 2022). "مهمة أرتميس من الجيل التالي التابعة لناسا تتجه إلى القمر في رحلة تجريبية أولى" . رويترز . تم الاسترجاع في 16 نوفمبر 2022 .
  235. فوست، جيف (21 مايو 2019). "في عام 2020، سترسل ناسا كائنات حية إلى الفضاء السحيق لأول مرة منذ برنامج أبولو" . Space.com . مؤرشف من الأصل في 6 أغسطس 2019. تم الاسترجاع في 6 أغسطس 2019. يُعدّ BioSentinel واحدًا من 13 قمرًا صناعيًا مكعبًا (كيوب سات ) تُحلّق على متن مهمة أرتميس 1، والمُقرر إطلاقها في منتصف عام 2020. [...] أما الأقمار الصناعية المكعبة الـ 12 الأخرى التي تُحلّق على متن أرتميس 1 فهي متنوعة للغاية. فعلى سبيل المثال، ستبحث مهمتا Lunar Flashlight وLunar IceCube عن علامات وجود جليد مائي على سطح القمر، بينما سيستخدم Near-Earth Asteroid Scout شراعًا شمسيًا للالتقاء بصخرة فضائية.
  236. نورثون، كارين (9 يونيو 2017). " ثلاثة أقمار صناعية مكعبة الصنع تحصل على رحلات في مهمة الاستكشاف الأولى" . الإدارة الوطنية للملاحة الجوية والفضاء (ناسا) . مؤرشف من الأصل في 6 أغسطس 2019. تم الاسترجاع في 6 أغسطس 2019. منحت مديرية مهمات تكنولوجيا الفضاء التابعة لناسا رحلات لثلاث مركبات فضائية صغيرة على متن أحدث صواريخ الوكالة، وجوائز مالية قدرها 20,000 دولار لكل منها، للفرق الفائزة من المتطوعين الذين تنافسوا في الجولة نصف النهائية من تحدي كيوب كويست التابع للوكالة.
  237. كرين، إيمي (11 يونيو 2019). "فريق التحكم في رحلة أرتميس 1 يحاكي سيناريوهات المهمة" . الإدارة الوطنية للملاحة الجوية والفضاء (ناسا) . مؤرشف من الأصل في 6 أغسطس 2019. تم الاسترجاع في 6 أغسطس 2019. ... بعد أن يقوم نظام الإطلاق الفضائي بعملية الاحتراق العابر للقمر التي ترسل المركبة الفضائية خارج مدار الأرض باتجاه القمر.
  238. كلارك، ستيفن (22 يوليو/تموز 2019). "إعلان اكتمال أول كبسولة مأهولة من طراز أوريون متجهة إلى القمر، ولا تزال هناك اختبارات رئيسية متبقية" . سبيس فلايت ناو . مؤرشف من الأصل في 6 أغسطس/آب 2019. تم الاسترجاع في 6 أغسطس/آب 2019. نبذة عن مهمة أرتميس 1. حقوق الصورة: ناسا [...] أرسلت مهمة أرتميس 1 مركبة أوريون الفضائية إلى مدار قمري رجعي بعيد ثم عادت...
  239. كوستا، جيسون (1 أبريل 2026). "مباشر: تحديثات يوم إطلاق أرتميس 2" . مدونات ناسا . تم الاطلاع عليه في 1 أبريل 2026 .
  240. "أرتميس 2: أول تحليق مأهول لناسا حول القمر منذ 50 عامًا" . ناسا . 2 أبريل 2026. تم الاطلاع عليه في 3 أبريل 2026 .
  241. كلارك، ستيفن (28 أبريل 2026). "ضعها في الحسبان: لن تنطلق مهمة أرتميس 3 التابعة لناسا قبل أواخر عام 2027" . آرس تكنيكا . تم الاطلاع عليه بتاريخ 28 أبريل 2026 .
  242. إسحاقمان، جاريد [@NASAAdmin] (3 مارس 2026). "نسعى جاهدين ليس لهبوط واحد على سطح القمر، بل لهبوطين في عام 2028. الأسابيع القادمة: مهمة أرتميس 2 حول القمر. منتصف عام 2027: مهمة أرتميس 3 تلتقي بأحد أو كلا مزودي نظام الهبوط البشري، لاختبار بدلات الفضاء في مدار أرضي منخفض. أوائل عام 2028: مهمة أرتميس 4 تهبط على سطح القمر. أواخر عام 2028: مهمة أرتميس 5 تهبط على سطح القمر، لبدء العمل على القاعدة القمرية. هكذا نعود إلى القمر بشكل عاجل، لنبقى" ( تغريدة ) . تم الاطلاع عليها في 3 مارس 2026 - عبر X (تويتر سابقًا) .
  243. 1 2 وارنر، شيريل (3 مارس 2026). "وكالة ناسا تعزز برنامج أرتميس: إضافة مهمة، وتحسين البنية العامة" . ناسا . تم الاسترجاع في 3 مارس 2026 .
  244. 1 2 فوست، جيف (8 يوليو 2021). "سلسلة التوريد وبرنامج أرتميس يحدّان من استخدام نظام الإطلاق الفضائي (SLS) في المهمات العلمية" . سبيس نيوز . تم الاطلاع عليه في 27 نوفمبر 2024 .
  245. 1 2 بيرغر، إريك (23 يوليو 2021). "سبيس إكس تطلق مهمة يوروبا كليبر بسعر زهيد" . آرس تكنيكا . تم الاطلاع عليه في 28 نوفمبر 2021 .
  246. كارتر، جيمي (27 سبتمبر 2021). "خطة ناسا البالغة 3.4 مليار دولار لاستكشاف "توأم بلوتو" وحلقات نبتون ثم تنفيذ "غوصة الموت""" . فوربس . مؤرشف من الأصل في 5 أكتوبر 2021. تم الاسترجاع في 13 أكتوبر 2021 .
  247. رايمر، أبيجيل م.؛ وآخرون . (8 سبتمبر 2021). "رحلة نبتون: مفهوم رائد لاستكشاف نظام نبتون-تريتون" . مجلة علوم الكواكب . 2 (5): 184. Bibcode : 2021PSJ.....2..184R . doi : 10.3847/PSJ/abf654 . S2CID 237449259 .
  248. فوست، جيف (31 مارس 2017). "يستمر العمل على مركبة الهبوط الأوروبية رغم عدم اليقين بشأن الميزانية" . سبيس نيوز . تم الاطلاع عليه في 31 مارس 2017 .
  249. فوست، جيف (17 فبراير 2019). "مشروع قانون الميزانية النهائي للسنة المالية 2019 يضمن 21.5 مليار دولار أمريكي لوكالة ناسا" . سبيس نيوز.
  250. نظرة عامة على مفهوم مهمة مركبة الهبوط على أوروبا ( مؤرشفة في 31 يناير 2021، على موقع Wayback Machine) غريس تان-وانغ، ستيف سيل، مختبر الدفع النفاث، ناسا، مؤتمر AbSciCon2019، بيلفيو، واشنطن . 26 يونيو 2019. يتضمن هذا المقال نصًا من هذا المصدر، وهو متاح للاستخدام العام .المجال العام
  251. كلارك، ستيفن (14 يوليو/تموز 2020). "بعد خمس سنوات من تحليق مركبة نيو هورايزونز، يُقيّم العلماء المهمة التالية إلى بلوتو" . سبيس فلايت ناو. مؤرشف من الأصل في 6 أكتوبر/تشرين الأول 2021. تم الاطلاع عليه في 13 أكتوبر/تشرين الأول 2021 .
  252. «التقرير النهائي لمرصد الكواكب الخارجية الصالحة للسكن» (ملف PDF) . مختبر الدفع النفاث . 25 أغسطس/آب 2019. مؤرشف (ملف PDF) من النسخة الأصلية في 11 ديسمبر/كانون الأول 2019. تم الاطلاع عليه في 11 مايو/أيار 2020 .القسم 9-11 9.4.1 أساس التقدير، ص 281.
  253. "تقرير دراسة مفهوم مهمة تلسكوب أوريجينز الفضائي" ( ملف PDF) . 11 أكتوبر 2019. ص. ES-11. مؤرشف (ملف PDF) من الأصل في 12 يوليو 2020. تم الاطلاع عليه في 14 مايو 2020. يشمل التقرير أيضًا تكلفة الإطلاق (500 مليون دولار أمريكي لمركبة الإطلاق SLS، وفقًا لما نصحت به وكالة ناسا). المجال العامتتضمن هذه المقالة نصًا من هذا المصدر، وهو متاح للعموم .
  254. سيجل، إيثان (19 سبتمبر 2017). "تلسكوب فضائي جديد، بقوة تفوق قوة هابل بأربعين ضعفًا، يكشف مستقبل علم الفلك" . فوربس . مؤرشف من الأصل في 5 يوليو 2021. تم الاطلاع عليه في 13 أكتوبر 2021 .
  255. "مرصد لينكس للأشعة السينية" (ملف PDF) . ناسا. مؤرشف (ملف PDF) من الأصل في 16 أبريل 2021. تم الاطلاع عليه في 13 أكتوبر 2021 .
  256. بيلينغز، لي (12 نوفمبر 2019). "مهمة بين النجوم المقترحة تصل إلى النجوم، جيلًا تلو الآخر" . مجلة ساينتفك أمريكان. مؤرشف من الأصل في 25 يوليو 2021. تم الاطلاع عليه في 13 أكتوبر 2021 .
  257. بوتر، شون شون (27 يوليو/تموز 2022). "ناسا تستعد لعقد خدمات صواريخ نظام الإطلاق الفضائي" . ناسا. مؤرشف من الأصل في 10 أغسطس/آب 2022. تم الاطلاع عليه في 10 أغسطس/آب 2022 .
  258. دافنبورت، كريستيان (16 نوفمبر 2022). "شعور بالارتياح والفخر مع تحليق صاروخ SLS الضخم التابع لناسا أخيرًا" . صحيفة واشنطن بوست . ISSN 0190-8286 . تاريخ الاسترجاع: 29 يوليو 2023 .
  259. ١ ٢ ٣ ٤ "إدارة ناسا لتكاليف وعقود برنامج نظام إطلاق الفضاء" (ملف PDF) . ناسا - مكتب المفتش العام - مكتب التدقيق. ١٠ مارس ٢٠٢٠. مؤرشف (ملف PDF) من الأصل في ٢٨ أغسطس ٢٠٢٠. تم الاطلاع عليه في ١٤ سبتمبر ٢٠٢٠ .استنادًا إلى مراجعتنا لتقارير تكاليف برنامج نظام الإطلاق الفضائي (SLS)، وجدنا أن البرنامج تجاوز التزامه الأساسي للوكالة بنسبة 33% على الأقل في نهاية السنة المالية 2019، وهي نسبة قد تصل إلى 43% أو أكثر في حال تسببت التأخيرات الإضافية في تأجيل موعد إطلاق مهمة أرتميس 1 إلى ما بعد نوفمبر 2020. ويعود ذلك إلى ارتفاع التكاليف المرتبطة بمهمة أرتميس 1، وإلى إعادة تخطيط في ديسمبر 2017 أدت إلى خفض ما يقارب مليار دولار من التكاليف من الالتزام الأساسي للوكالة دون خفض خط الأساس، مما أخفى تأثير التأخير المتوقع في جدول إطلاق أرتميس 1 لمدة 19 شهرًا، من نوفمبر 2018 إلى يونيو 2020. ومنذ إعادة التخطيط، يتوقع برنامج نظام الإطلاق الفضائي الآن تأجيل إطلاق أرتميس 1 إلى ربيع 2021 على الأقل أو إلى وقت لاحق. علاوة على ذلك، وجدنا أن تقارير تكاليف برنامج ABC التابع لناسا لا تُغطي سوى الأنشطة المتعلقة ببرنامج أرتميس 1، ولا تُغطي النفقات الإضافية التي بلغت حوالي 6 مليارات دولار حتى السنة المالية 2020، والتي لم يتم الإبلاغ عنها أو تتبعها من خلال التزام التكاليف الرسمي للكونغرس أو برنامج ABC. [...] نتيجة لتأجيل برنامج أرتميس 1 لمدة تصل إلى 19 شهرًا حتى يونيو 2020، أجرت ناسا إعادة تخطيط لبرنامج نظام الإطلاق الفضائي (SLS) في عام 2017، وألغت 889 مليون دولار من تكاليف تطوير المعزز ومحرك RS-25، لأن مسؤولي برنامج SLS قرروا أن هذه الأنشطة غير مرتبطة مباشرة ببرنامج أرتميس 1. [...] في رأينا، كان من المفترض أن يؤدي إلغاء هذه التكاليف إلى خفض تكاليف تطوير برنامج SLS وفقًا لبرنامج ABC من 7.02 مليار دولار إلى 6.13 مليار دولار. [...] اختلف مسؤولو برنامج SLS وHEOMD مع تقييمنا، وذكروا أن تغيير برنامج SLS لتقديرات التكاليف لمكاتب عنصري المعزز والمحركات لم يكن إلغاءً للتكاليف، بل إعادة تخصيص لتلك الأنشطة لتُدرج بشكل مناسب كتكاليف غير متعلقة ببرنامج أرتميس 1. [...] ينص القانون الفيدرالي على أنه في حال علم مديرو برامج الوكالة بشكل معقول باحتمالية تجاوز تكاليف التطوير الميزانية المعتمدة بنسبة تزيد عن 30%، فعليهم إخطار مدير وكالة ناسا. وبمجرد أن يقرر المدير أن برنامج نظام الإطلاق الفضائي (SLS) سيتجاوز خط الأساس لتكاليف التطوير بنسبة 30% أو أكثر، يتعين على ناسا إخطار الكونغرس وإعادة تحديد خط الأساس لتكاليف البرنامج والتزامات الجدول الزمني. وفي حال إخطار المدير للكونغرس بضرورة إعادة تحديد خط الأساس، يتعين على ناسا إيقاف تمويل أنشطة البرنامج في غضون 18 شهرًا ما لم يوافق الكونغرس على ذلك ويخصص اعتمادات إضافية. وبناءً على تقديراتنا للتكاليف الصادرة عن ناسا في أكتوبر 2019، مع الأخذ في الاعتبار التكاليف المستبعدة من إعادة التخطيط، كان من الضروري إعادة تحديد خط الأساس لبرنامج نظام الإطلاق الفضائي (SLS) عندما تجاوز البرنامج ميزانيته المعتمدة بنسبة 33% في نهاية السنة المالية 2019، وهي زيادة قد تصل إلى 43% أو أكثر بحلول موعد إطلاق مهمة أرتميس 1.
  260. 1 2 3 بيرغر، إريك (9 فبراير 2021). "وداعًا أيها السيناتور شيلبي: المهندس الرئيسي لصاروخ SLS لن يترشح لإعادة انتخابه" . آرس تكنيكا . مؤرشف من الأصل في 28 أغسطس 2024. تم الاسترجاع في 28 أغسطس 2024 .
  261. براون، ديفيد و. (17 مارس 2021). "آخر صاروخ لناسا" . صحيفة نيويورك تايمز . الرقم الدولي الموحد للدوريات 0362-4331 . مؤرشف من الأصل في 18 ديسمبر 2023. تم الاطلاع عليه في 29 أغسطس 2024 .
  262. دافنبورت، كريستيان (16 نوفمبر 2022). "ارتياح وفخر مع تحليق صاروخ SLS الضخم التابع لناسا أخيرًا" . واشنطن بوست . ISSN 0190-8286 . مؤرشف من الأصل في 7 فبراير 2023. تم الاطلاع عليه في 29 أغسطس 2024 .
  263. بيرغر، إريك (9 سبتمبر 2016). "كيف تعلمت التوقف عن القلق وأحببت صاروخ ناسا الضخم الذي تبلغ تكلفته 60 مليار دولار" . آرس تكنيكا . مؤرشف من الأصل في 26 يوليو 2024. تم الاطلاع عليه في 28 أغسطس 2024 .
  264. بيرغر، إريك (10 يوليو 2024). "يبدو أن الكونغرس يشعر بالحاجة إلى "إعادة تأكيد" صاروخ SLS" . آرس تكنيكا . مؤرشف من الأصل في 27 أغسطس 2024. تم الاطلاع عليه في 28 أغسطس 2024 .
  265. 1 2 فيريس فالين (15 سبتمبر 2011). "صاروخ عملاق سيلتهم برنامج الفضاء الأمريكي" . مؤسسة فرونتير للفضاء. مؤرشف من الأصل في 6 أكتوبر 2011. تم الاطلاع عليه في 16 سبتمبر 2011 .
  266. "عضو في الكونغرس، ومؤسسة حدود الفضاء، وحركة حزب الشاي في الفضاء يدعون إلى إجراء تحقيق من قبل وكالة ناسا بشأن نظام الإطلاق الفضائي (SLS)" . moonandback.com. 4 أكتوبر 2011. مؤرشف من الأصل في 3 أكتوبر 2011. تم الاطلاع عليه في 20 أكتوبر 2011 .
  267. "نظام إطلاق مجلس الشيوخ" . فريق عمل الفضاء التنافسي. 4 أكتوبر 2011. مؤرشف من الأصل في 27 أكتوبر 2011. تم الاطلاع عليه في 20 أكتوبر 2011 .
  268. "غارفر: يجب على ناسا إلغاء برنامج نظام الإطلاق الفضائي ومركبة المريخ الجوالة لعام 2020" . أخبار الفضاء. يناير 2014. مؤرشف من الأصل في 3 أكتوبر 2021. تم الاطلاع عليه في 25 أغسطس 2015 .
  269. فوست، جيف (3 يناير 2014). "غارفر: يجب على ناسا إلغاء برنامج نظام الإطلاق الفضائي ومركبة المريخ 2020 الجوالة" . سبيس نيوز .
  270. «تقرير جديد يكشف أن ناسا منحت بوينغ رسومًا ضخمة رغم تأجيل إطلاق نظام الإطلاق الفضائي (SLS)» . آرس تكنيكا. ١٩ يونيو ٢٠١٩. مؤرشف من الأصل في ١٤ أغسطس ٢٠١٩. تم الاطلاع عليه في ١ أغسطس ٢٠١٩ .
  271. "أخبار الفضاء: المقاولون يواصلون الفوز برسوم المكافآت رغم تأخيرات برنامجي SLS وأوريون" . أخبار الفضاء. ١٩ يونيو ٢٠١٩. مؤرشف من الأصل في ٣ أكتوبر ٢٠٢١. تم الاطلاع عليه في ١ أغسطس ٢٠١٩ .
  272. "استكشاف الفضاء البشري التابع لناسا: التأخيرات المستمرة وتزايد التكاليف يعززان المخاوف بشأن إدارة البرامج" ( ملف PDF) . مكتب المحاسبة الحكومي. مؤرشف (ملف PDF) من الأصل في 3 أكتوبر 2021. تم الاطلاع عليه في 15 سبتمبر 2020. إن نهج ناسا الحالي في الإبلاغ عن تزايد التكاليف يُشوّه أداء تكلفة البرنامج، وبالتالي يُقوّض جدوى خط الأساس كأداة رقابية. تنص متطلبات إدارة برنامج رحلات الفضاء ومشاريع ناسا على أن التزام الوكالة بخط الأساس لأي برنامج هو أساس التزامها تجاه مكتب الإدارة والميزانية (OMB) والكونغرس، استنادًا إلى متطلبات البرنامج، والتكلفة، والجدول الزمني، والمحتوى التقني، ومستوى ثقة مشترك متفق عليه في التكلفة والجدول الزمني. إن إزالة جهد يزيد عن عُشر خط الأساس لتكلفة تطوير البرنامج يُعد تغييرًا في الالتزام تجاه مكتب الإدارة والميزانية والكونغرس، وينتج عنه خط أساس لا يعكس الجهد الفعلي. [...] علاوة على ذلك، يُعدّ خط الأساس أداةً رئيسيةً لقياس أداء التكلفة والجدول الزمني لأي برنامج. يجب إعادة تحديد خط الأساس وإعادة اعتماد البرنامج من قِبل الكونغرس إذا قرر مدير وكالة ناسا أن تكاليف التطوير ستزيد بأكثر من 30%. وبالنظر إلى التكاليف المُحوّلة، يُشير تحليلنا إلى أن ناسا قد وصلت إلى نمو في تكاليف تطوير برنامج نظام الإطلاق الفضائي (SLS) بنسبة 29%. [...] بالإضافة إلى ذلك، وكما ذكرنا سابقًا في مايو 2014، لا تملك ناسا خط أساس للتكلفة والجدول الزمني لنظام الإطلاق الفضائي (SLS) بعد الرحلة الأولى. ونتيجةً لذلك، لا تستطيع ناسا رصد أو تتبع التكاليف المُحوّلة بعد الرحلة التجريبية الأولى (EM-1) مقارنةً بخط الأساس. أوصينا ناسا بوضع خطوط أساس للتكلفة والجدول الزمني تُغطي دورة حياة كل مرحلة من مراحل نظام الإطلاق الفضائي (SLS)، بالإضافة إلى أي قدرات مُطوّرة لأنظمة أوريون أو الأنظمة الأرضية. وافقت ناسا جزئيًا على التوصية، لكنها لم تتخذ أي إجراء حتى الآن. [...] بعدم تعديل خط الأساس لنظام الإطلاق الفضائي (SLS) لمراعاة النطاق المُخفّض، ستستمر ناسا في الإبلاغ عن التكاليف بناءً على خط أساس مُضخّم، وبالتالي التقليل من شأن حجم نمو التكلفة. أوضح نائب مدير وكالة ناسا والمدير المالي أنهما يتفهمان مبرراتنا لاستبعاد هذه التكاليف من خط الأساس لبرنامج EM-1، وأنهما يوافقان على أن عدم القيام بذلك قد يؤدي إلى التقليل من الإبلاغ عن نمو التكاليف. كما أبلغنا نائب المدير أن الوكالة ستعيد النظر في الجدول الزمني لبرنامج نظام الإطلاق الفضائي (SLS) وخط الأساس وحساب نمو التكاليف.
  273. مراجعة لجنة خطط رحلات الفضاء البشرية الأمريكية؛ أوغسطين، أوستن؛ تشيبا، كينيل؛ بيجموك، كرولي؛ لايلز، تشياو؛ غريسون، رايد (أكتوبر 2009). "السعي نحو برنامج رحلات فضاء بشرية يليق بأمة عظيمة" (ملف PDF) . وكالة ناسا. مؤرشف (ملف PDF) من الأصل في 16 فبراير 2019. تم الاطلاع عليه في 15 أبريل 2010 .
  274. 1 2 فاندربيلت، هنري (15 سبتمبر 2011). "تكاليف تطوير ناسا الباهظة للغاية هي جوهر المشكلة" . moonandback.com. مؤرشف من الأصل في 31 مارس 2012. تم الاطلاع عليه في 26 يناير 2012 .
  275. «بيان أمام لجنة العلوم والفضاء والتكنولوجيا بمجلس النواب الأمريكي: مراجعة لنظام إطلاق الفضاء التابع لناسا» (ملف PDF) . الجمعية الكوكبية. ١٢ يوليو ٢٠١١. مؤرشف من الأصل (ملف PDF) في ٢٩ مارس ٢٠١٢. تم الاطلاع عليه في ٢٦ يناير ٢٠١٢ .
  276. روهراباشر، دانا (14 سبتمبر 2011). "لا جديد ولا مبتكر، بما في ذلك سعره الباهظ " . مؤرشف من الأصل في 24 سبتمبر 2011. تم الاطلاع عليه في 14 سبتمبر 2011 .المجال العامتتضمن هذه المقالة نصًا من هذا المصدر، وهو متاح للعموم .
  277. ميسييه، دوغ (24 أغسطس/آب 2011). "روهراباشر يدعو إلى تمويل "طارئ" لمركز تطوير الحوسبة السحابية" . بارابوليك آرك . parabolicarc.com. مؤرشف من الأصل في 26 نوفمبر/تشرين الثاني 2014. تم الاطلاع عليه في 15 سبتمبر/أيلول 2011 .
  278. فوست، جيف (15 سبتمبر 2011). "صاروخ عملاق، أم مجرد وحش؟" . مجلة الفضاء. مؤرشف من الأصل في 17 أكتوبر 2011. تم الاطلاع عليه في 20 أكتوبر 2011 .
  279. فوست، جيف (1 نوفمبر 2011). "هل تستطيع ناسا تطوير صاروخ ثقيل؟" . مجلة الفضاء. مؤرشف من الأصل في 15 أكتوبر 2011. تم الاطلاع عليه في 20 أكتوبر 2011 .
  280. "دراسة متطلبات مستودع الوقود" (ملف PDF) . اجتماع التبادل الفني لـ HAT . 21 يوليو 2011. مؤرشف (ملف PDF) من الأصل في 1 أكتوبر 2021. تم الاطلاع عليه في 25 مايو 2012 .
  281. كوينغ، كيث (12 أكتوبر 2011). "دراسات داخلية لوكالة ناسا تُظهر بدائل أرخص وأسرع لنظام إطلاق الفضاء" . SpaceRef. مؤرشف من الأصل في 3 أكتوبر 2021. تم الاطلاع عليه في 10 نوفمبر 2011 .
  282. "استكشاف الفضاء على المدى القريب باستخدام مركبات الإطلاق التجارية بالإضافة إلى مستودع الوقود" (ملف PDF) . معهد جورجيا للتكنولوجيا / المعهد الوطني لعلوم الفضاء. 2 سبتمبر 2010. مؤرشف (ملف PDF) من الأصل في 4 فبراير 2016. تم الاطلاع عليه في 7 مارس 2012 .
  283. "هندسة استكشاف ميسورة التكلفة" (ملف PDF) . تحالف الإطلاق الموحد. 2009. مؤرشف من الأصل (ملف PDF) في 21 أكتوبر 2012.
  284. بونين، غرانت (6 يونيو 2011). "رحلات الفضاء المأهولة بتكلفة أقل: إعادة النظر في جدوى استخدام مركبات إطلاق أصغر حجمًا" . مجلة الفضاء. مؤرشف من الأصل في 23 نوفمبر 2012. تم الاطلاع عليه في 20 سبتمبر 2011 .
  285. بيرغر، إريك (1 أغسطس/آب 2019). "ربما يكون صاروخ SLS قد كبح تطوير التزود بالوقود في المدار لعقد من الزمان" . آرس تكنيكا . مؤرشف من الأصل في 5 أغسطس/آب 2019. تم الاسترجاع في 5 أغسطس/آب 2019 .
  286. ستريكلاند، جون ك. الابن. "معزز فالكون الثقيل التابع لشركة سبيس إكس: ما أهميته؟" . الجمعية الوطنية للفضاء. مؤرشف من الأصل في 8 يوليو 2015. تم الاطلاع عليه في 4 يناير 2012 .
  287. "ناسا تدرس نموذجاً مصغراً من فالكون وميرلين" . أسبوع الطيران. 2 ديسمبر 2010.{{cite web}}: CS1 maint: deprecated archiveal service ( link )
  288. "بولدن يتحدث عن توقعاته بشأن سياسة بايدن الفضائية" . بوليتيكو . 2020. مؤرشف من الأصل في 11 سبتمبر 2020. تم الاطلاع عليه في 11 سبتمبر 2020 .
  289. بيرغر، إريك (20 نوفمبر 2025). "كشفت شركة بلو أوريجين عن بعض الخطط الرائعة للغاية لصاروخها نيو غلين" . آرس تكنيكا . تم الاطلاع عليه في 20 نوفمبر 2025 .
